Червень
2026

А01

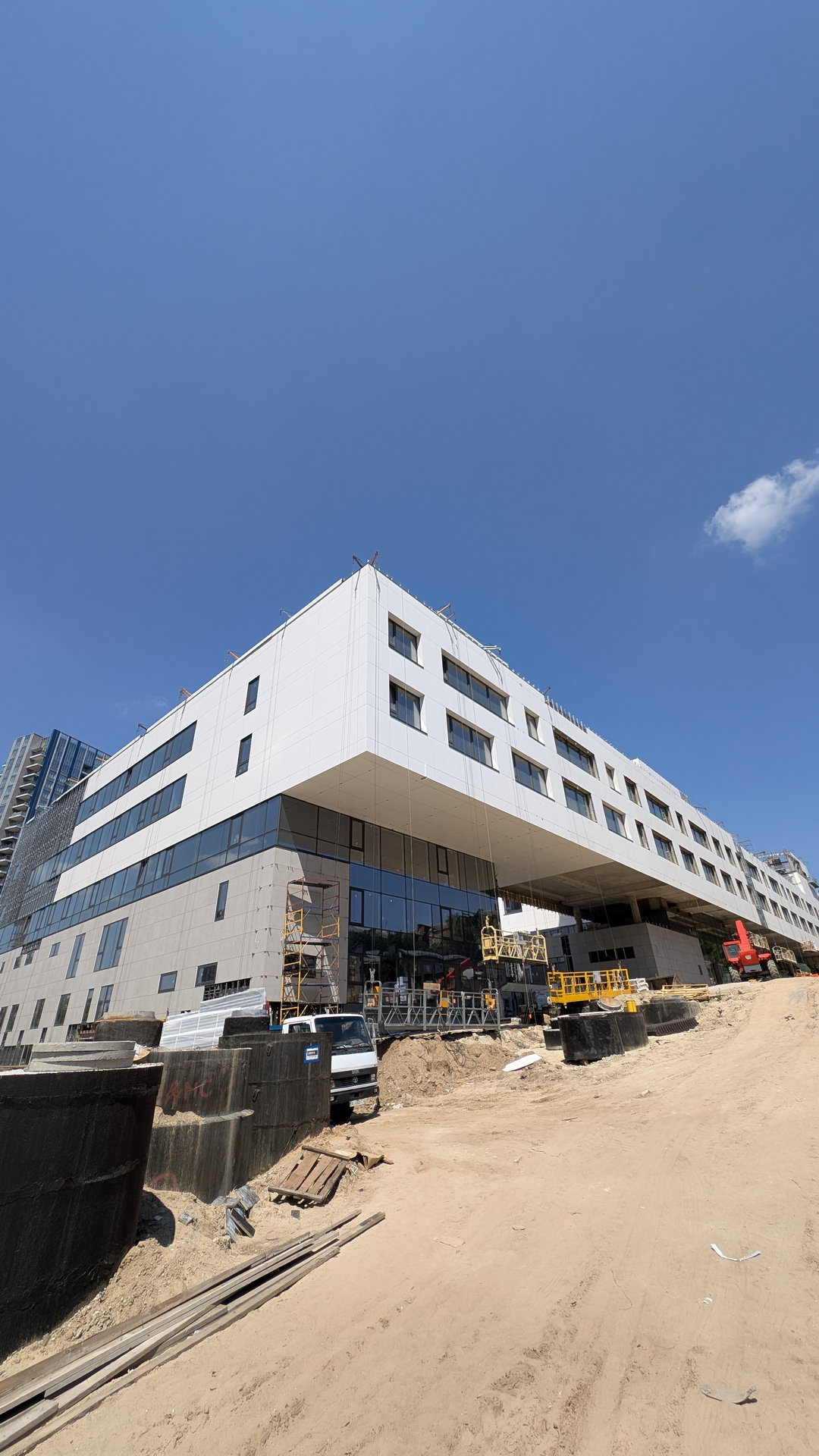

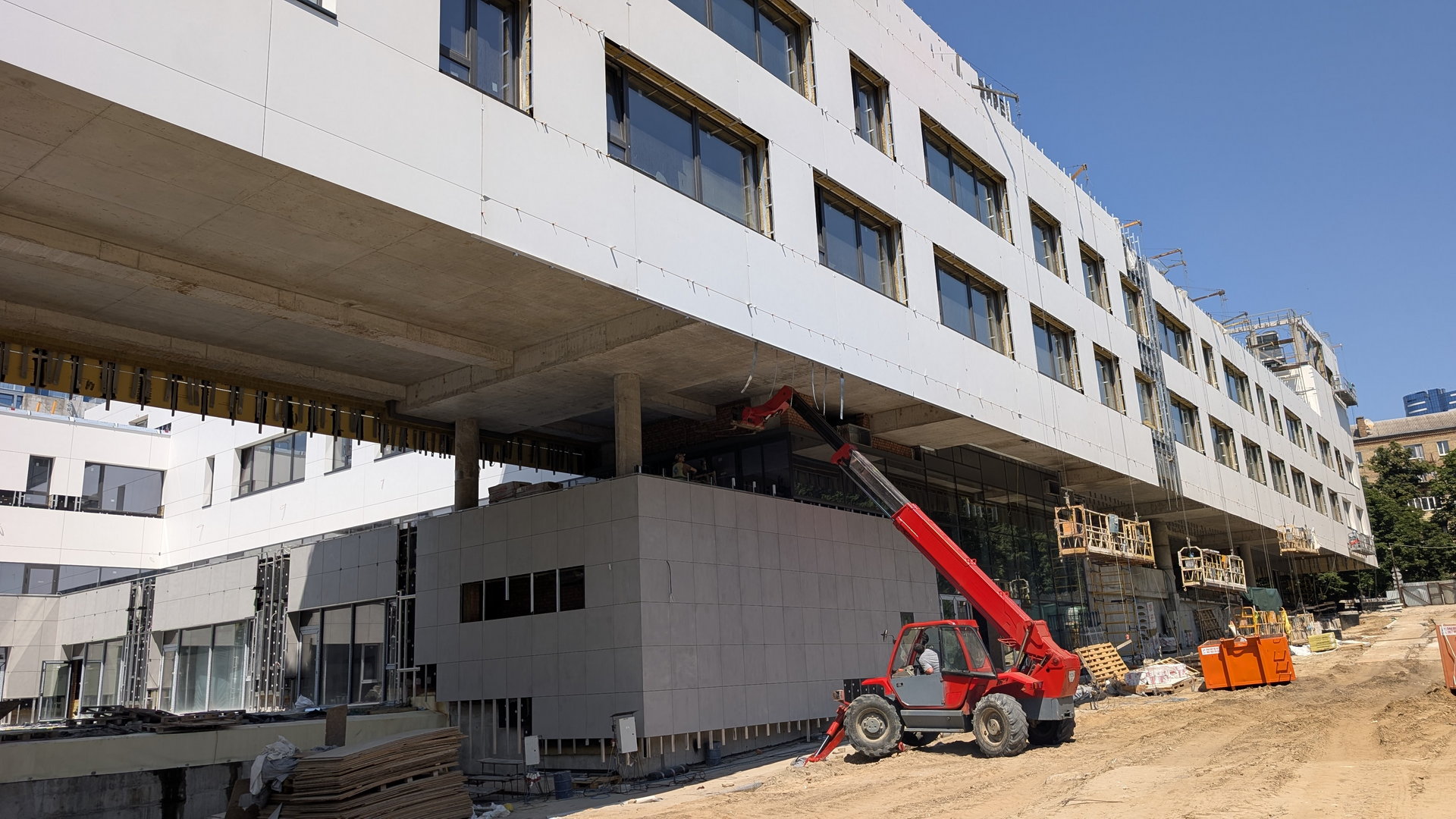

  • виконувалися роботи з влаштування інженерних вводів та світлових приямків;

  • виконувалися роботи з влаштування системи блискавкозахисту;

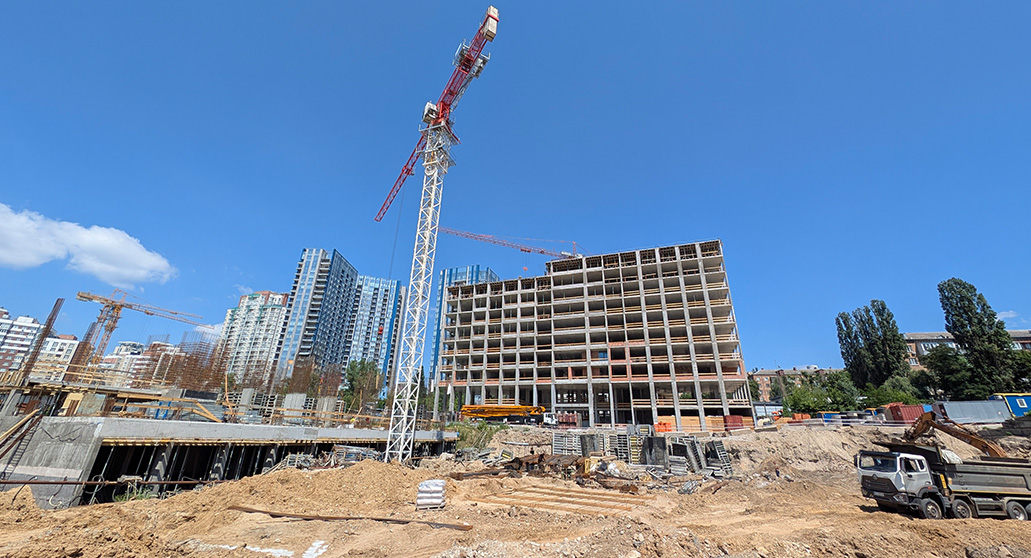

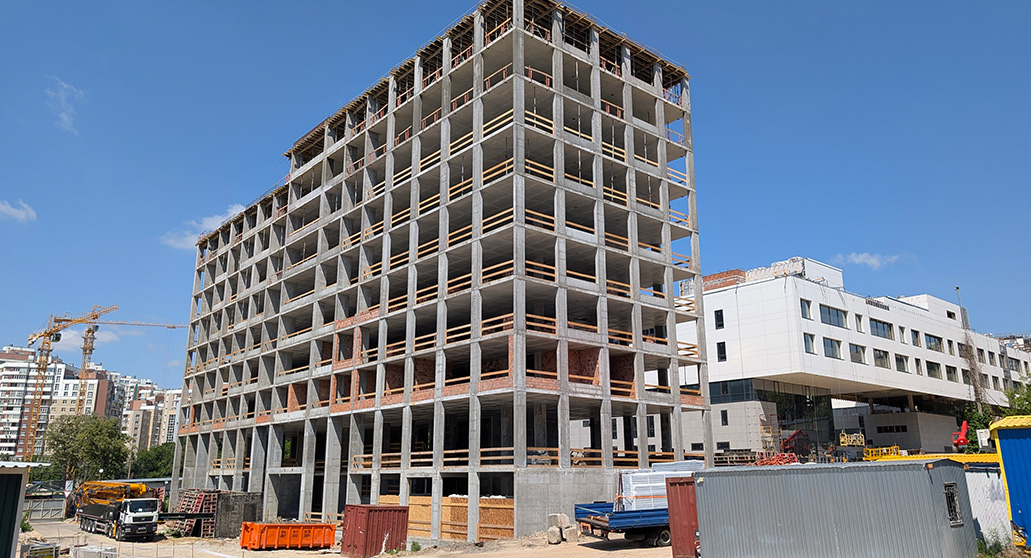

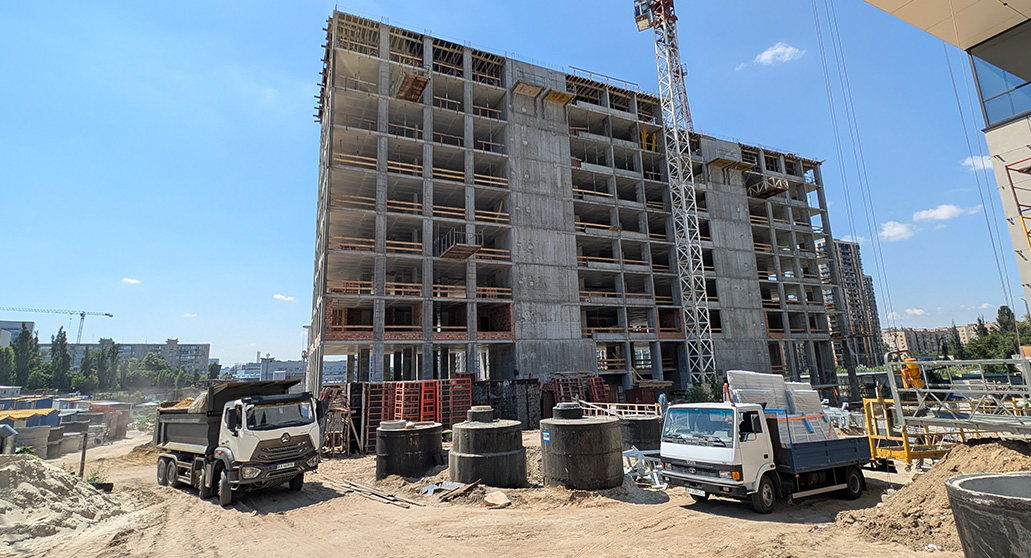

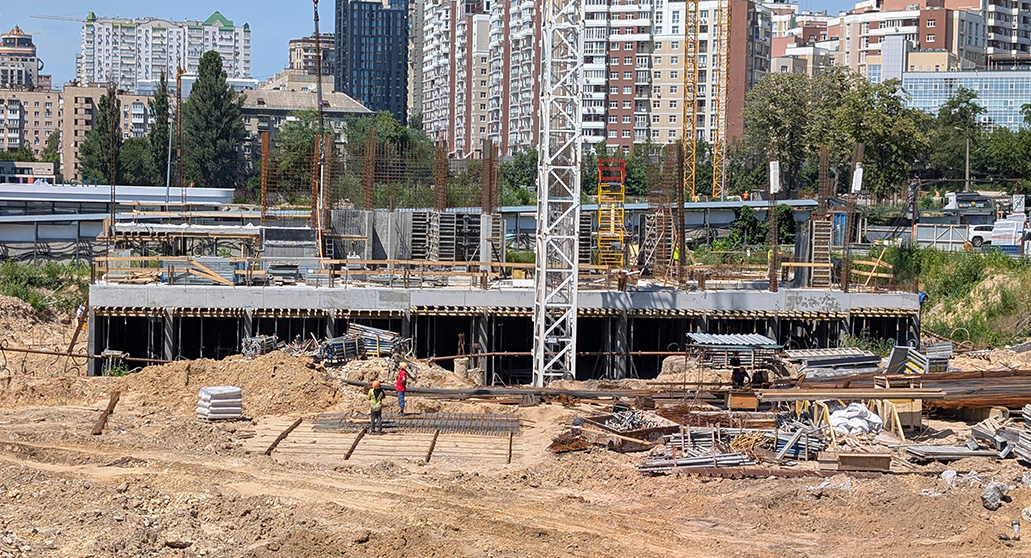

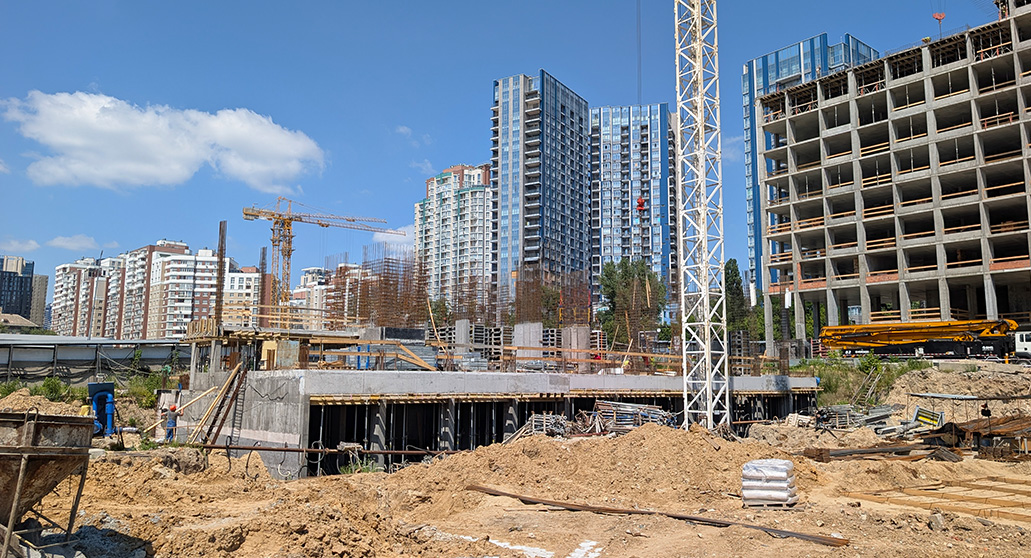

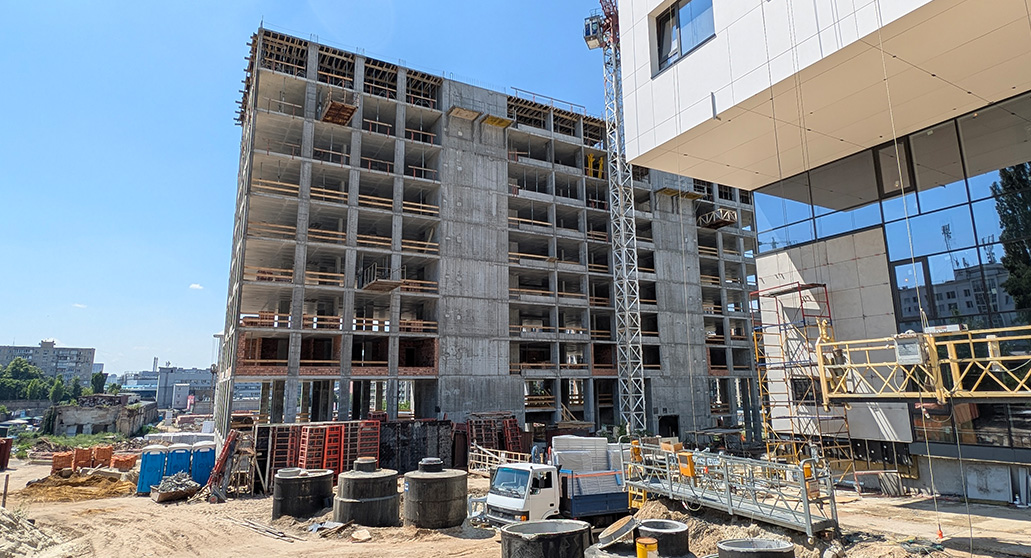

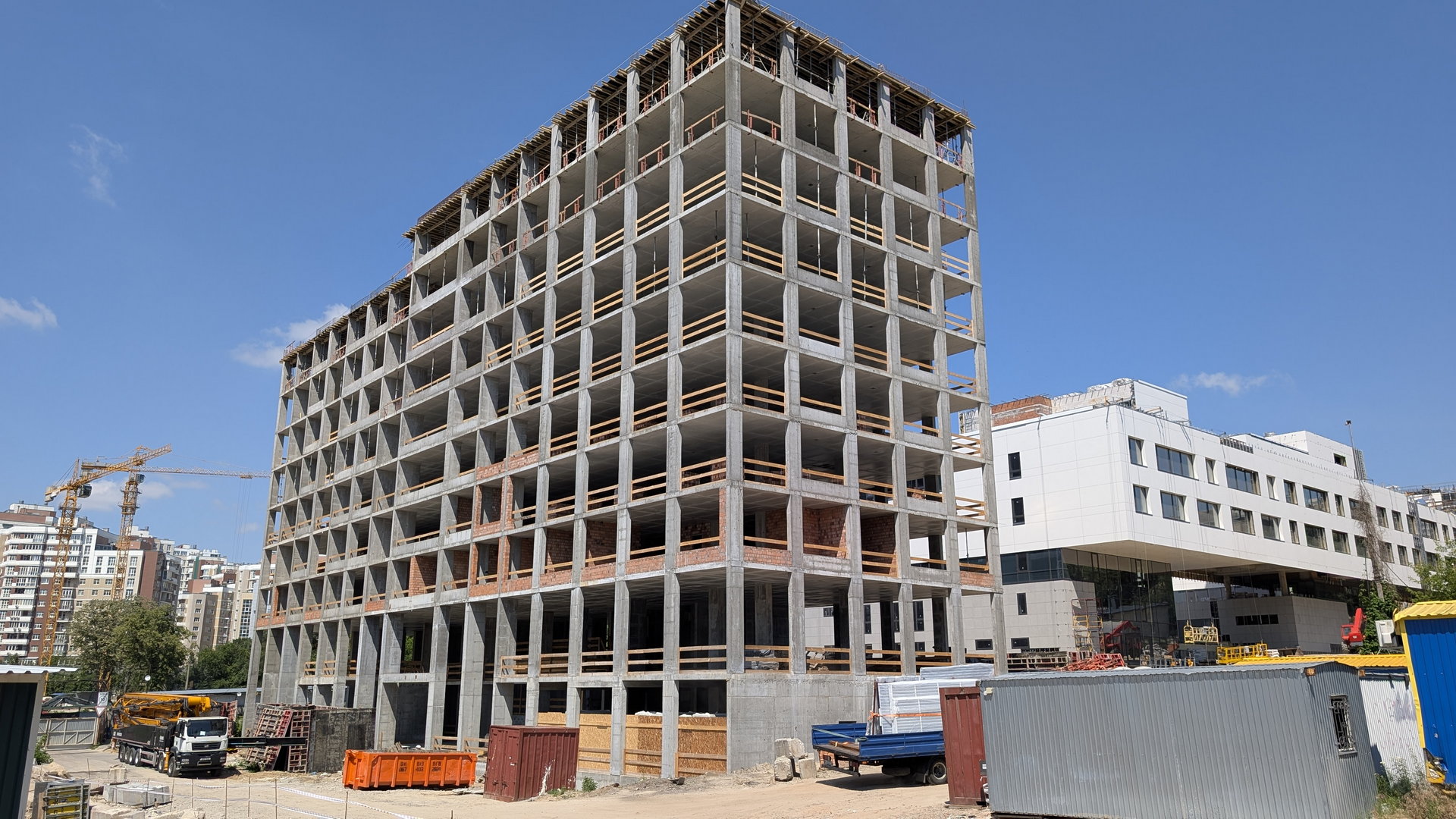

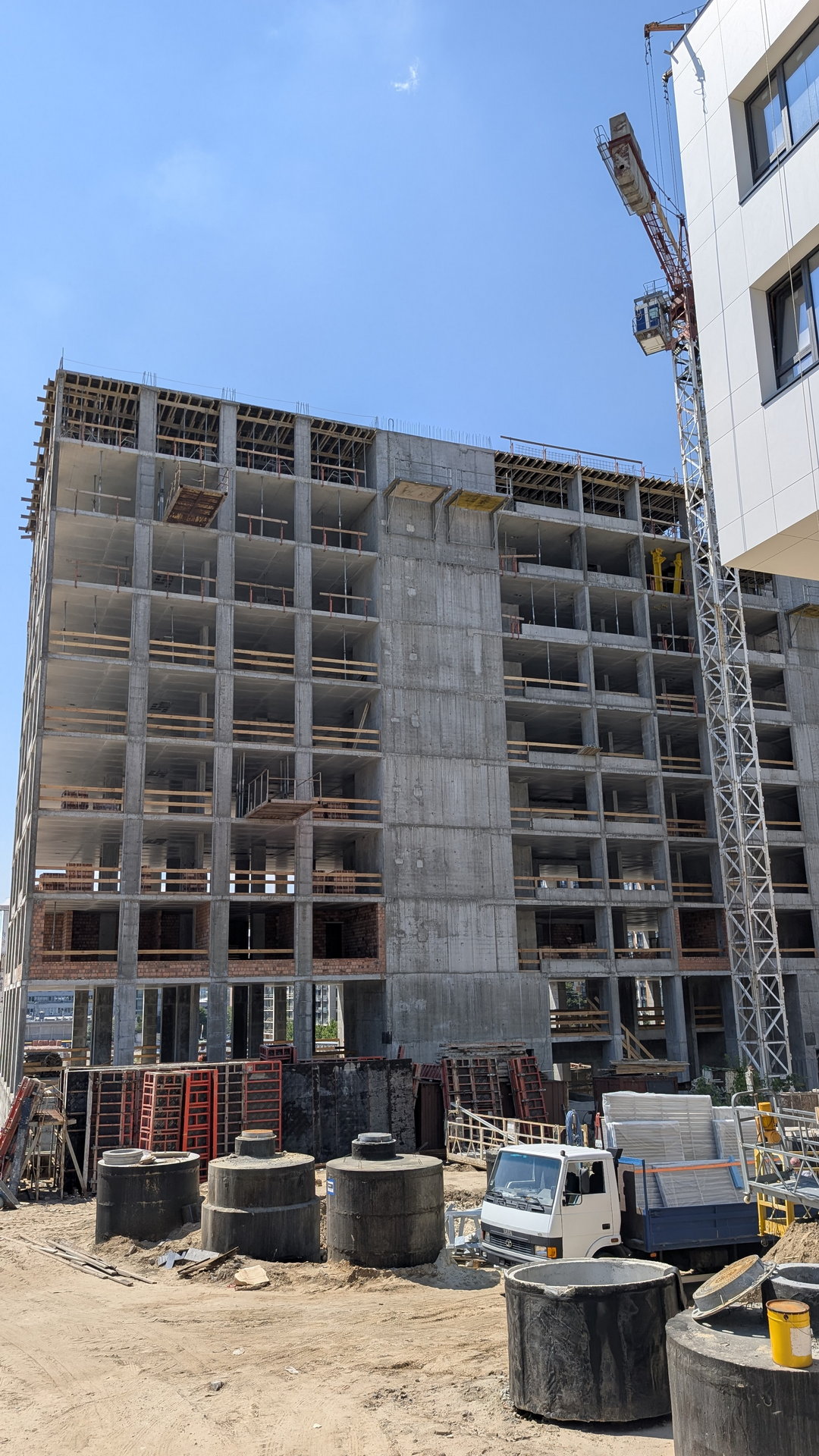

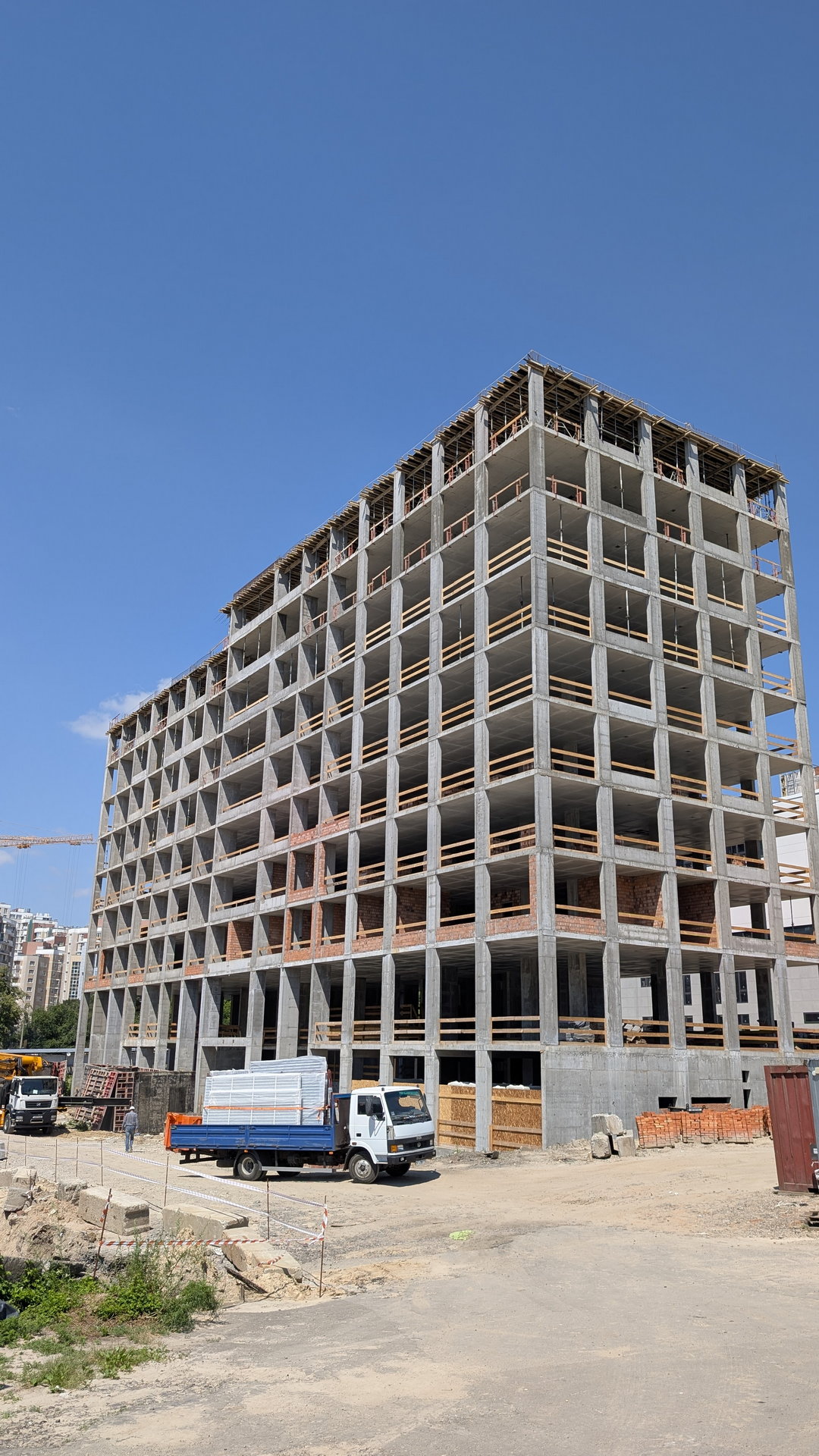

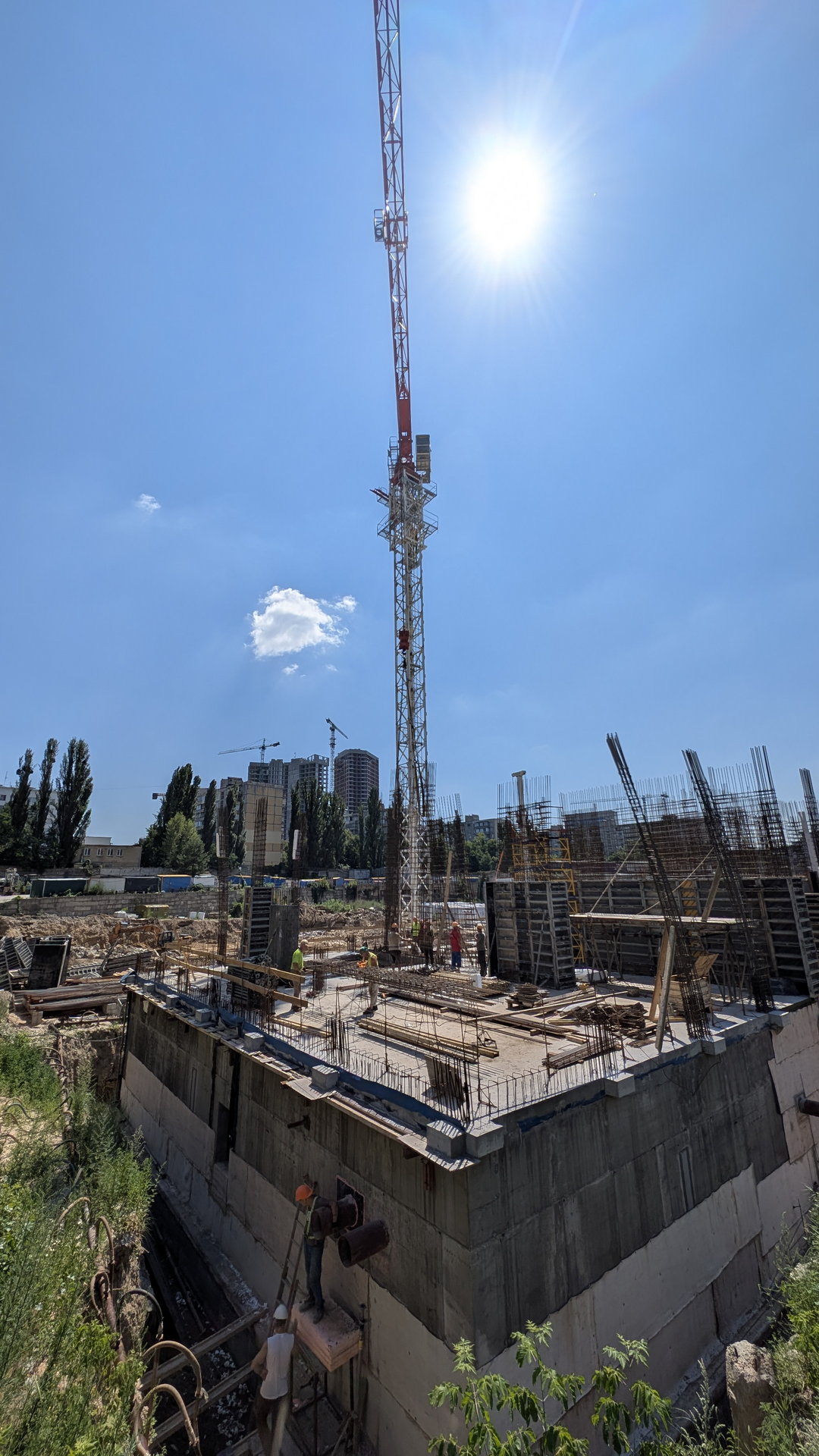

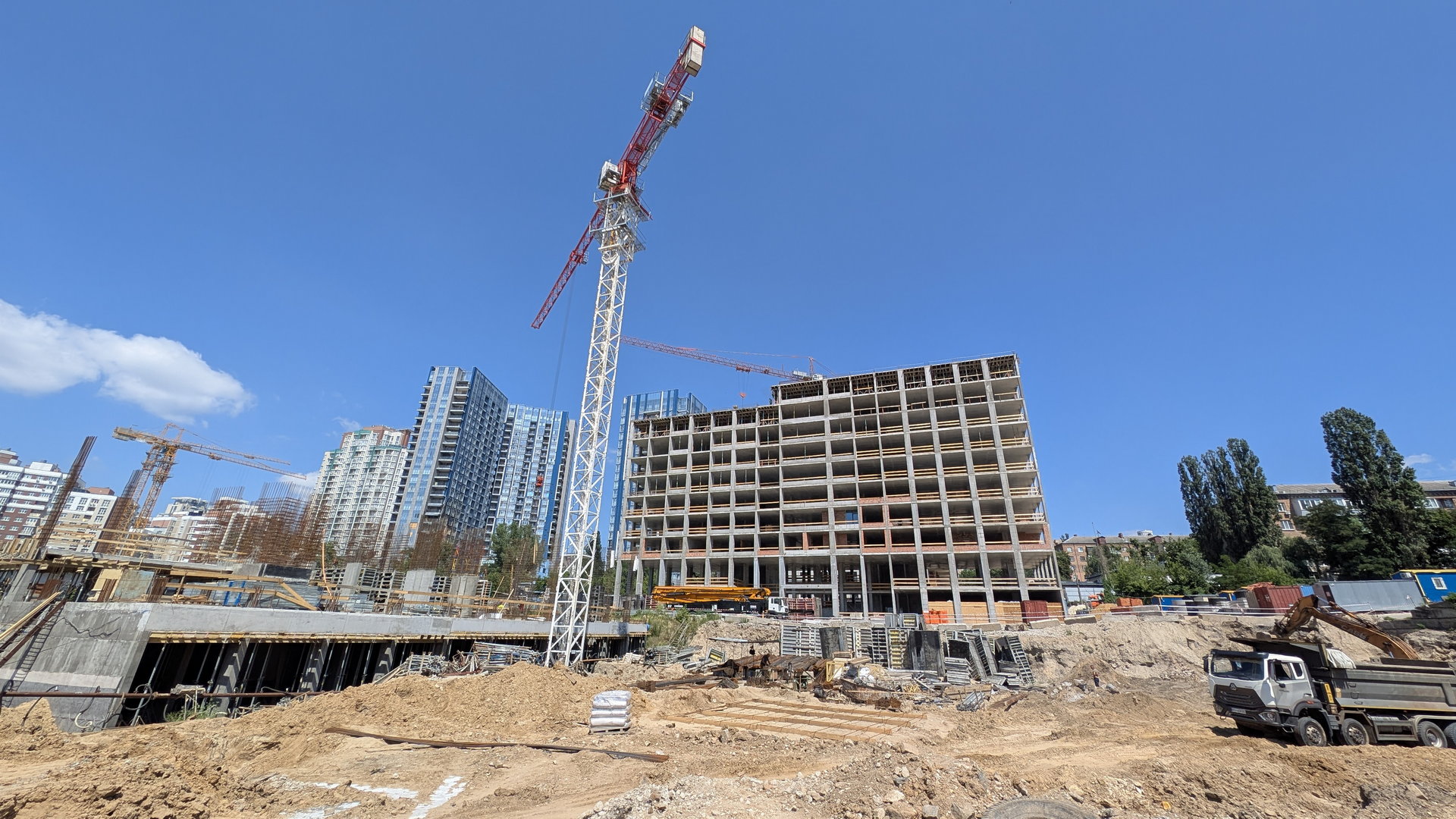

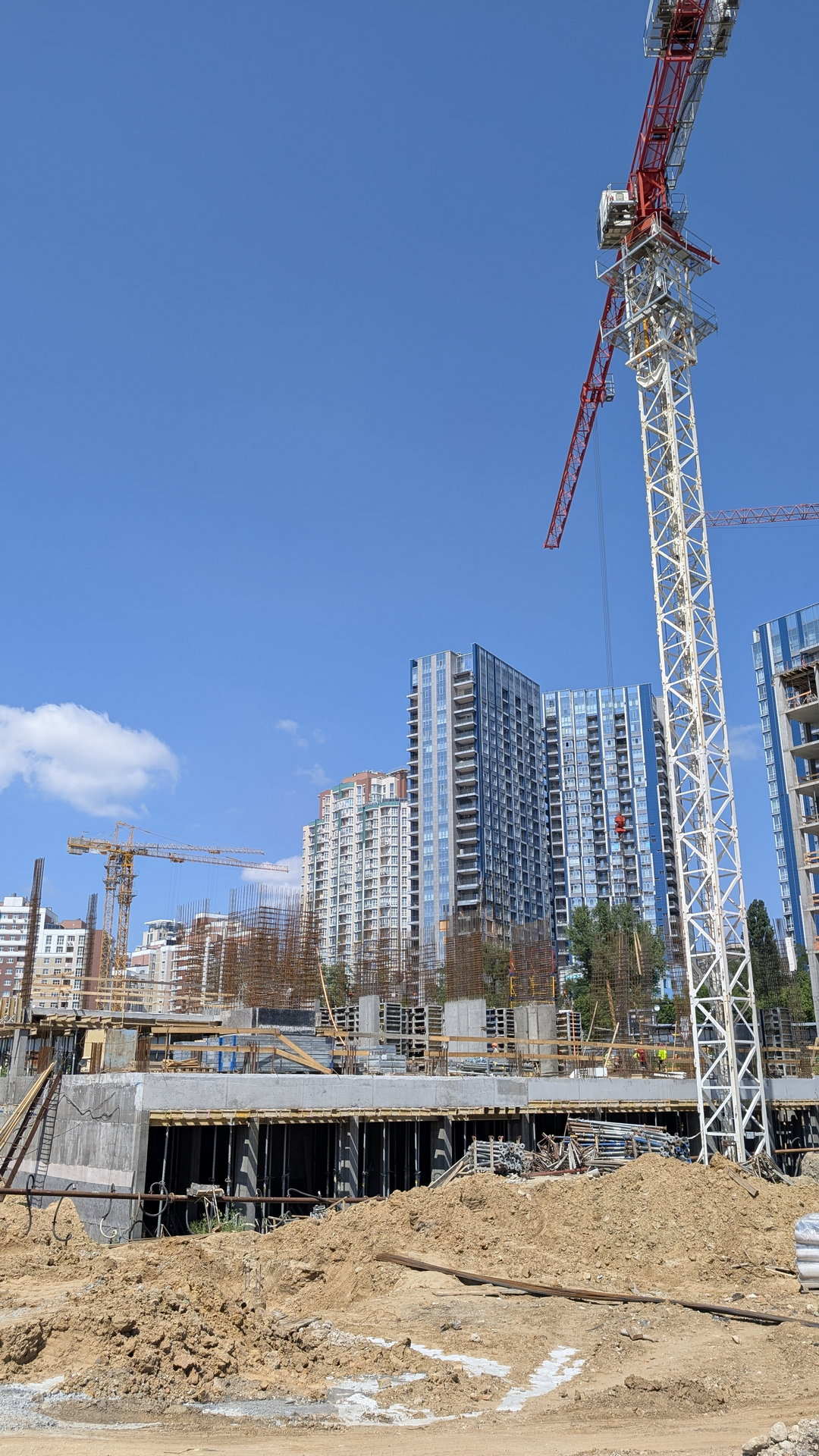

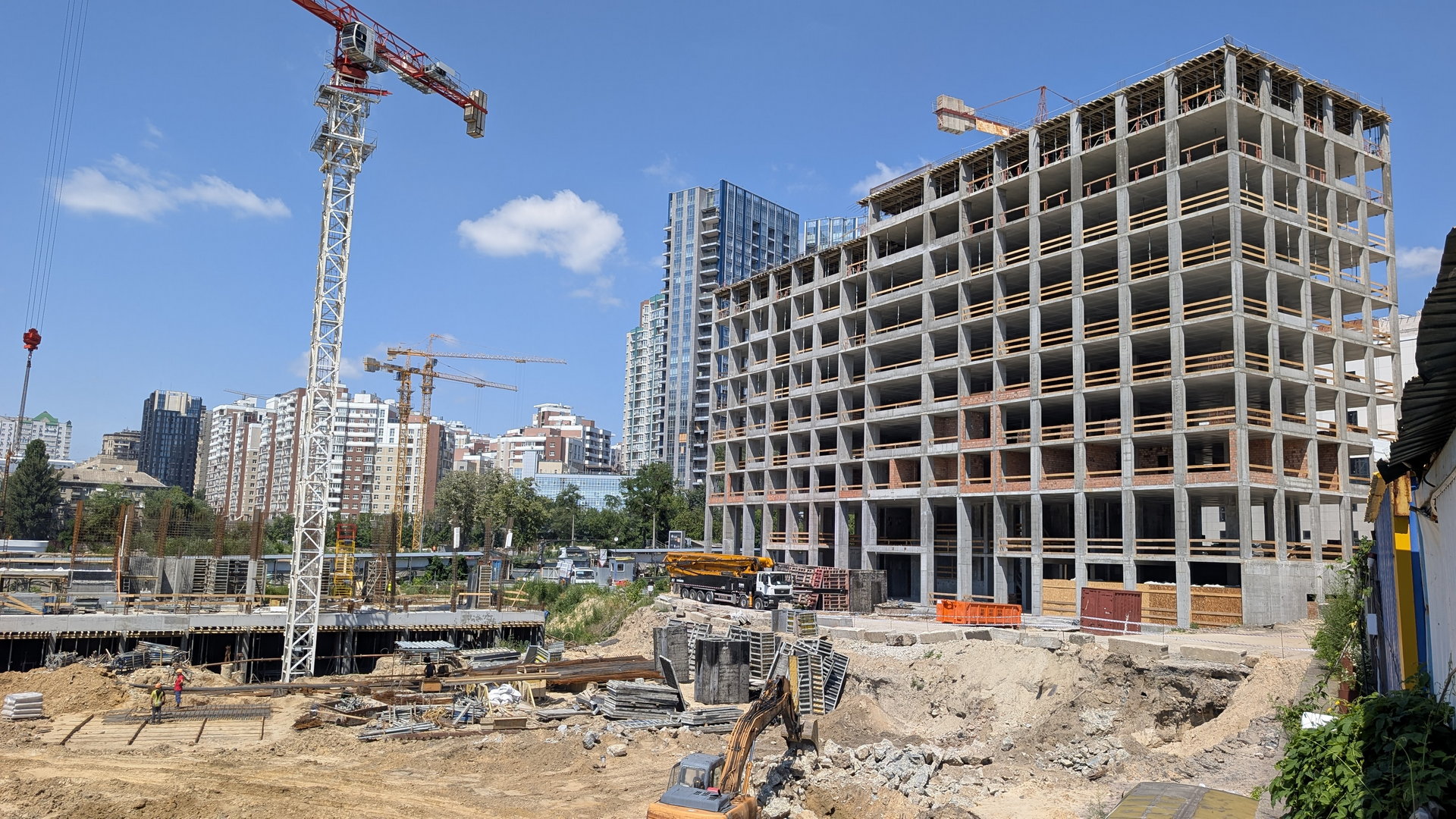

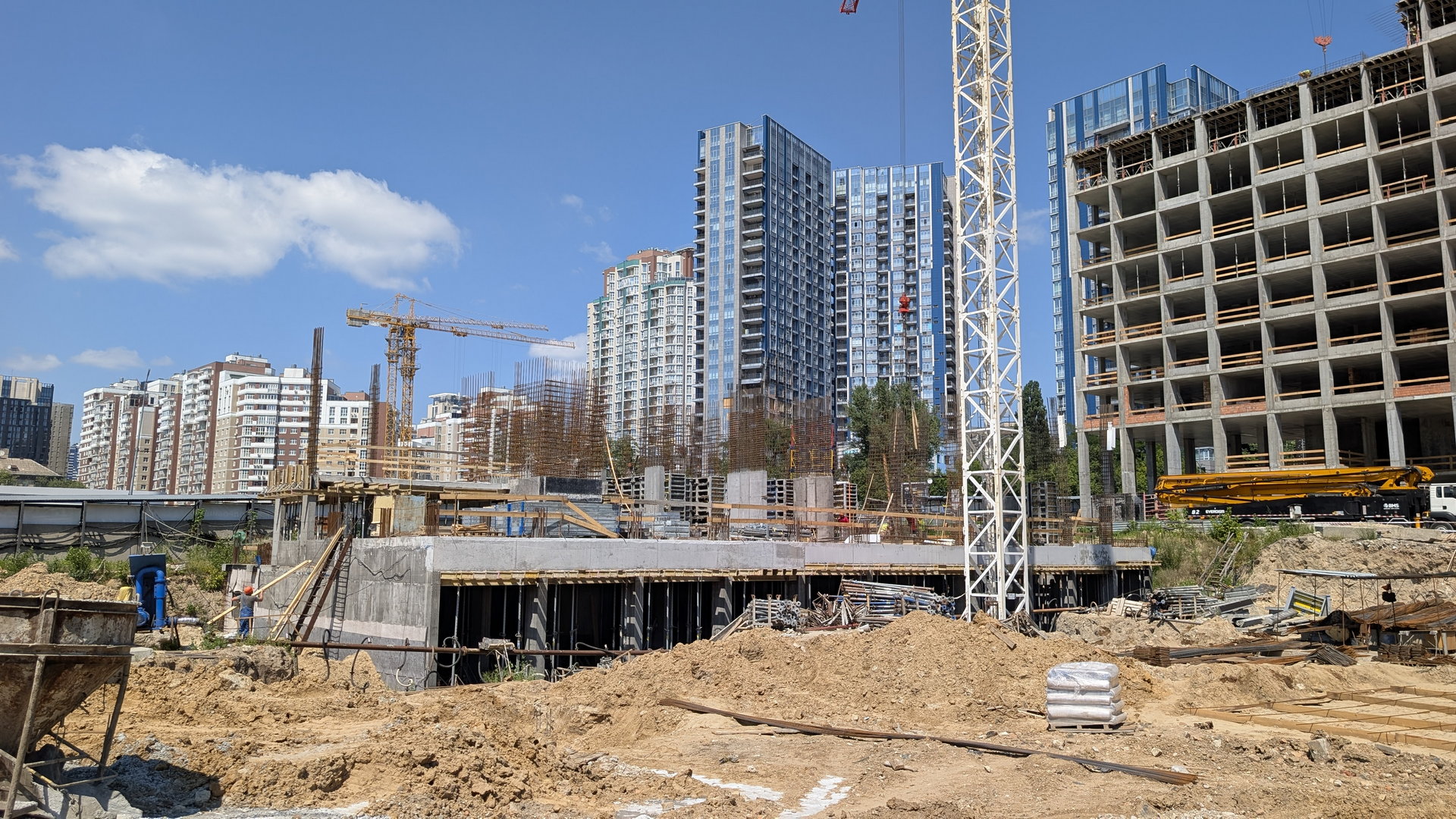

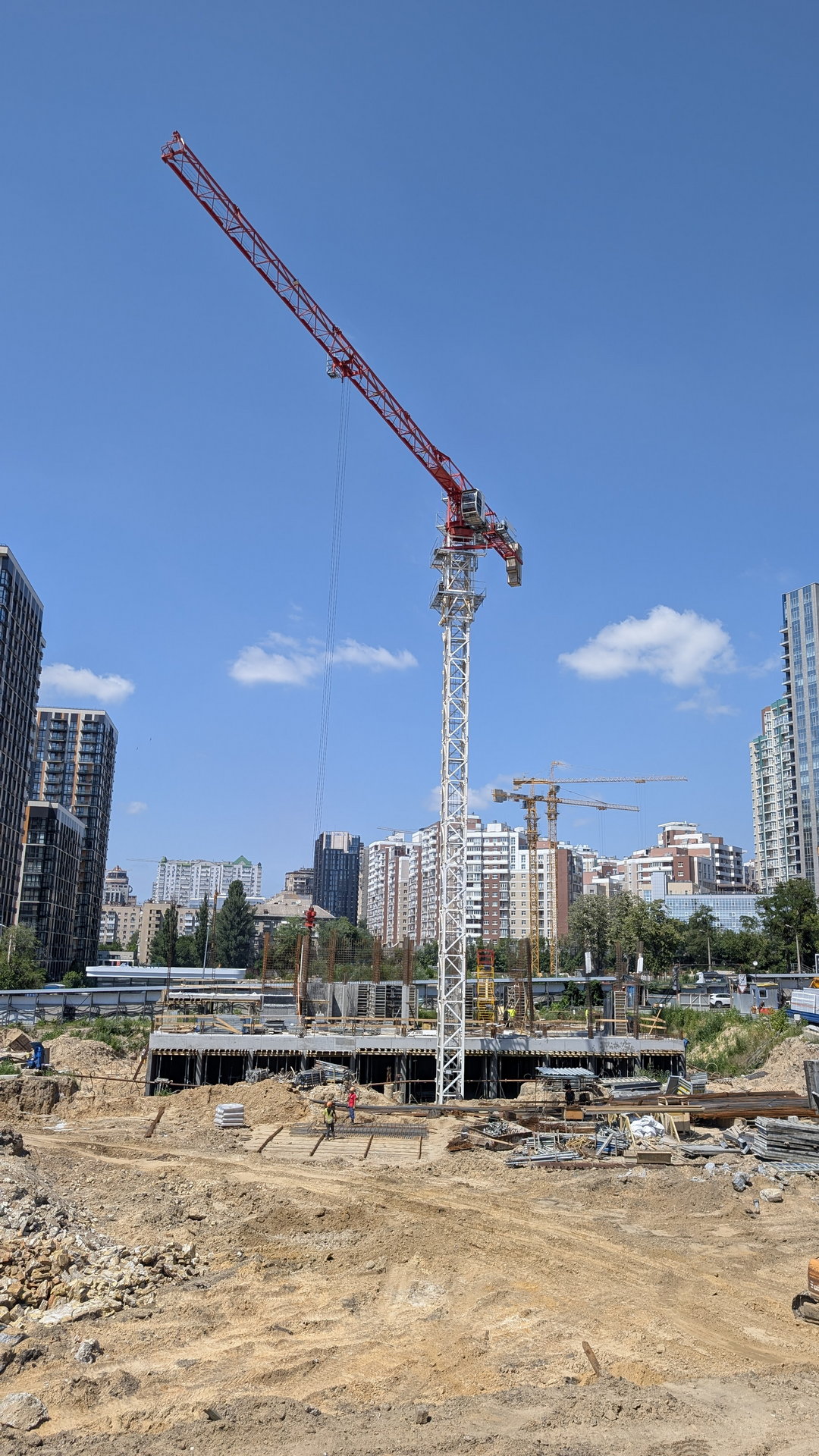

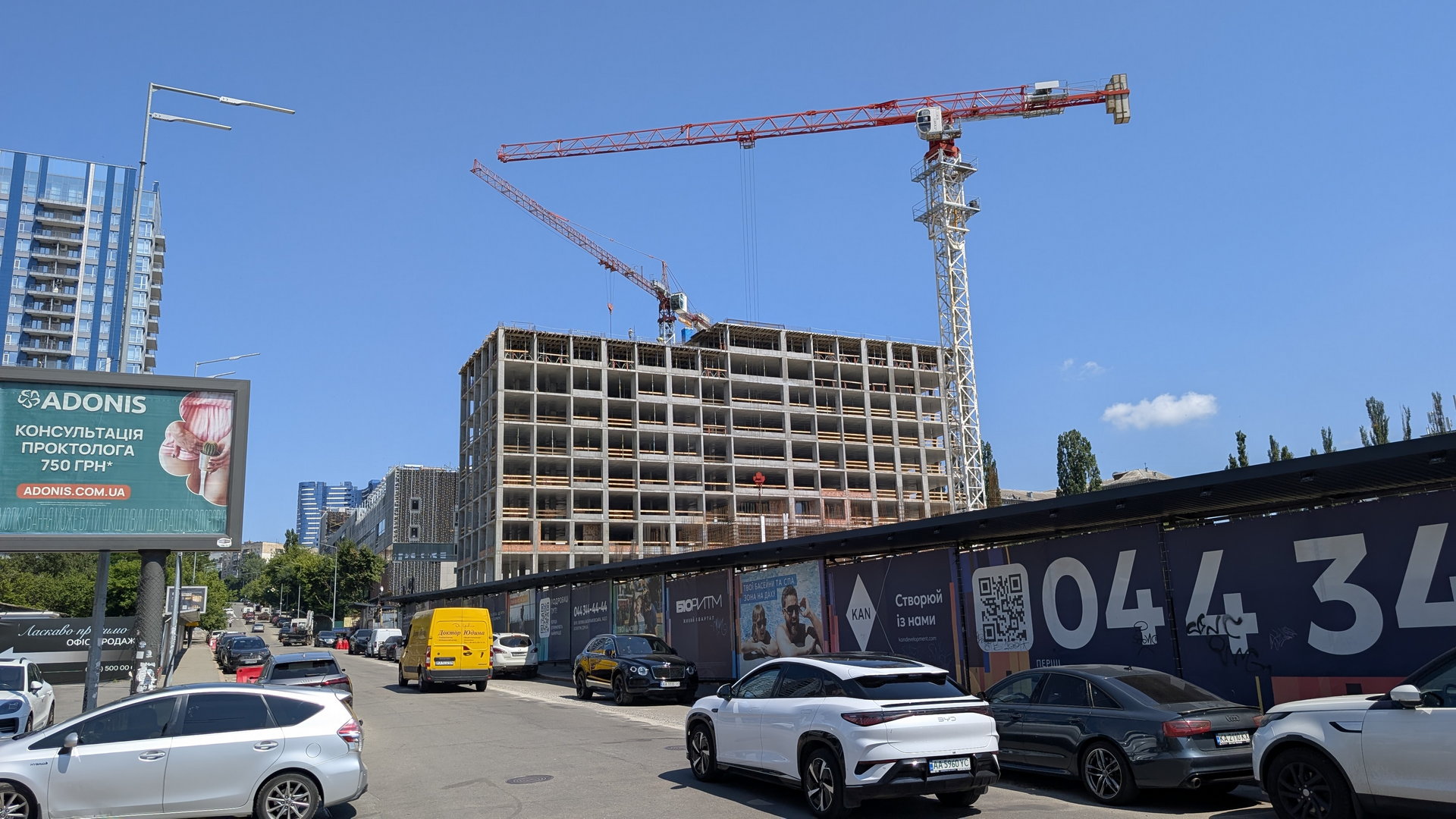

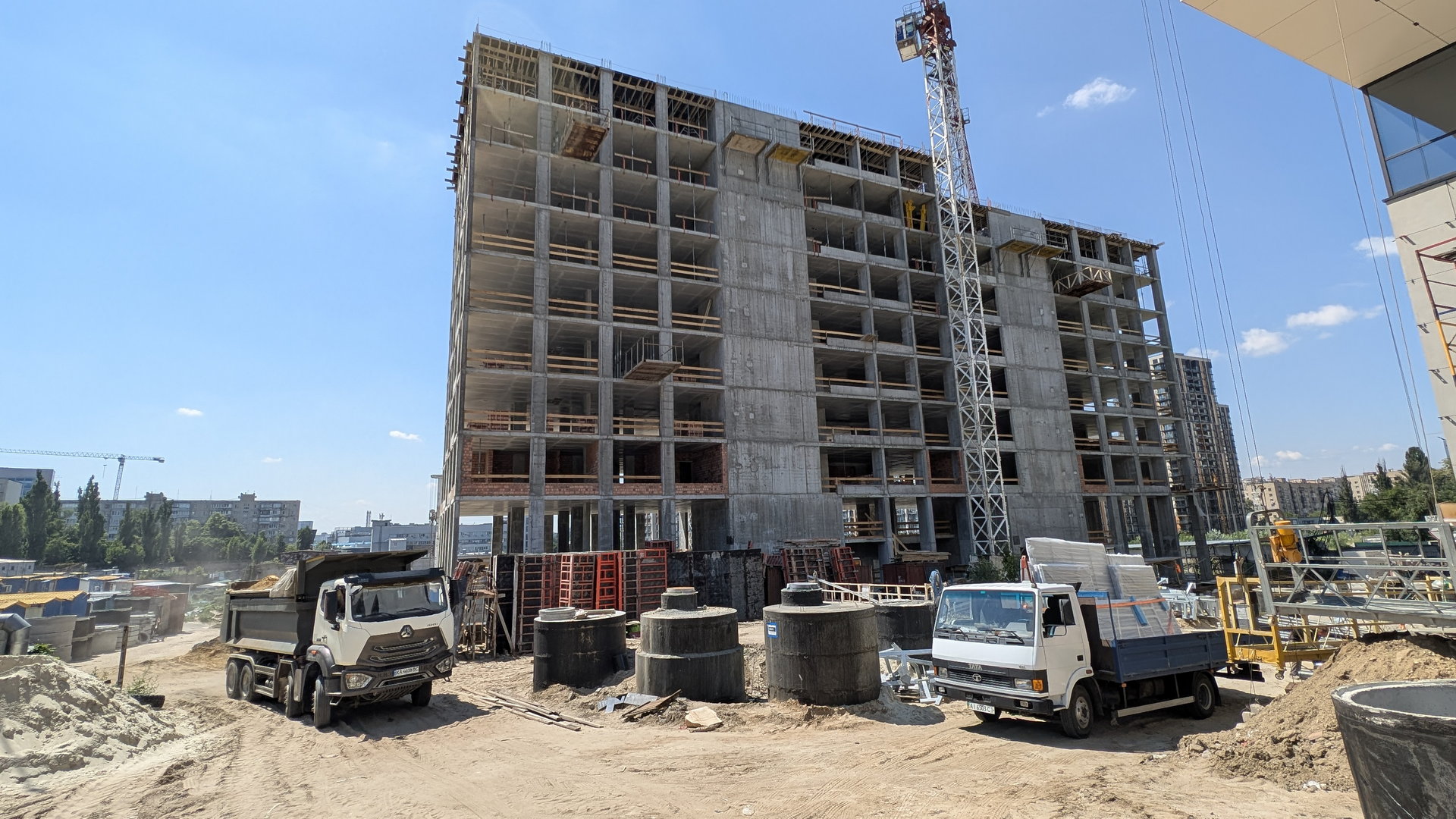

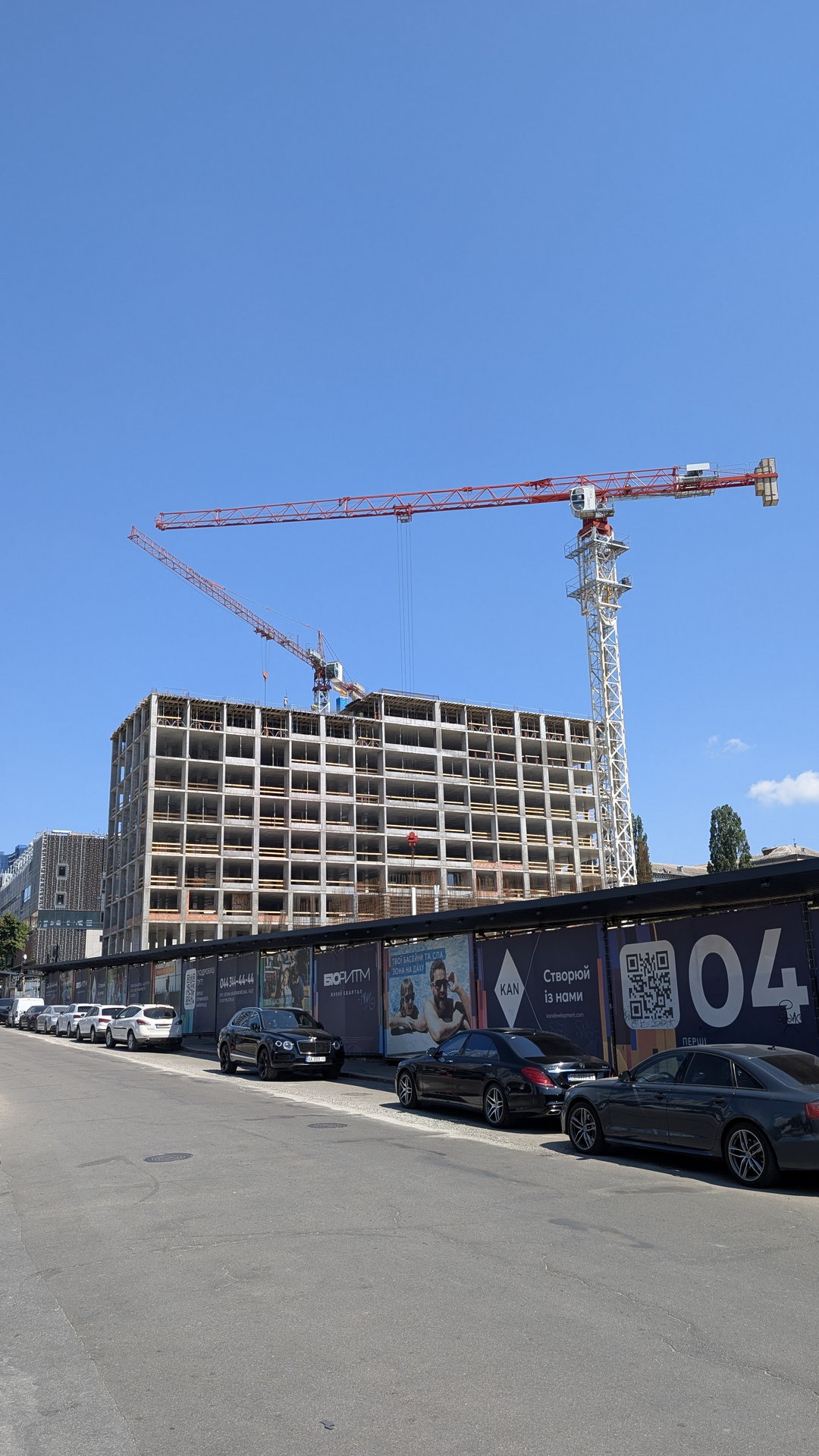

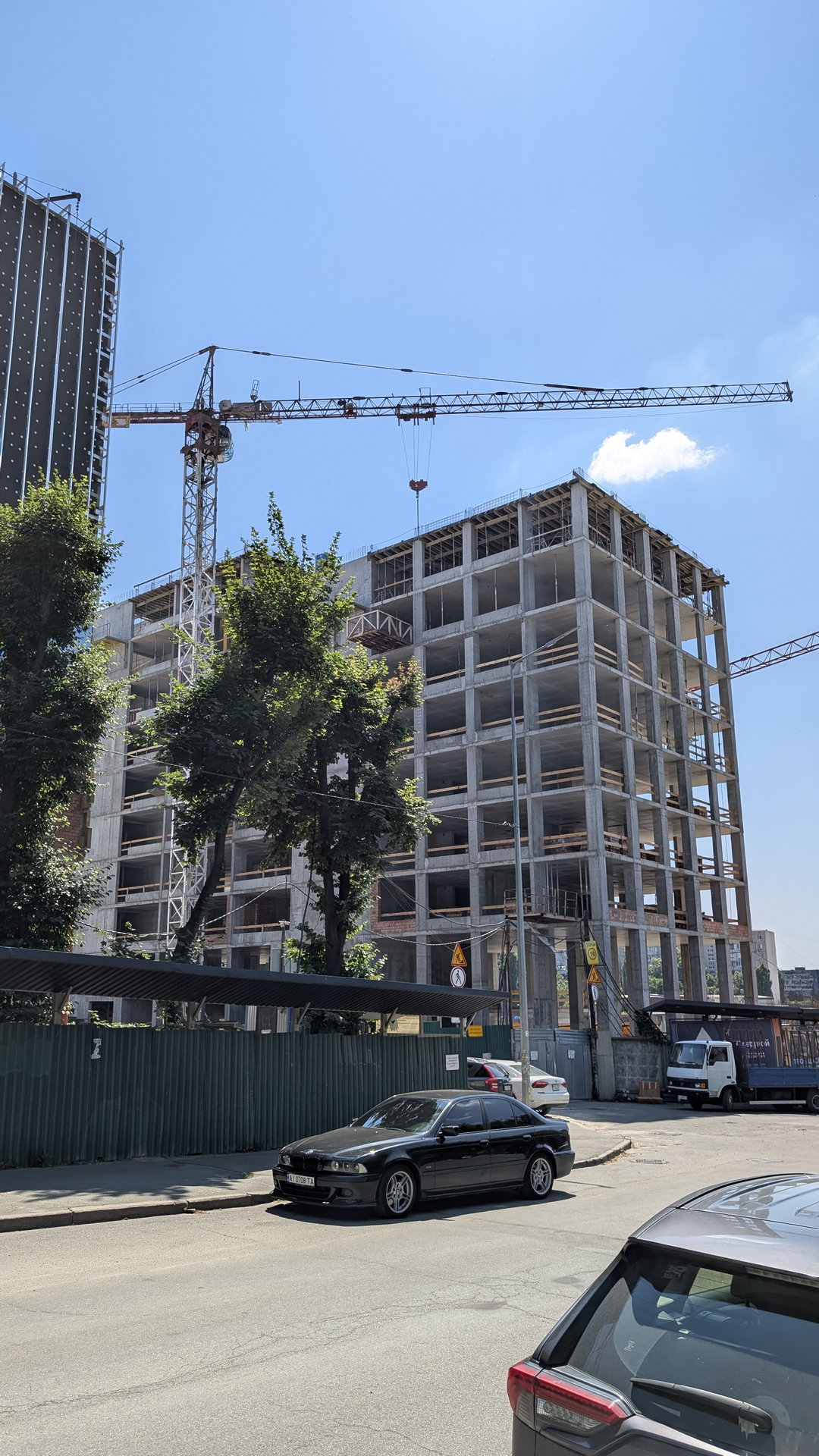

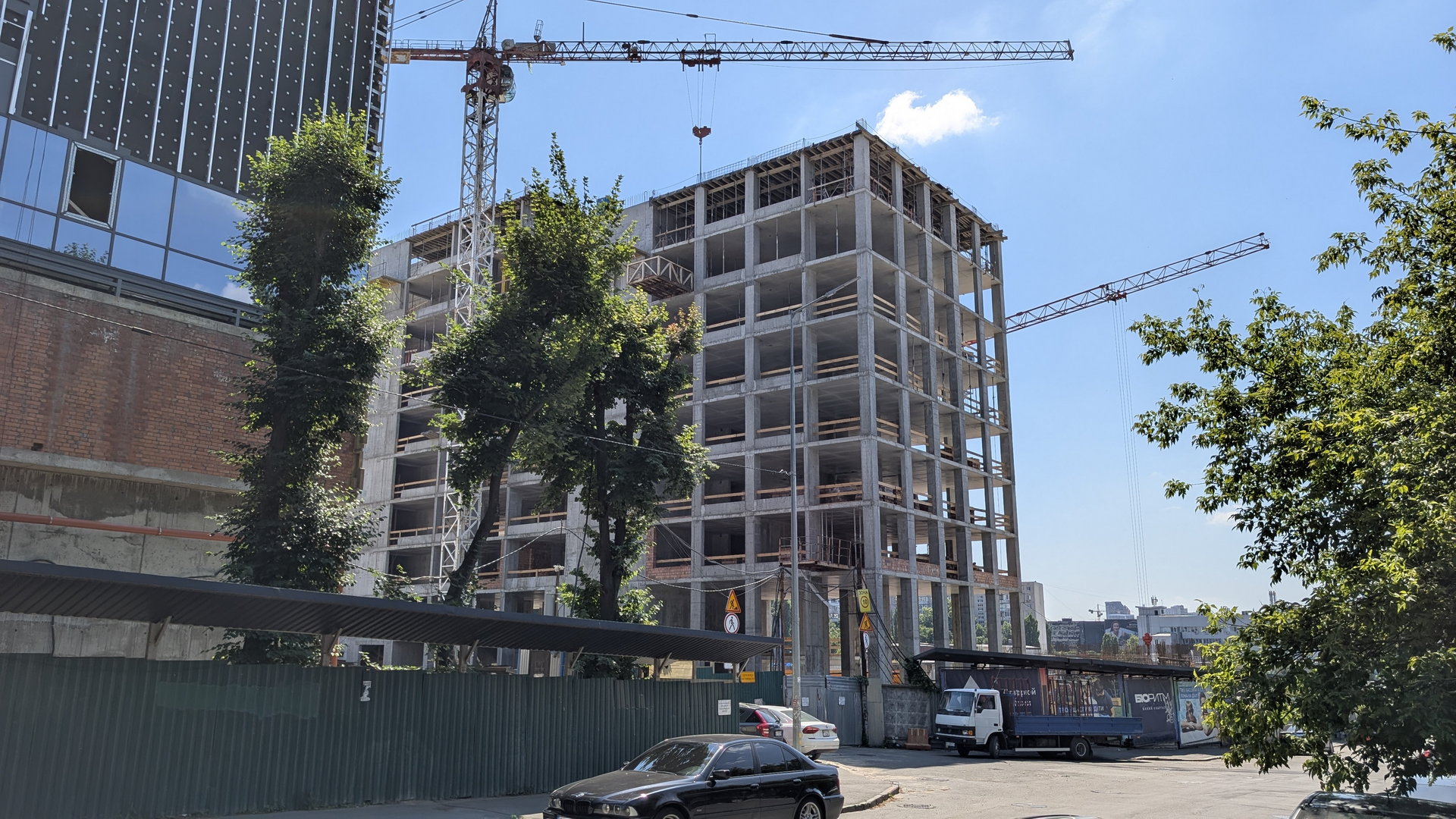

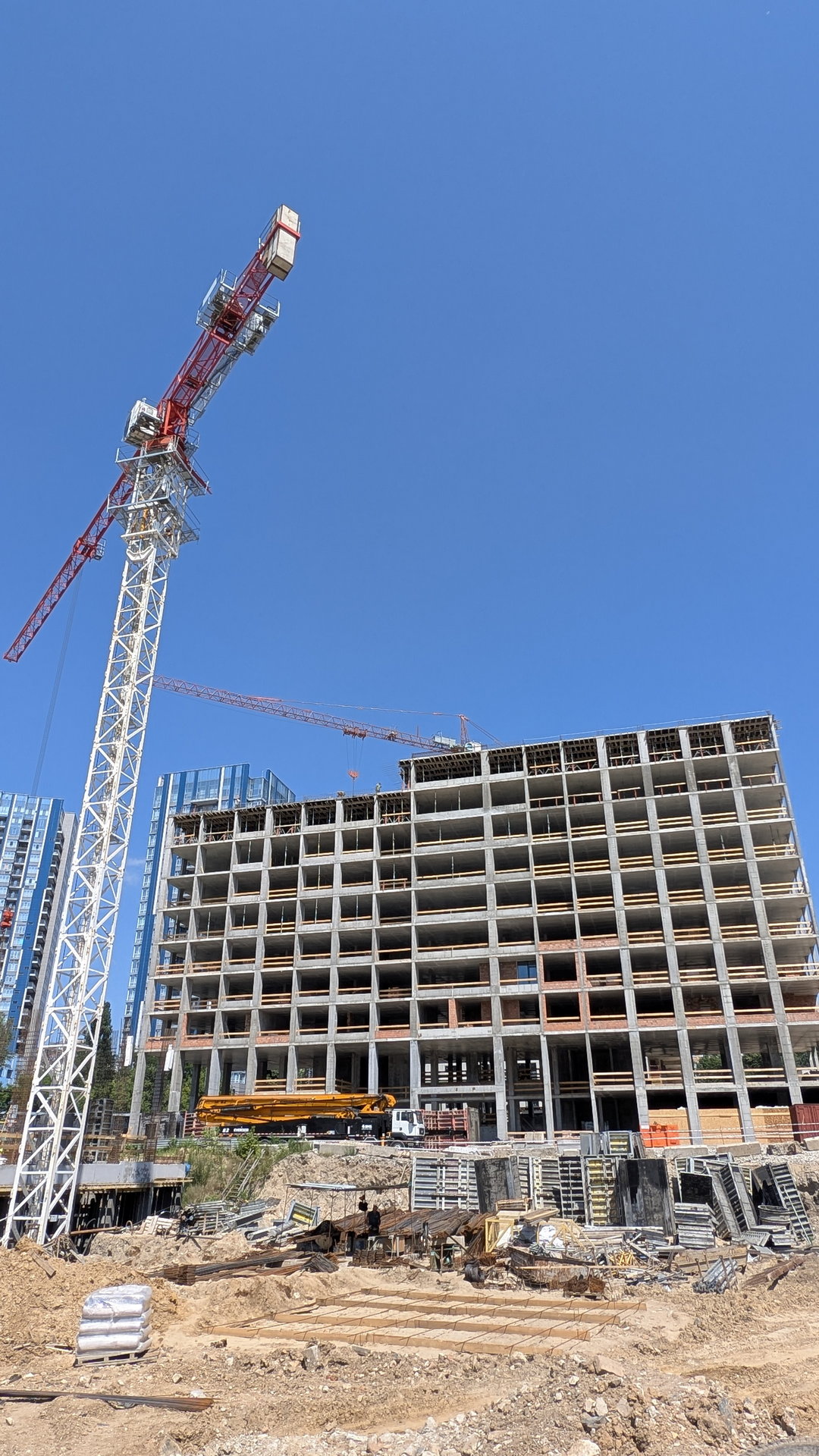

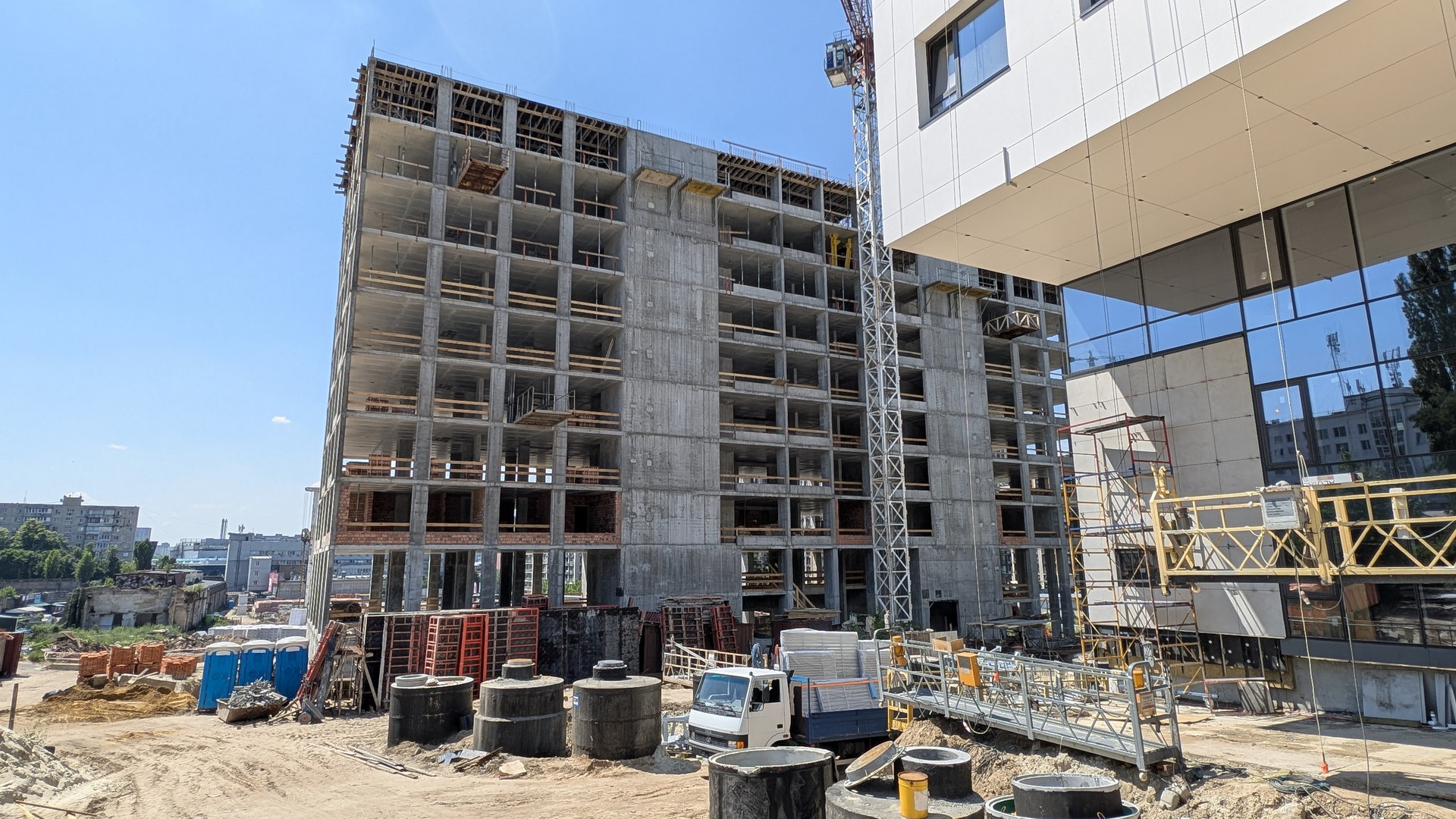

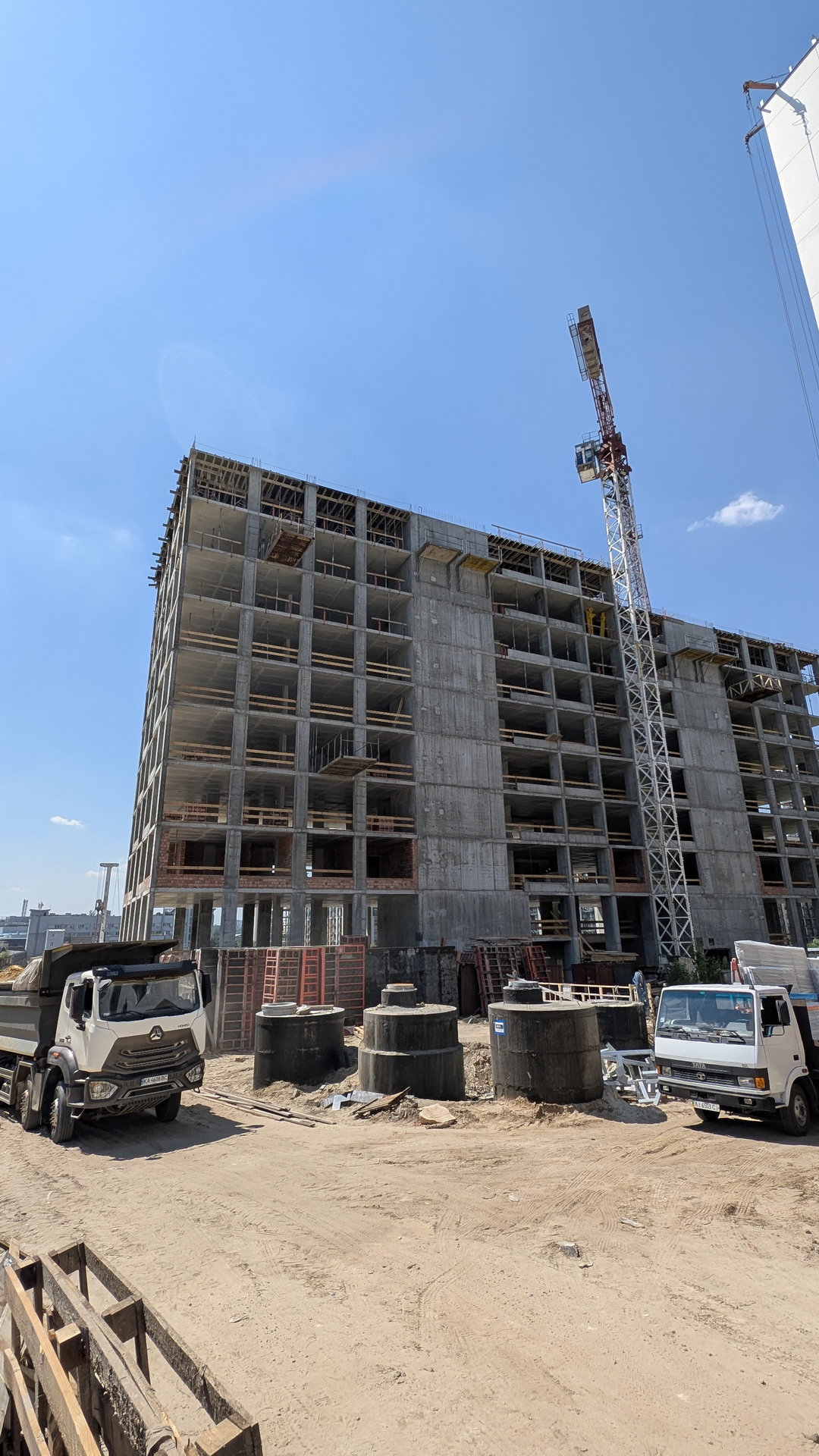

  • продовжувалося влаштування монолітного залізобетонного каркасу будівлі — завершено 70% вертикальних елементів та 70% плити перекриття 9-го поверху;

  • виконувалися роботи з влаштування вертикальної гідроізоляції підземної частини будівлі;

  • продовжувалися роботи зі зворотної засипки пазух котловану;

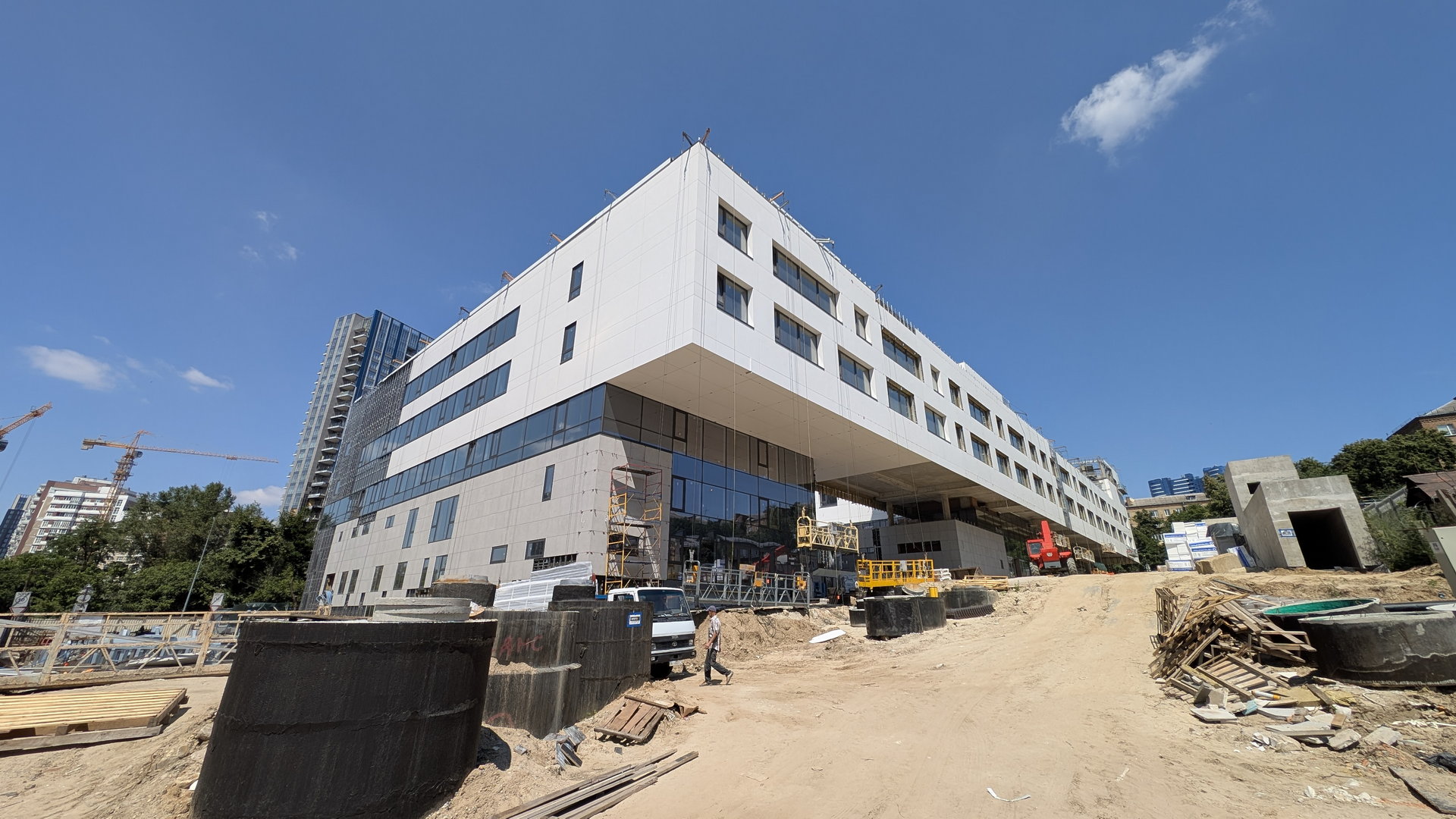

  • розпочато роботи з влаштування зовнішніх та внутрішніх стін із цегляної кладки.

А02

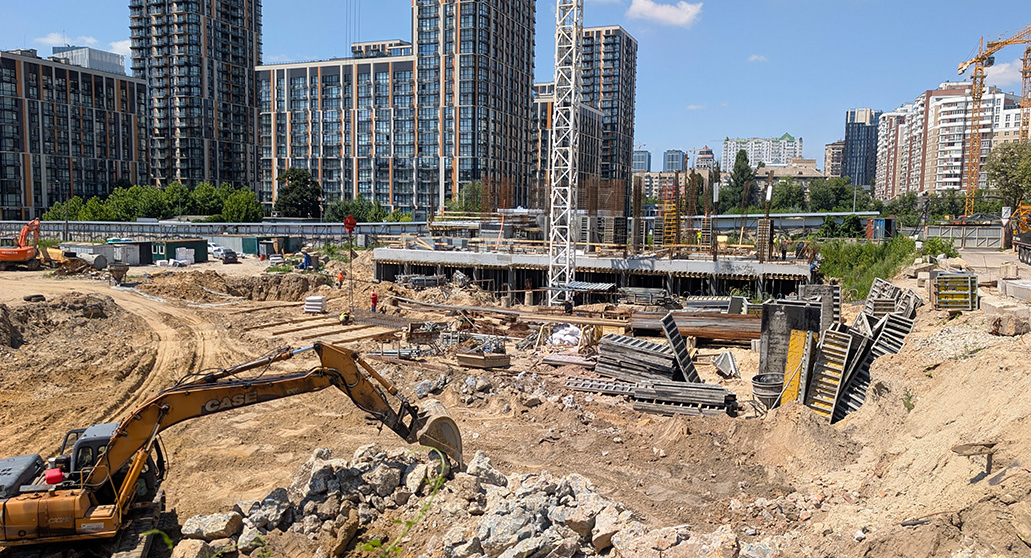

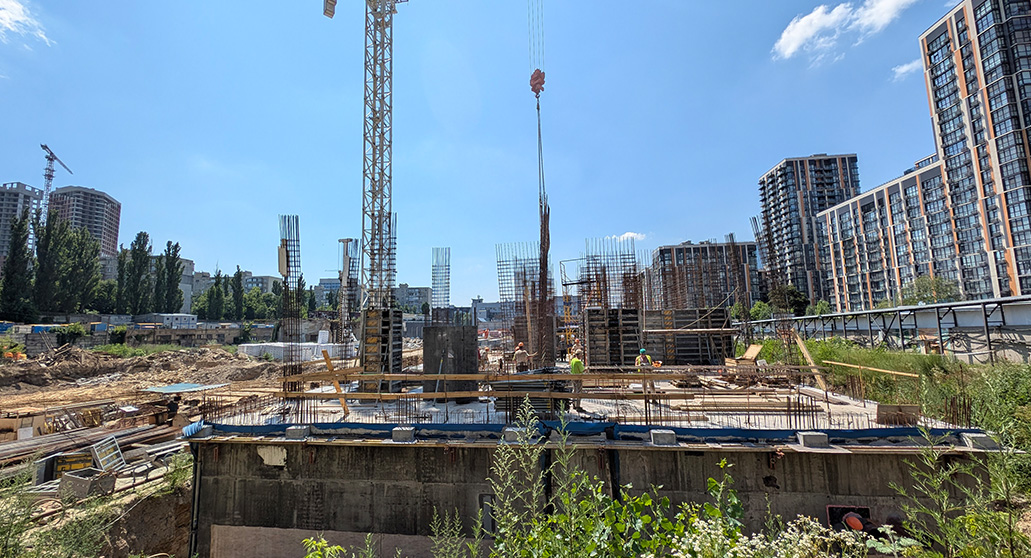

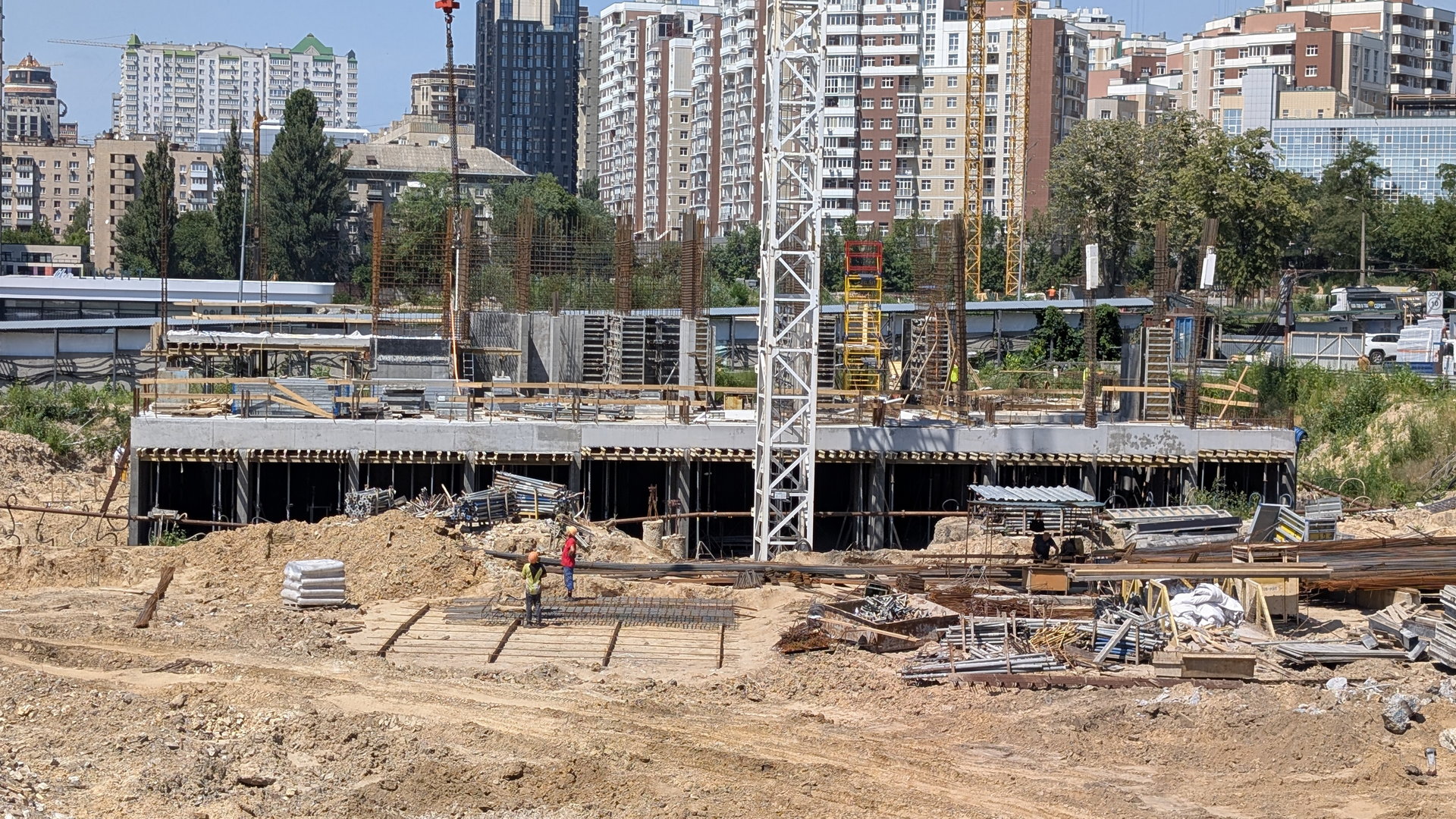

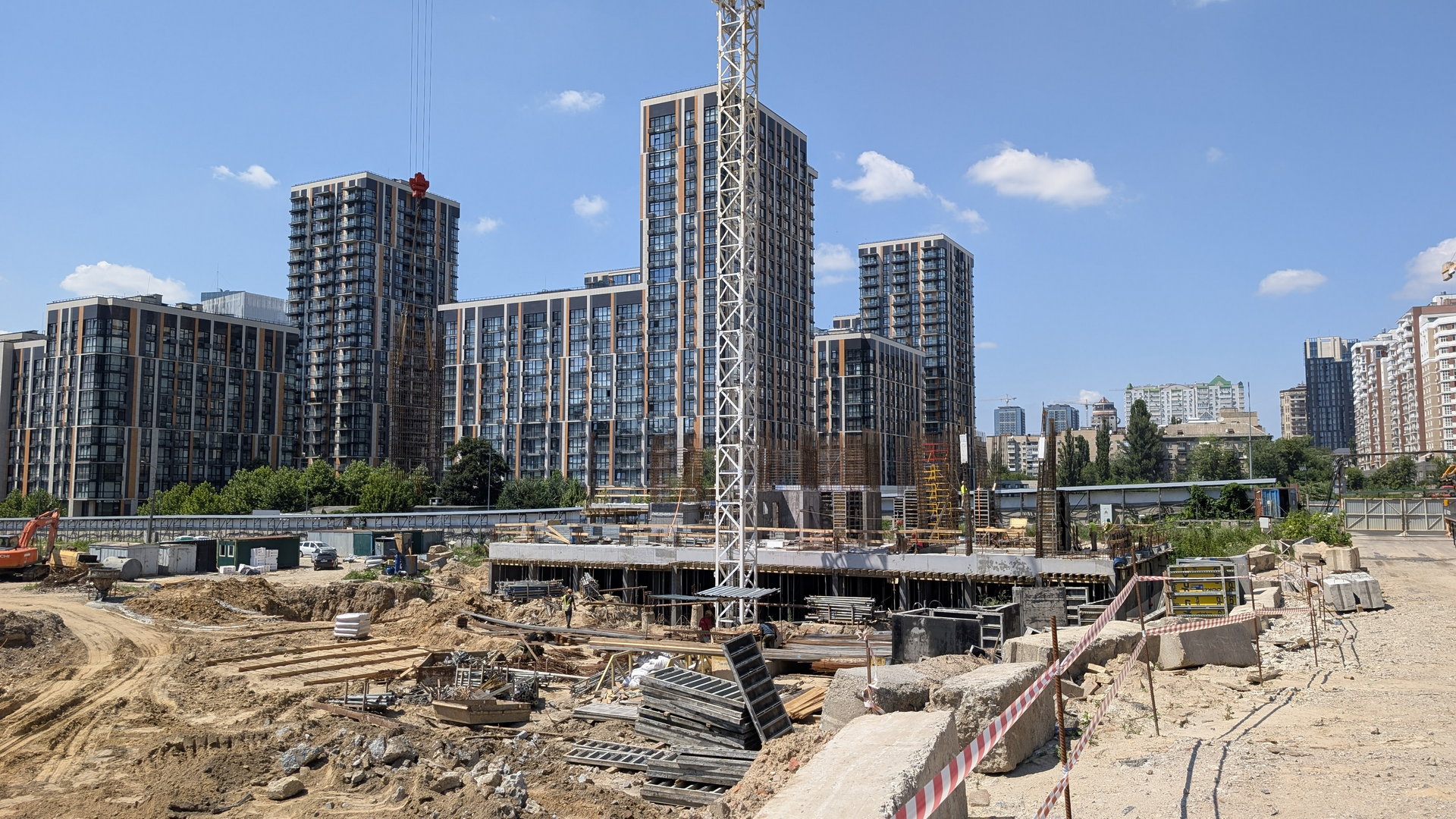

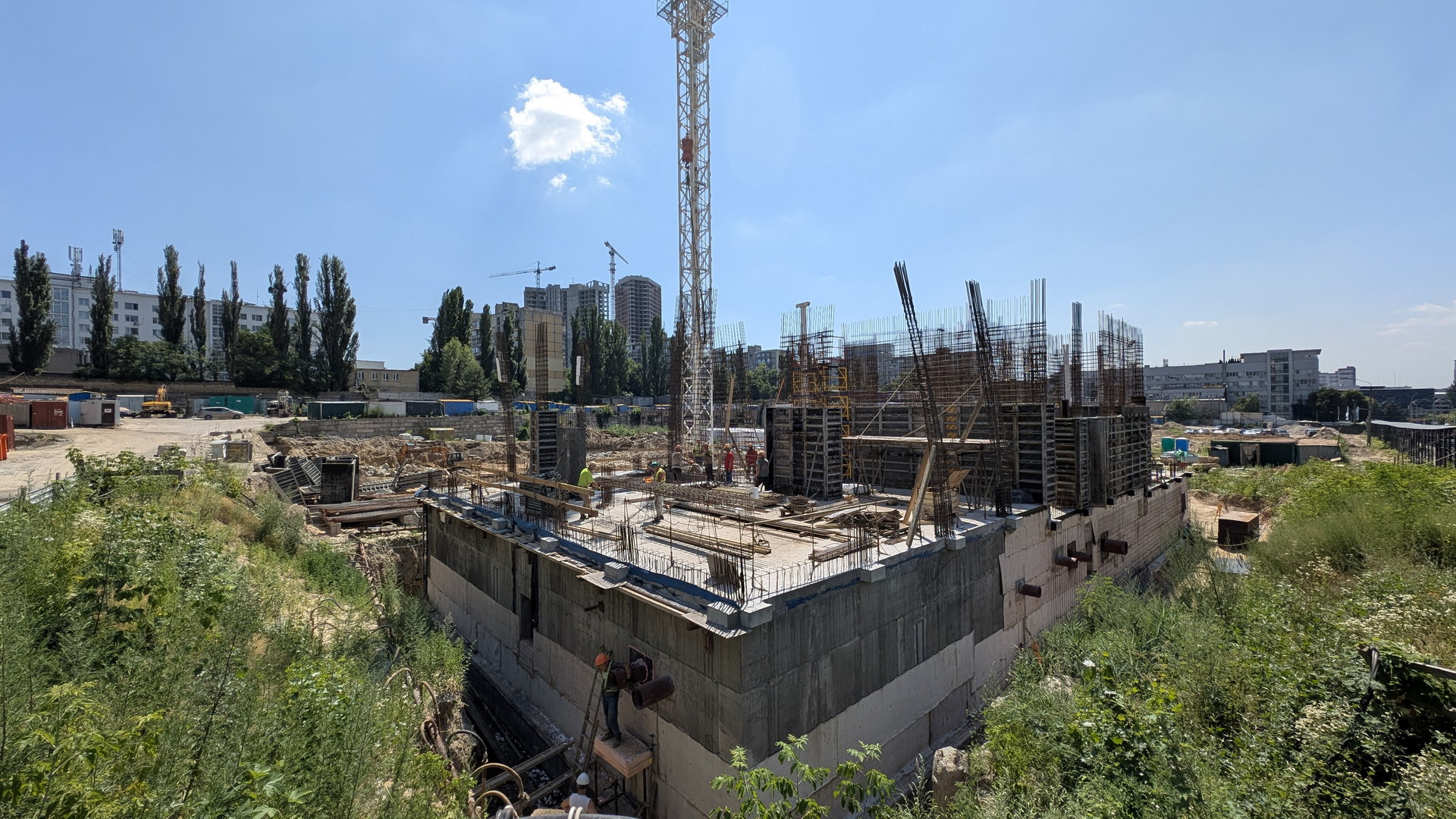

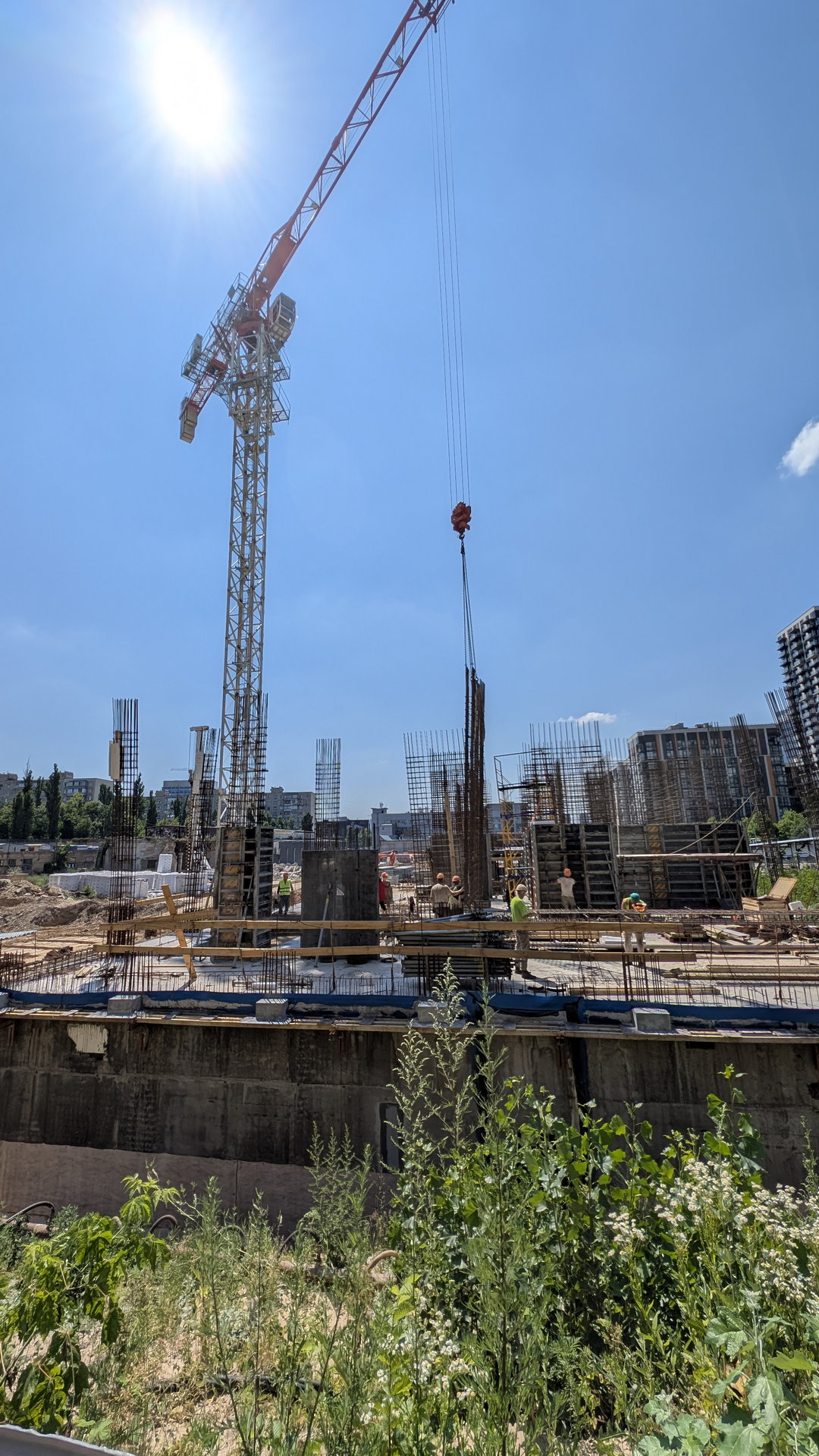

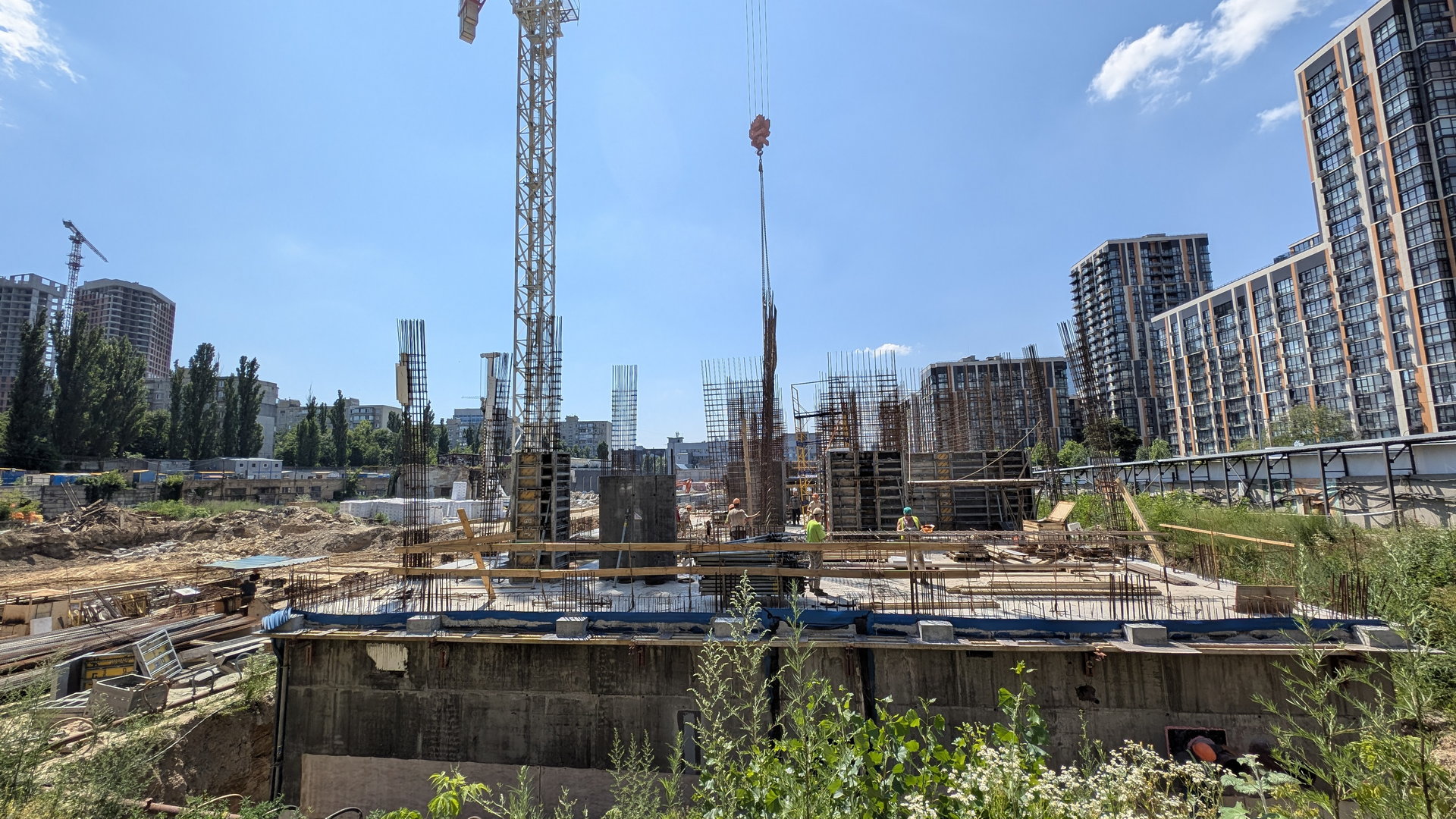

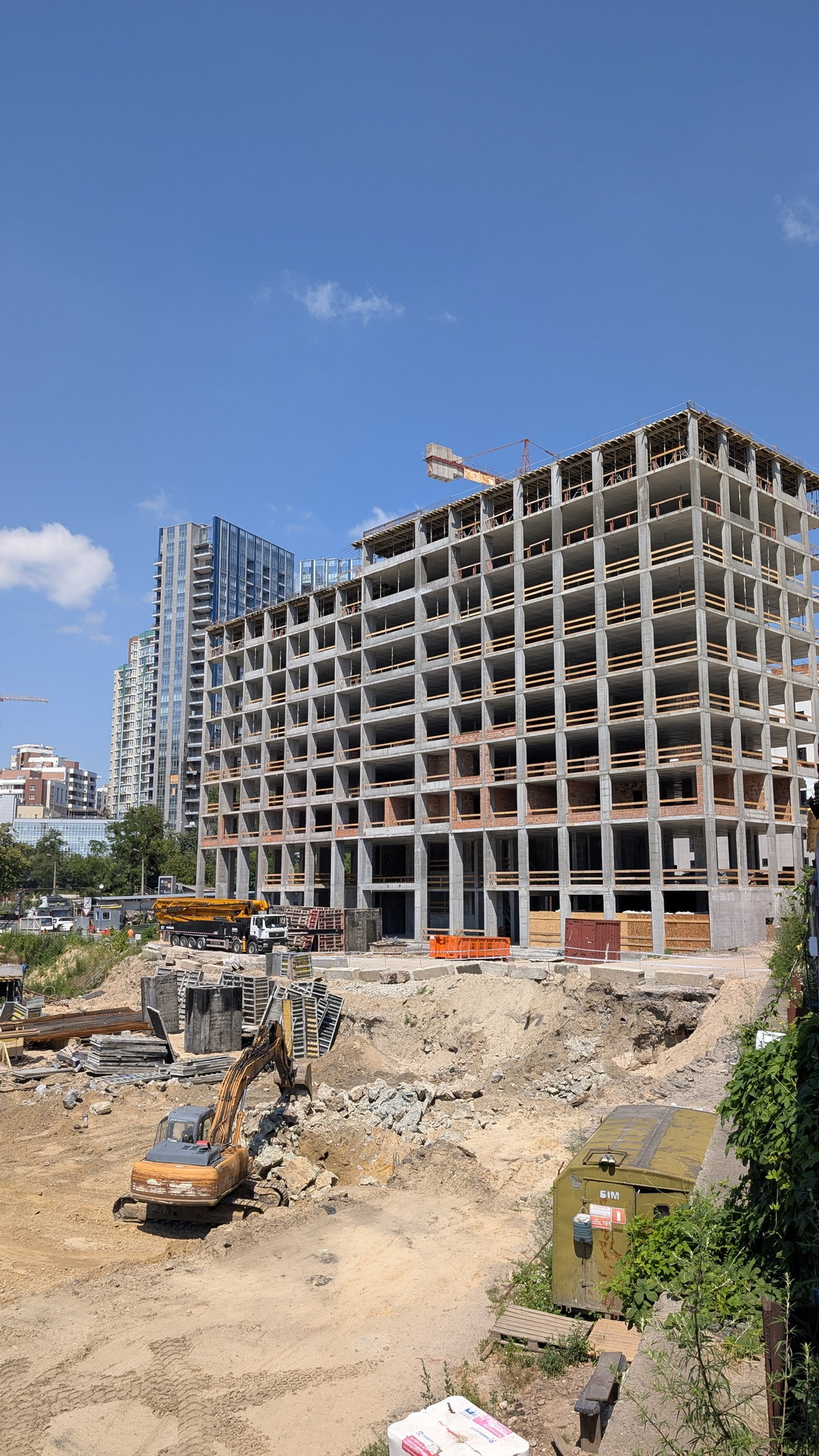

  • продовжувалися роботи з влаштування монолітного каркасу підвальної частини будівлі;

  • виконувалися роботи з вертикальної гідроізоляції стін підземної частини;

  • виконувалося влаштування дренажної мембрани;

  • продовжувалися роботи зі зворотної засипки пазух котловану;

  • виконувався комплекс робіт із водозниження.

Паркінг Р02

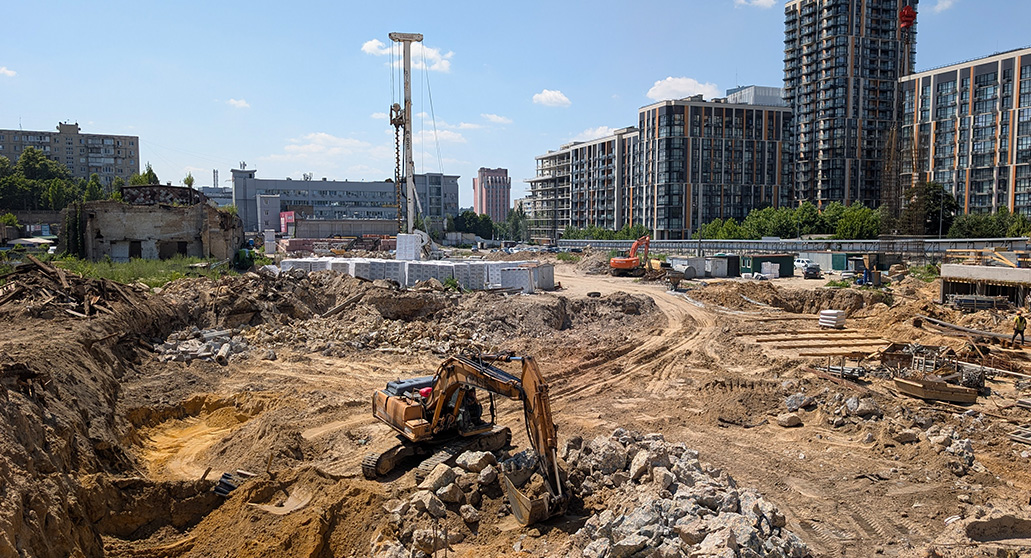

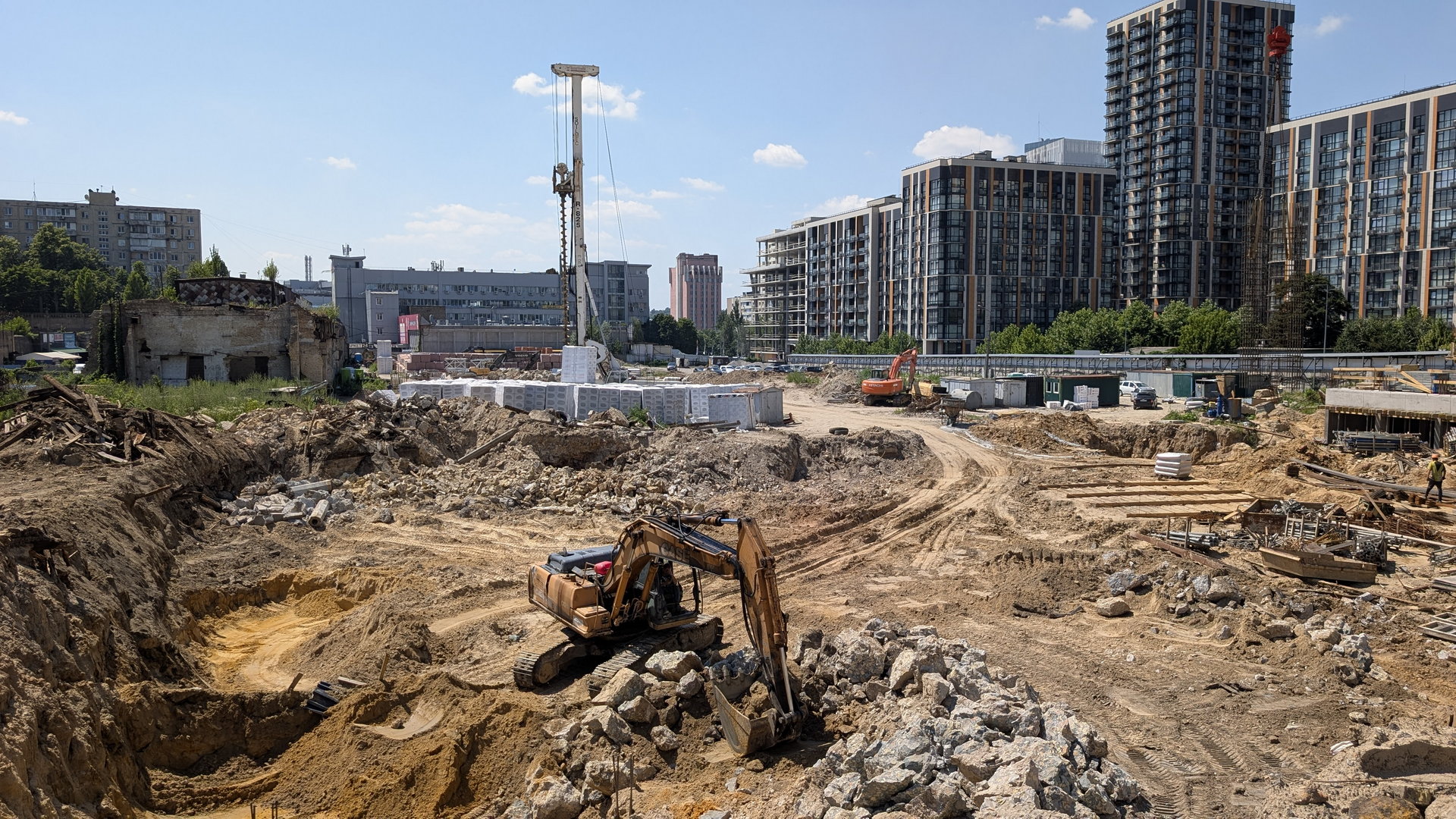

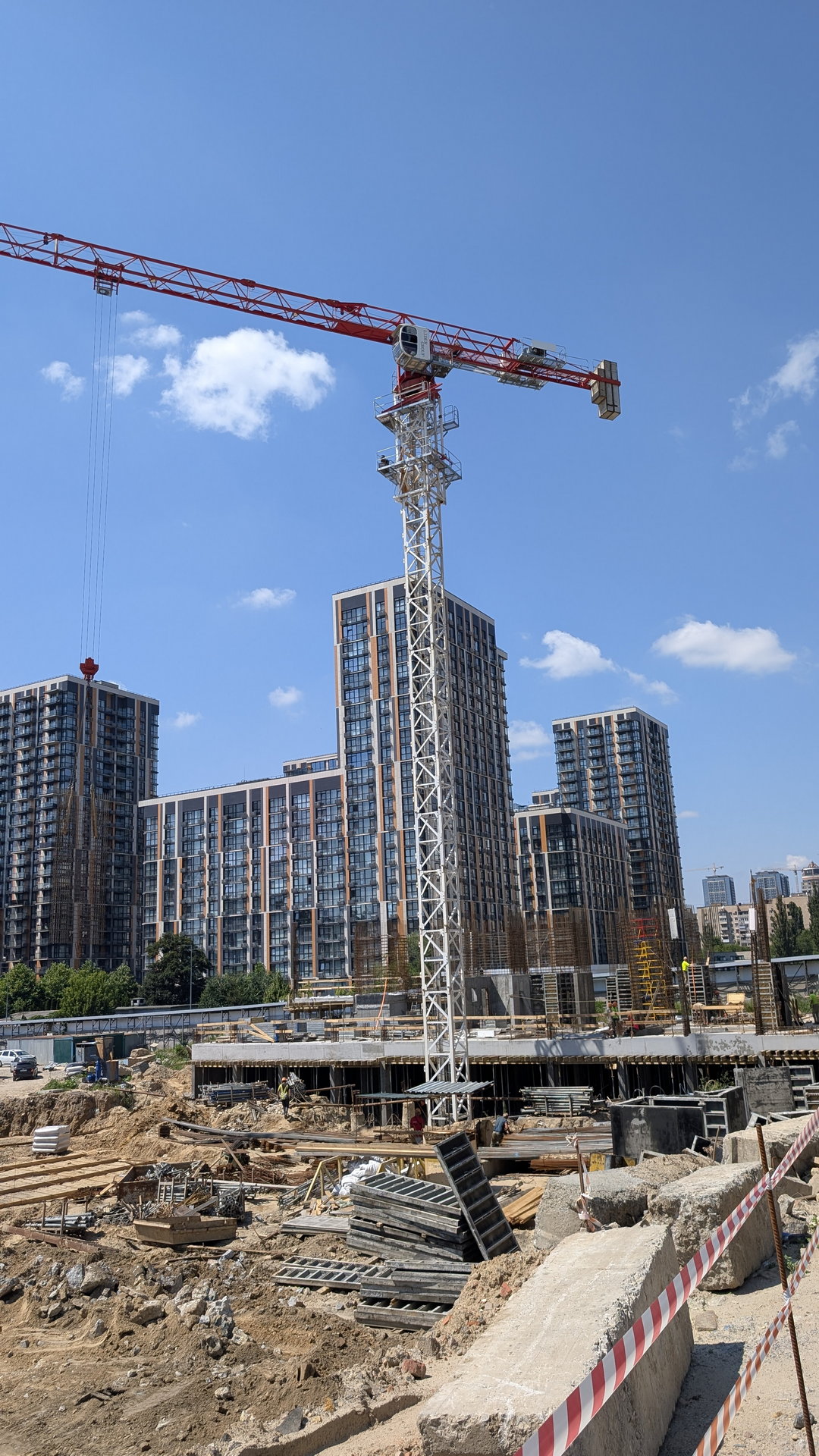

  • продовжувалися земляні роботи з розробки котловану підземної частини паркінгу;

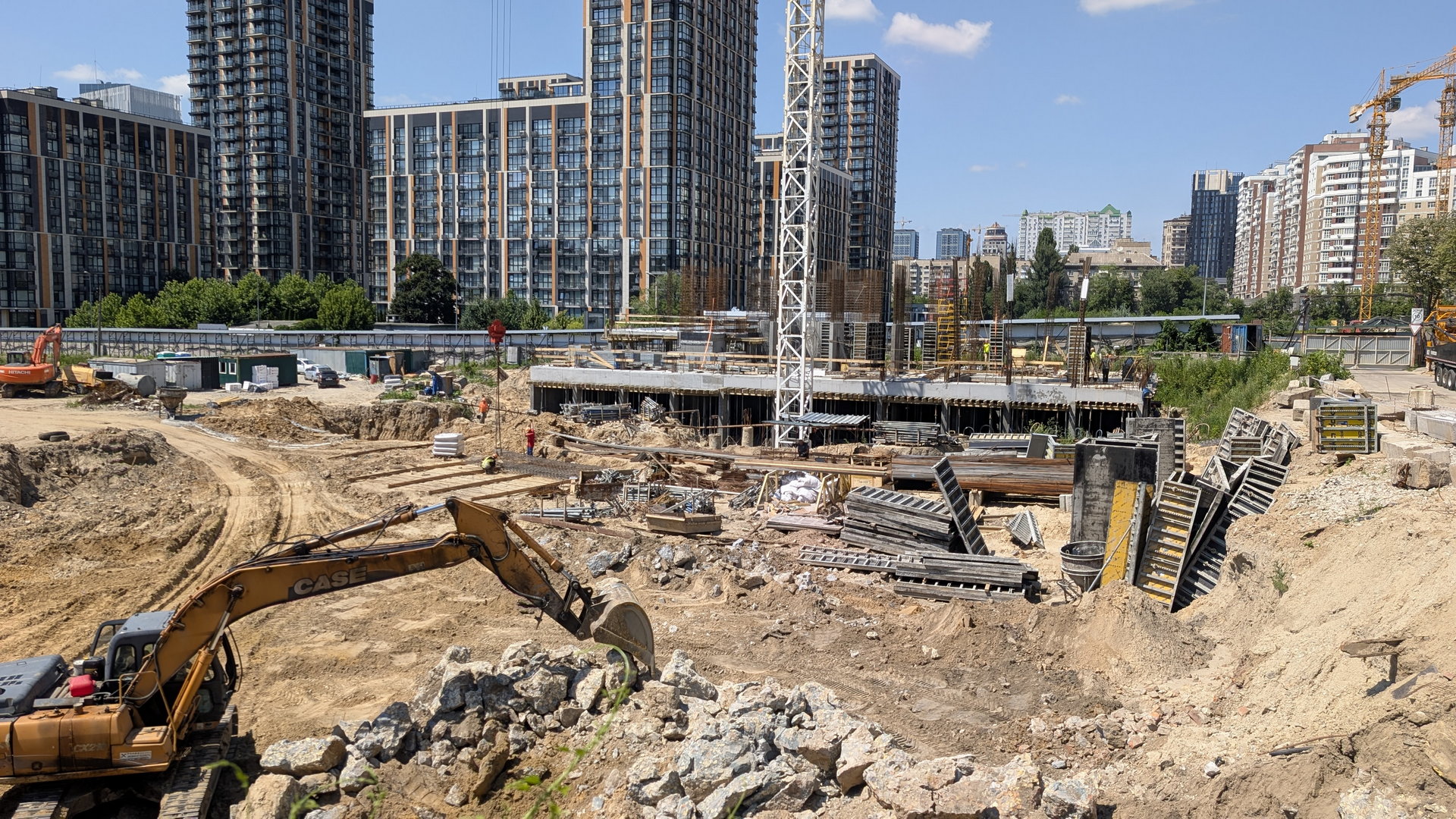

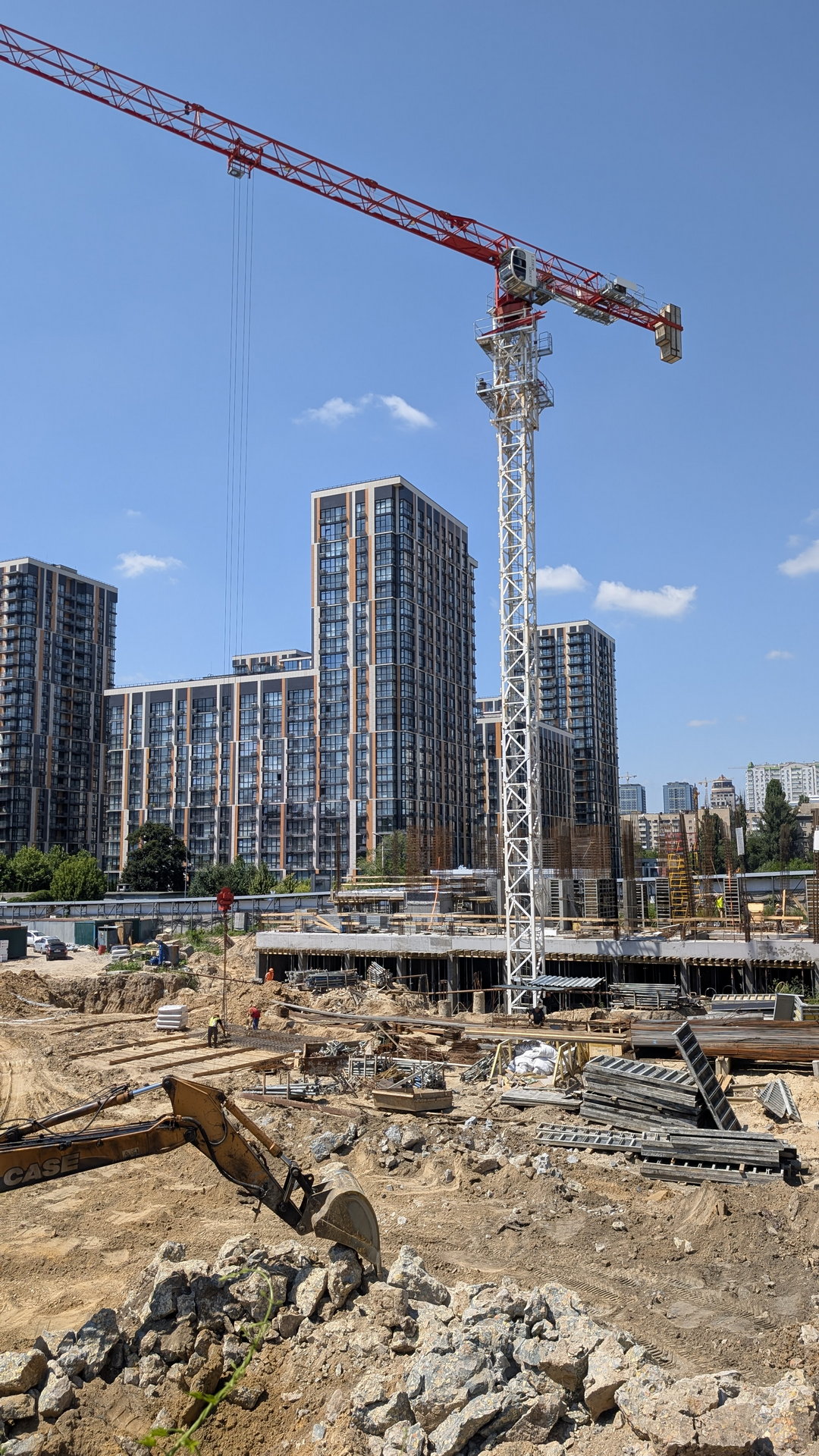

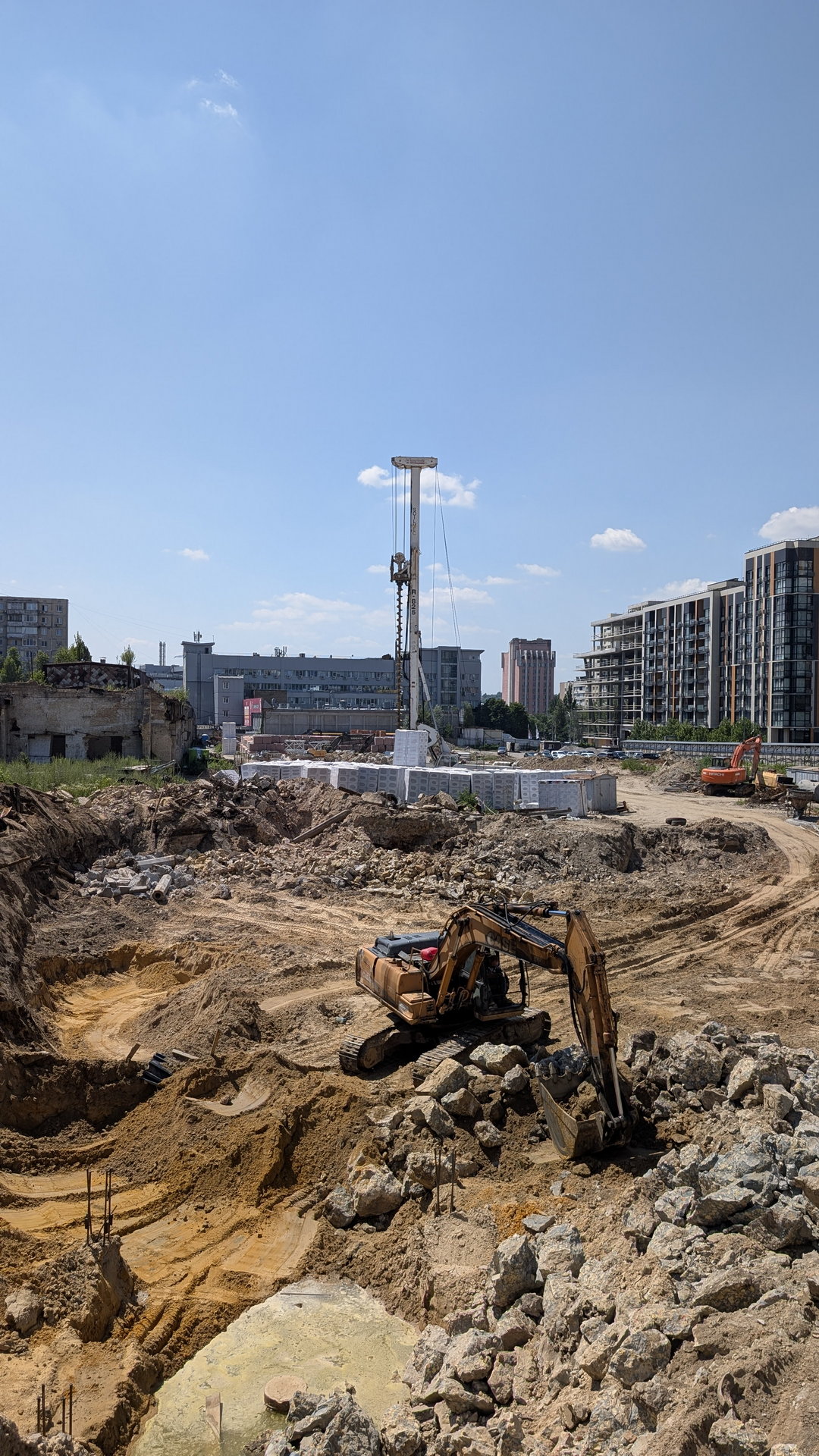

  • завершено влаштування дослідних буроін'єкційних паль кущів №1 та №2;

  • виконано випробування дослідних паль відповідно до затвердженої програми.

Позамайданчикові роботи

  • виконувалися роботи з прокладання зовнішніх інженерних мереж та монтажу електричних кабелів;

  • завершено монтаж та підключення комплектної трансформаторної підстанції КТП №2.

Червень
2026
