хід будівництва
Серпень
Серпень
2026

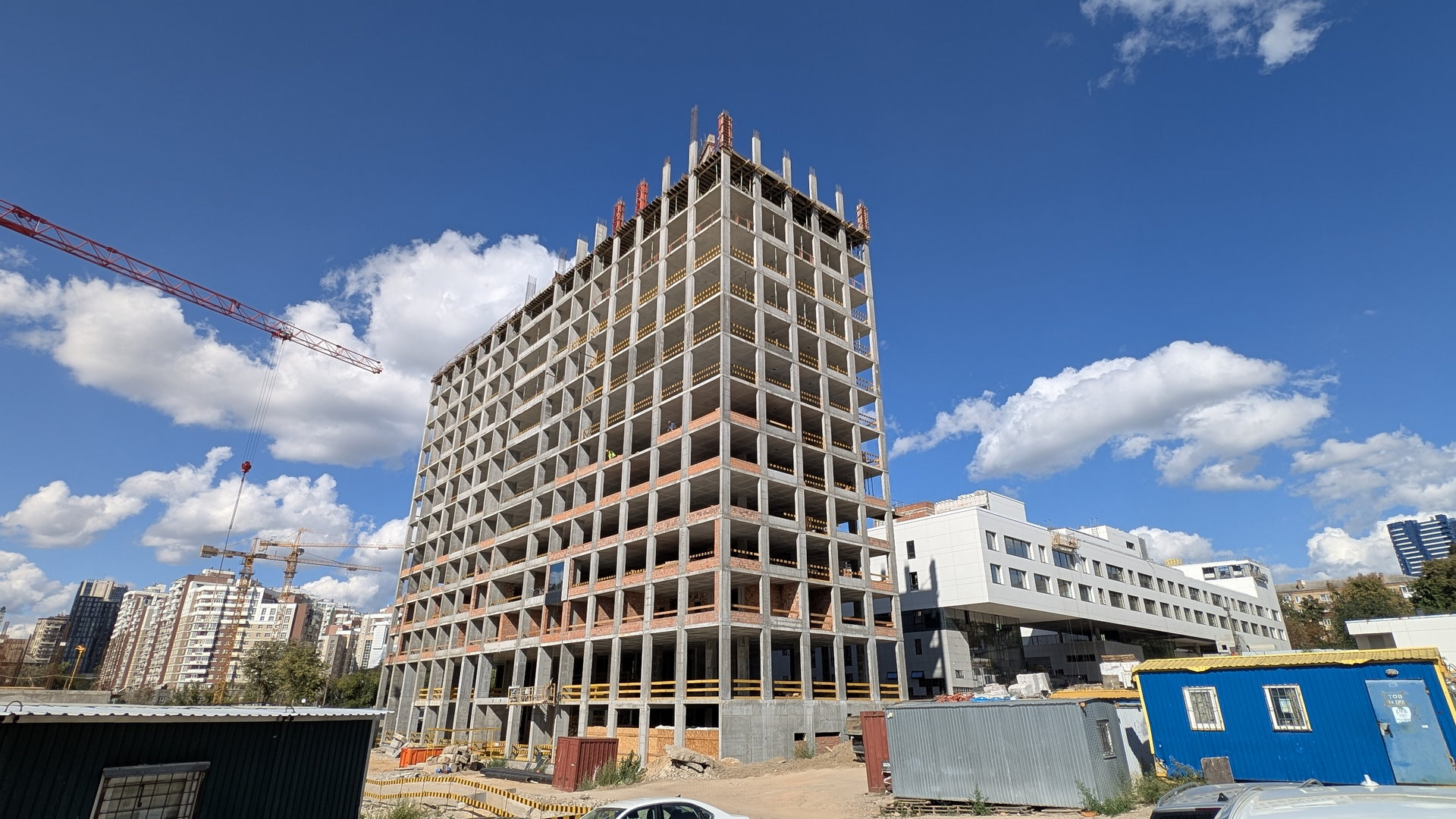

А01 - завершили влаштування вертикальних та горизонтальних елементів каркасу 11-го та 12-го поверхів; завершили влаштування світлових приямків та зворотньої засипки пазух котловану; виконали монтаж закладних ІІ рівня привʼязки баштового крану; виконували влаштування камʼяної кладки - виконання 13%; розпочали монтаж систем вентиляції та протидимного захисту; провели закупку керамогранітної плити та алюмінієвої системи навісного вентильованого фасаду.
Липень
Липень
2026

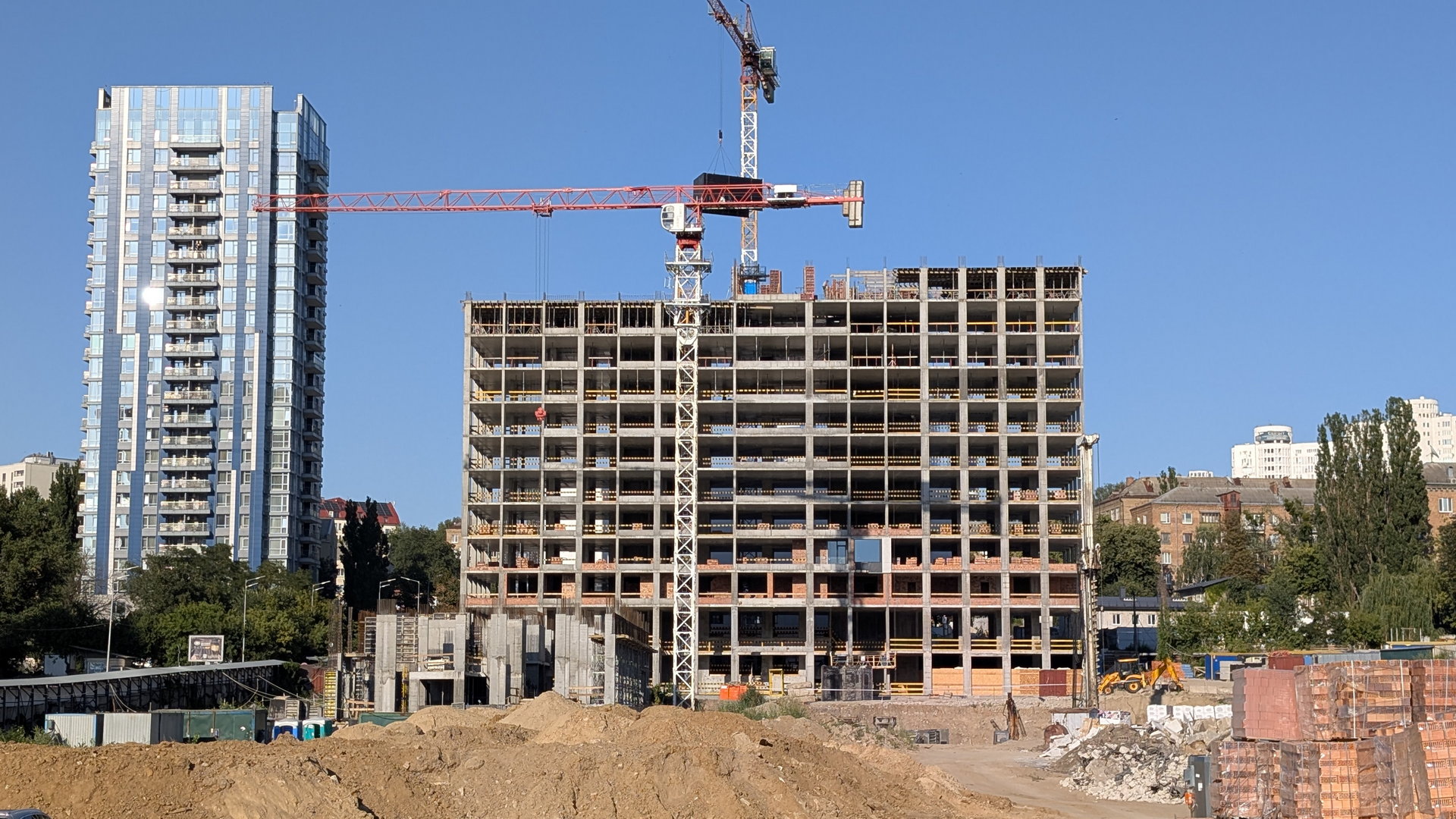

А01 - завершили влаштування вертикальних та горизонтальних елементів каркасу 9-го та 10-го поверхів; виконали 50% влаштування світлових приямків; продовжували виконання зворотньої засипки пазух котловану - виконання 92%; виконали І рівень привʼязки та нарощування баштового крану; виконували влаштування камʼяної кладки - виконання 6%; завершили тендер та визначили виконавця систем вентиляції та протидимного захисту.
Червень
Червень
2026

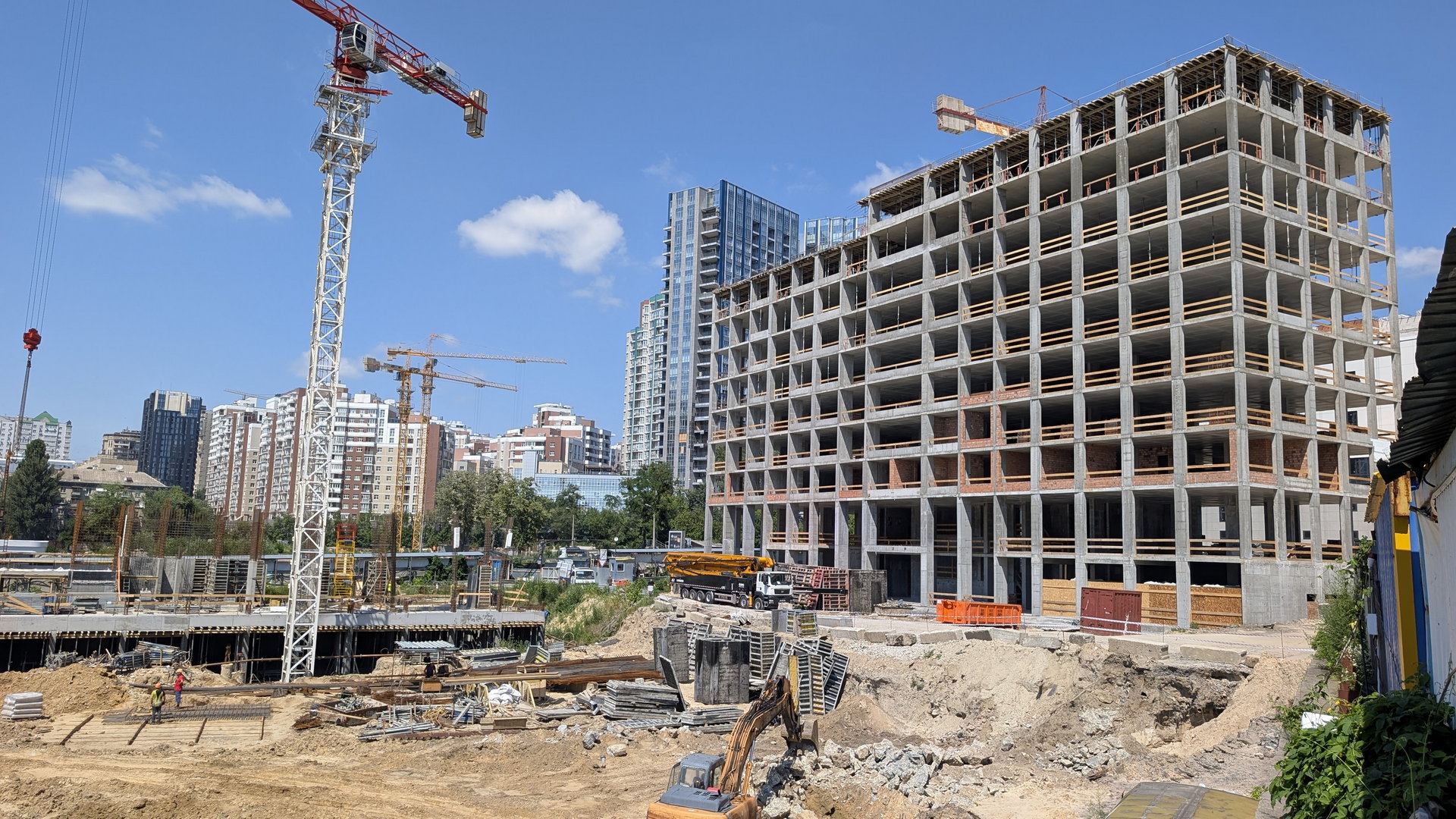

А01 виконувалися роботи з влаштування інженерних вводів та світлових приямків; виконувалися роботи з влаштування системи блискавкозахисту; продовжувалося влаштування монолітного залізобетонного каркасу будівлі — завершено 70% вертикальних елементів та 70% плити перекриття 9-го поверху; виконувалися роботи з влаштування вертикальної гідроізоляції підземної частини будівлі; продовжувалися роботи зі зворотної засипки пазух котловану; розпочато роботи з влаштування зовнішніх та внутрішніх стін із цегляної кладки.
Травень
Травень
2026

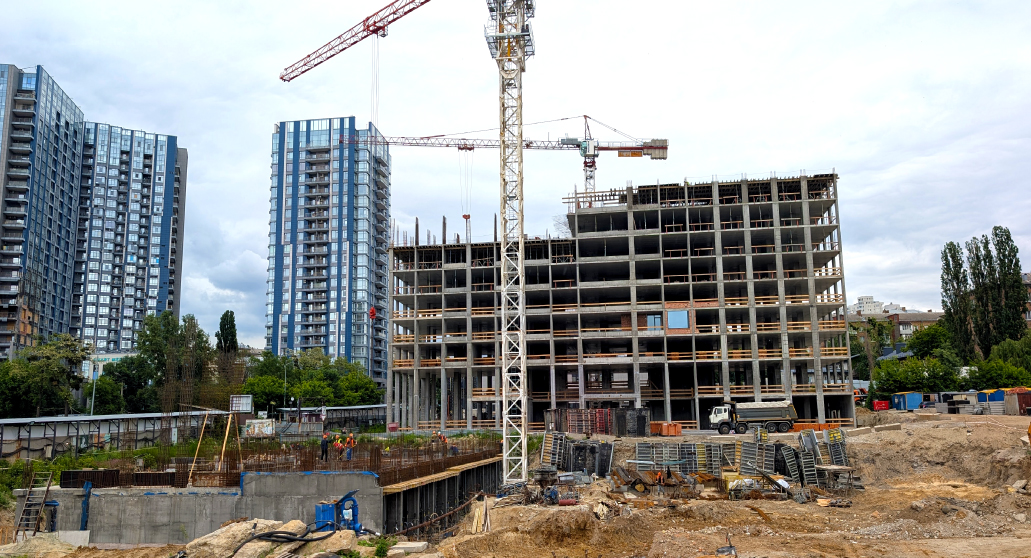

А01 - завершили влаштування вертикальних та горизонтальних елементів каркасу 7-го поверху, виконали 67% влаштування вертикальних та горизонтальних елементів 8-го поверху; виконали 67% влаштування вертикальних елементів 9-го поверху; завершили влаштування притискної стіни; продовжували виконання зворотньої засипки пазух котловану - виконання 83%; змонтували зразки вікна та балконного блоку; завершили тендер на влаштування камʼяної кладки та вийшли на старт робіт.
Квітень

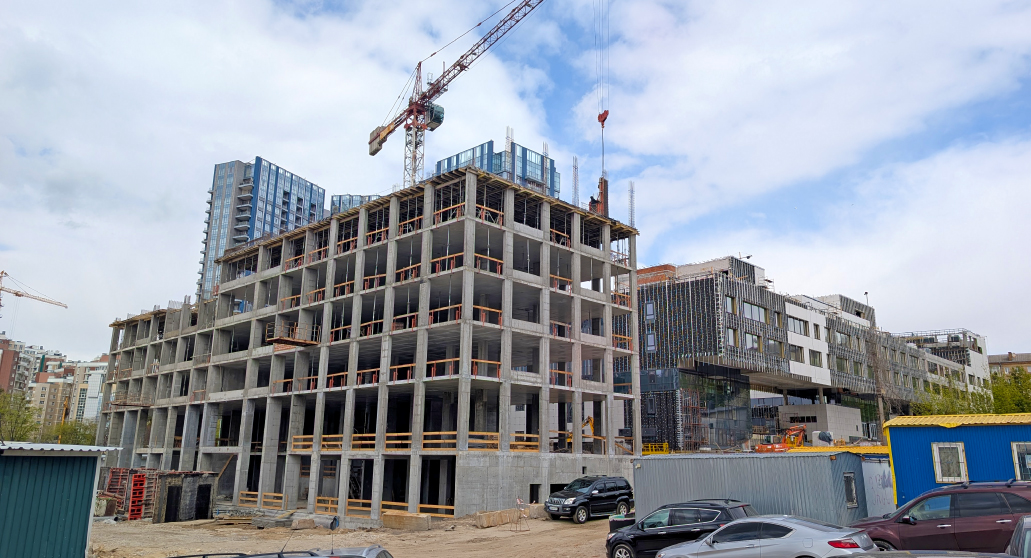

Квітень
2026

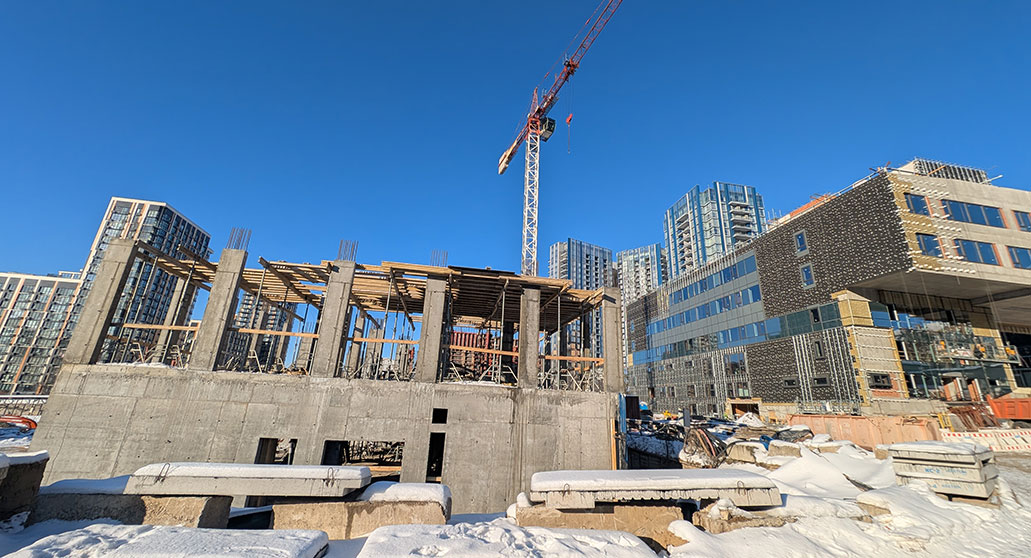

А01 - завершили влаштування вертикальних та горизонтальних елементів каркасу 5-го поверху, виконали 67% влаштування вертикальних та горизонтальних елементів 6-го поверху; виконали 32% влаштування вертикальних елементів 7-го поверху; виконали 86% притискної стіни; продовжували виконання зворотньої засипки пазух котловану - виконання 68%.
Березень

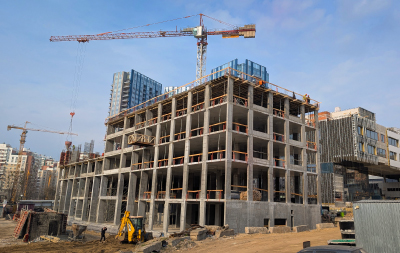

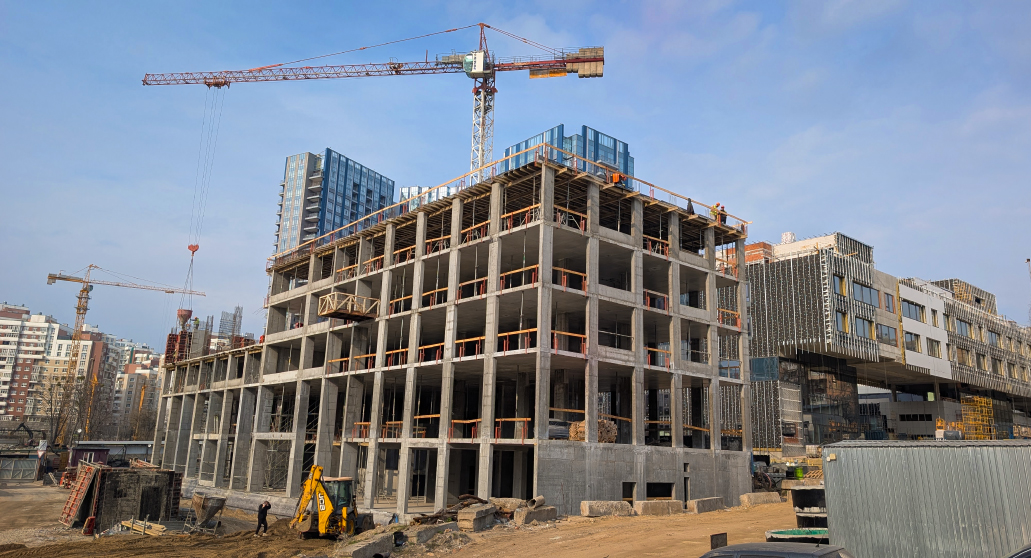

Березень
2026

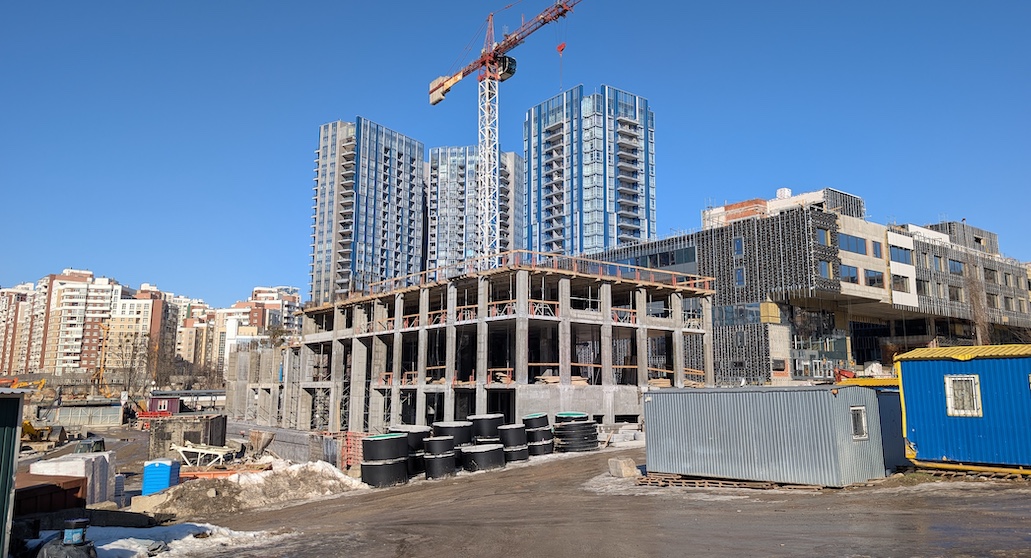

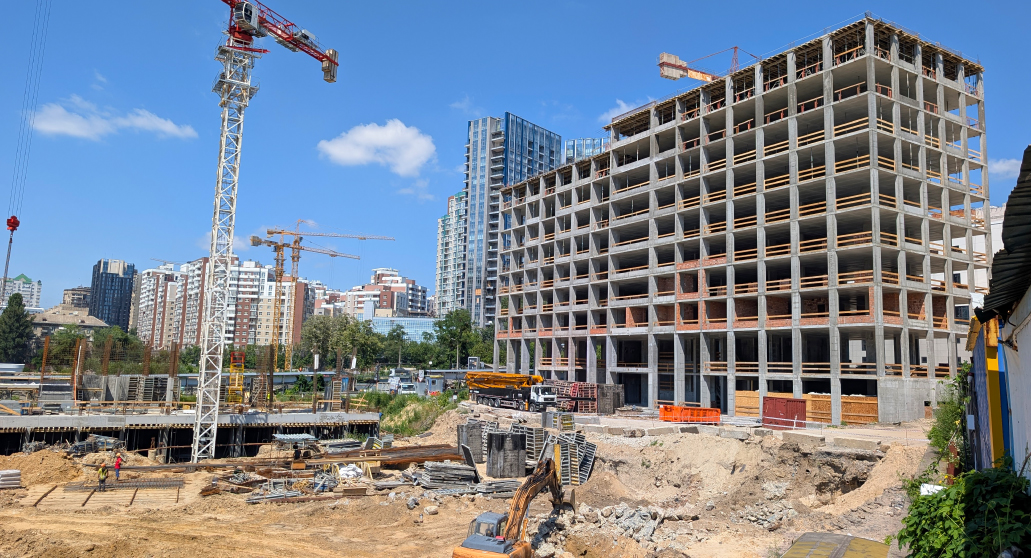

А01 - завершили влаштування вертикальних та горизонтальних елементів каркасу 3-го поверху, виконали 67% влаштування вертикальних та горизонтальних елементів 4-го поверху; виконали 67% влаштування вертикальних та горизонтальних елементів 5-го поверху; виконали 62% притискної стіни; продовжували виконання зворотньої засипки пазух котловану - виконання 53%.
Лютий
Лютий
2026
А01 - завершили влаштування вертикальних та горизонтальних елементів каркасу 2-го поверху, виконали 67% влаштування вертикальних елементів 3-го поверху;
Січень
Січень
2026
А01 — завершили влаштування горизонтальних елементів каркасу 1-го поверху та виконали 75 влаштування вертикальних елементів 2-го поверху;
Серпень
Серпень
2025
Влаштування бетонної підготовки, приямків. Горизонтальна гідроізоляція фундаменту. Початок влаштування монолітної фундаментної плити.
Вересень
Вересень
2025

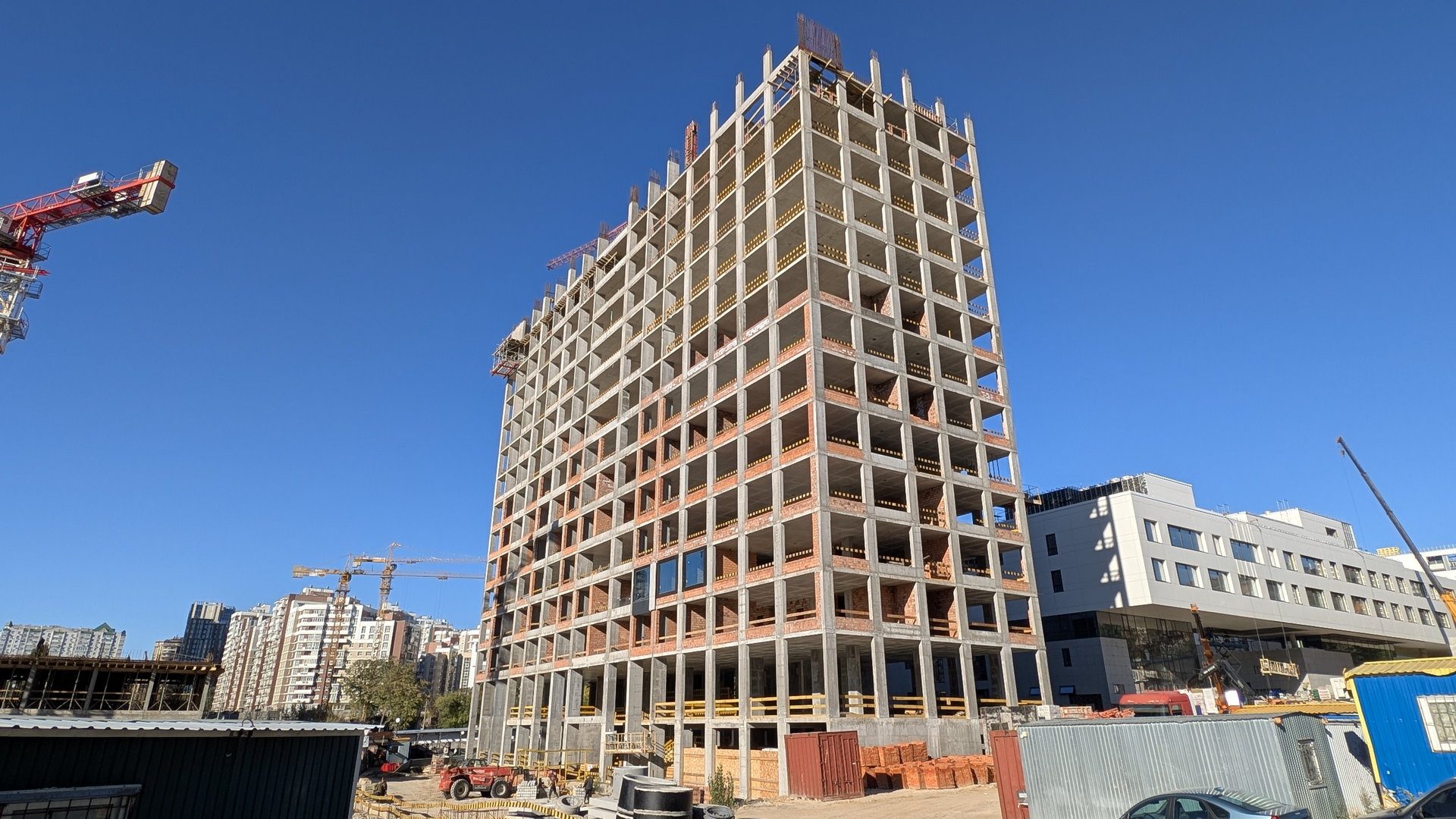

Завершення влаштування монолітної фундаментної плити (А01). Початок вертикальної гідроізоляції фундаменту. Початок зворотної засипки ґрунту.
Жовтень
Жовтень
2025

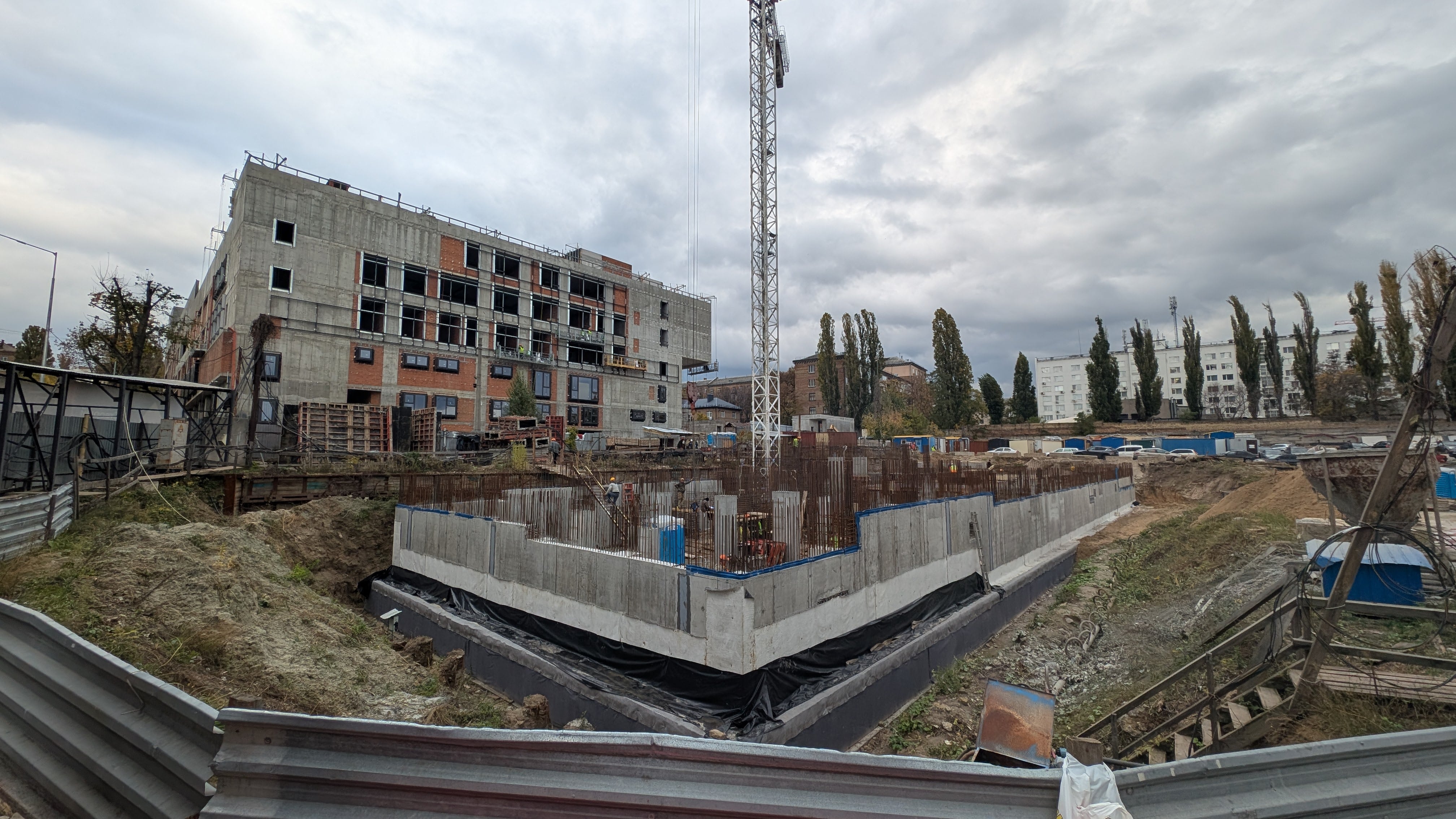

Завершення вертикальної гідроізоляції фундаменту. Завершення зворотної засипки. Розпочато влаштування монолітних конструкцій.
Листопад
Листопад
2025
А01: завершено влаштування -1 поверху; виконувалась гідроізоляція підвалу, водопониження та завершено 1-й етап зворотної засипки.

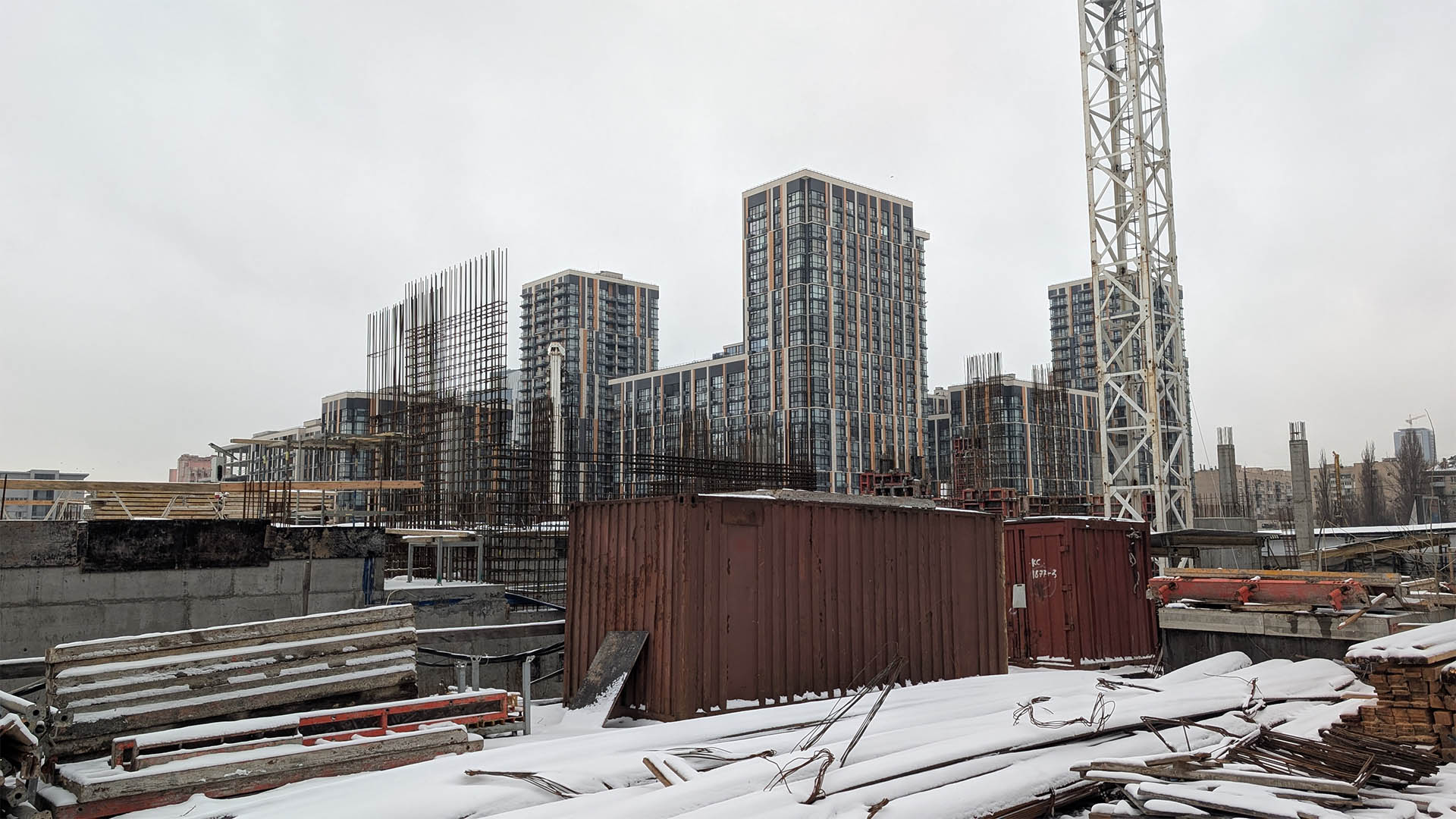

Грудень
Грудень
2025
А01: завершено вертикальні елементи ЗБ каркасу 1-го поверху, виконано 45% горизонтальних елементів;
