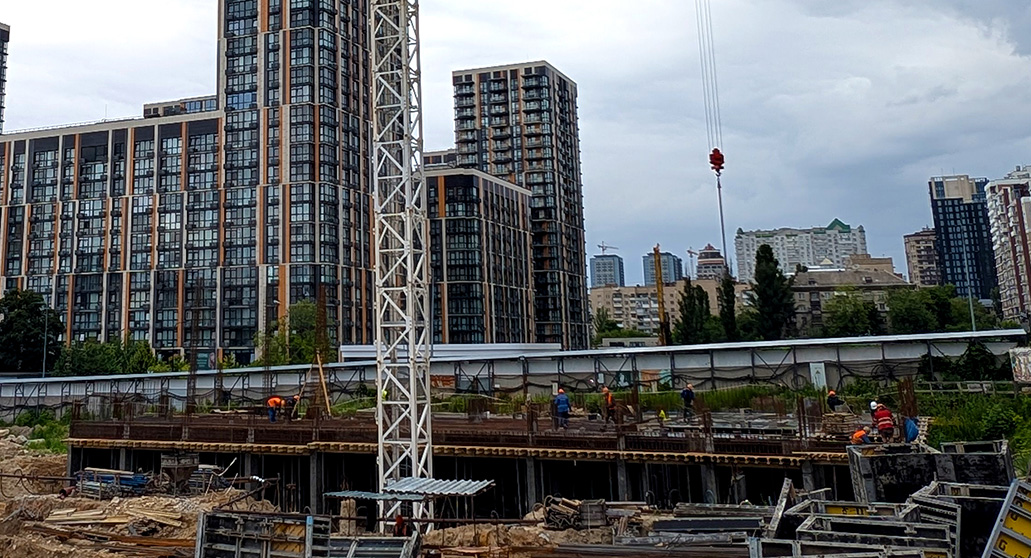

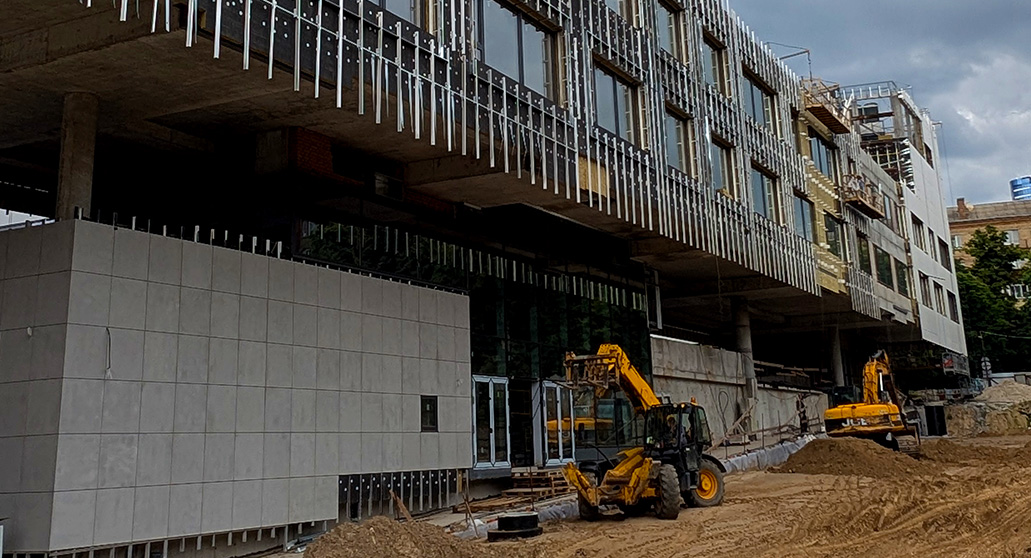

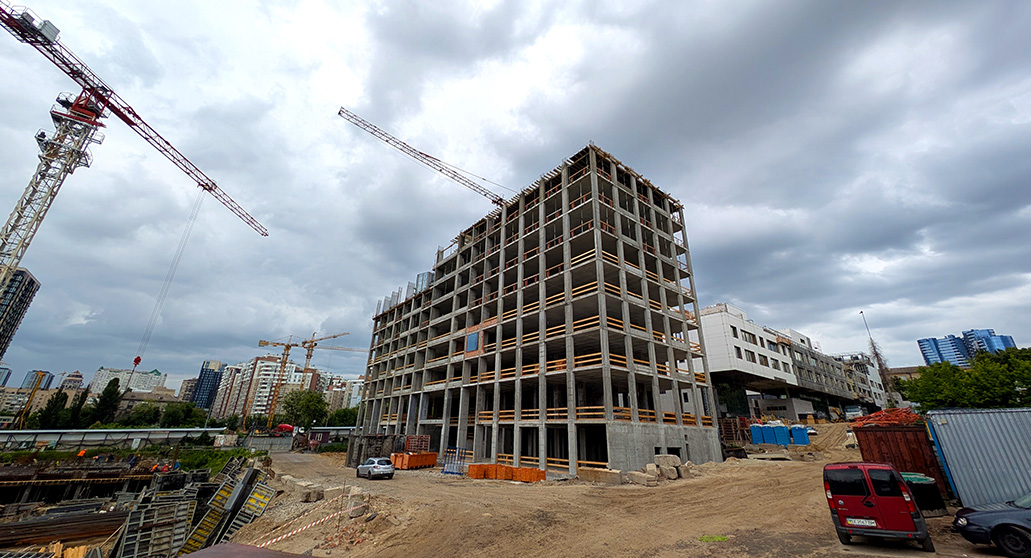

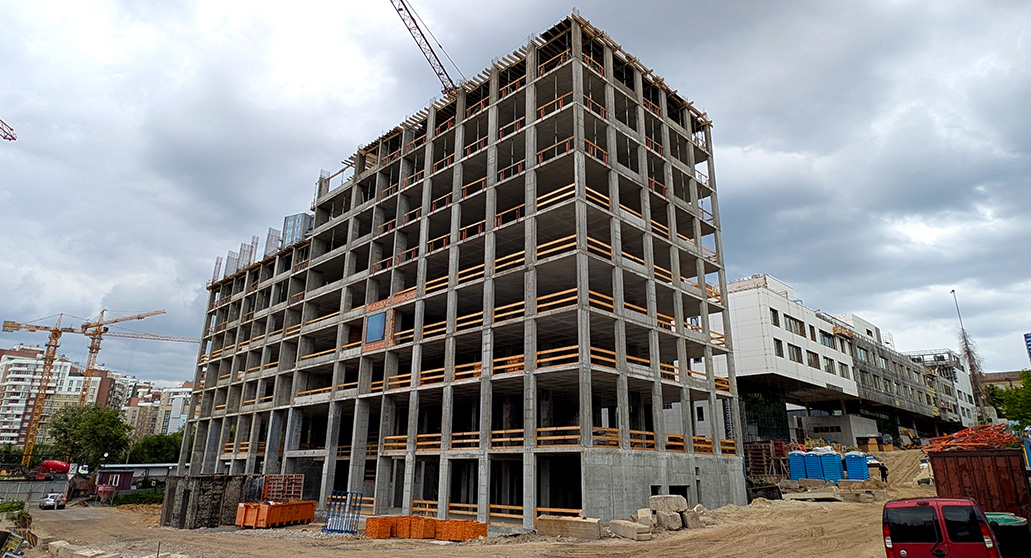

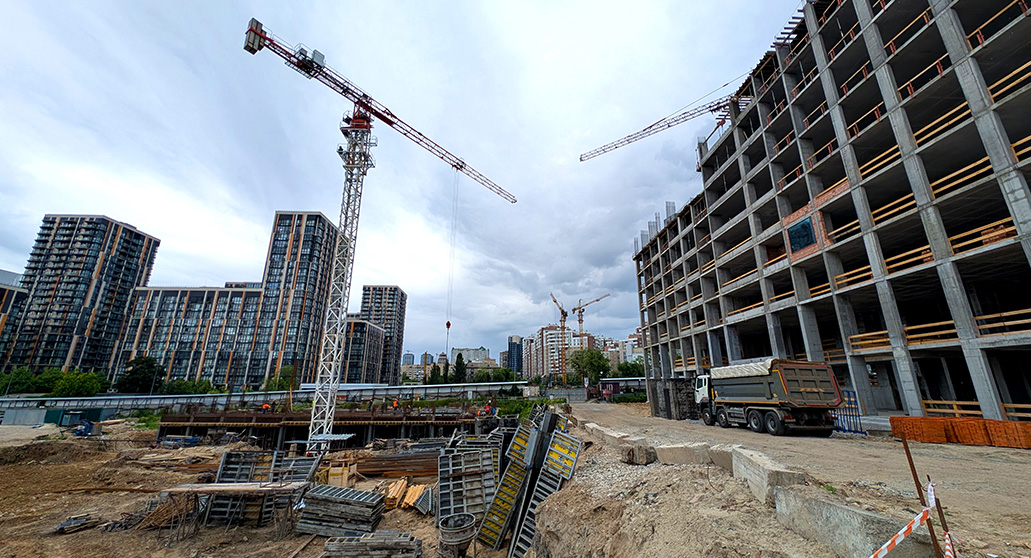

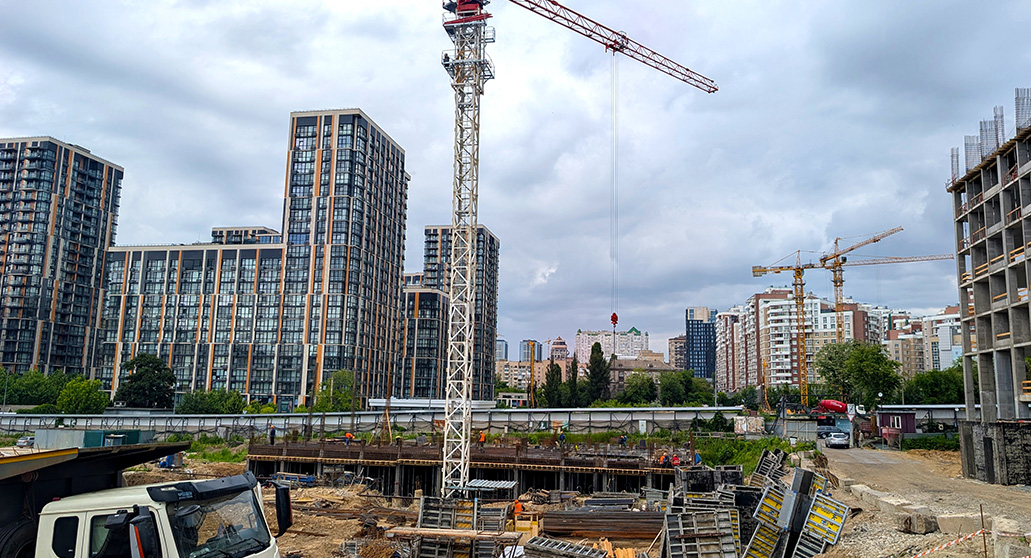

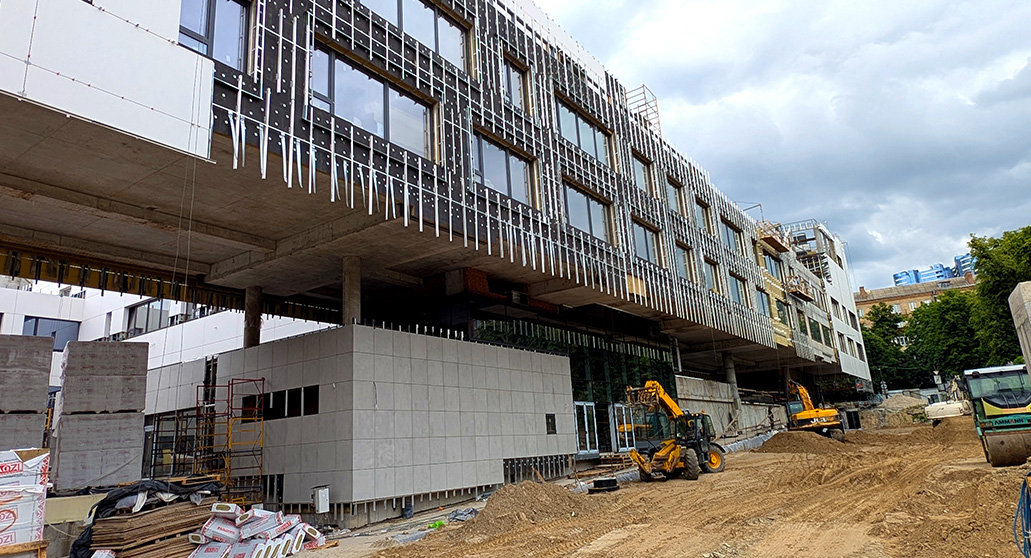

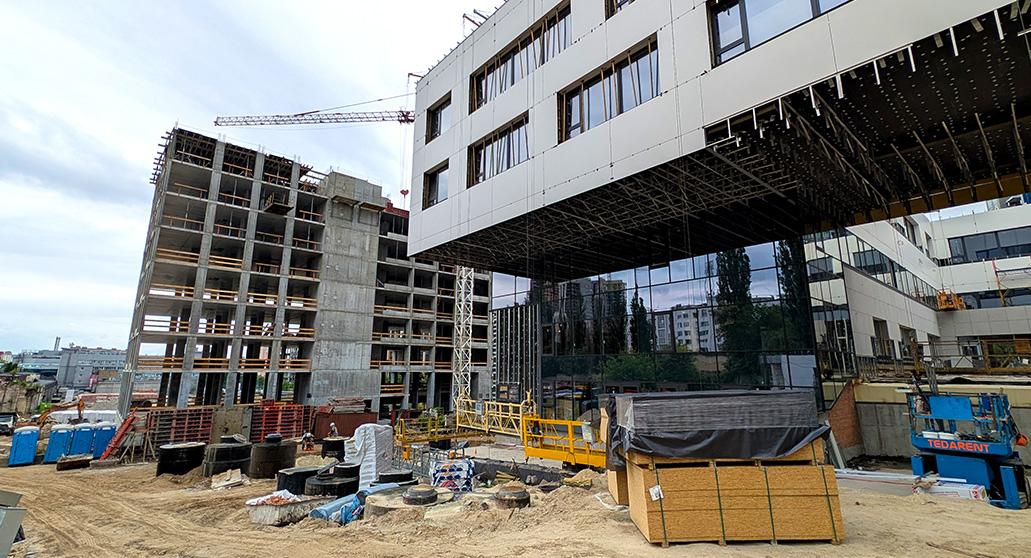

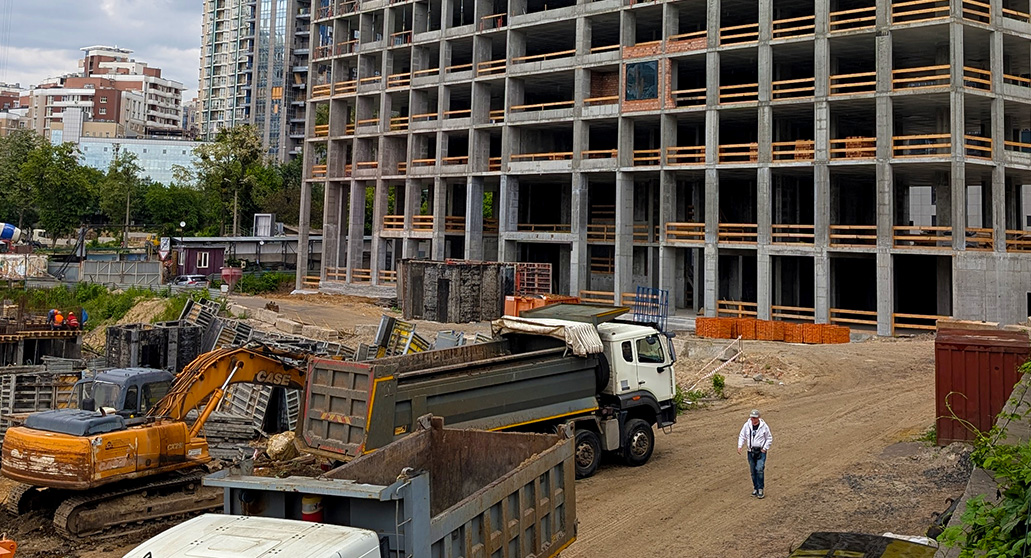

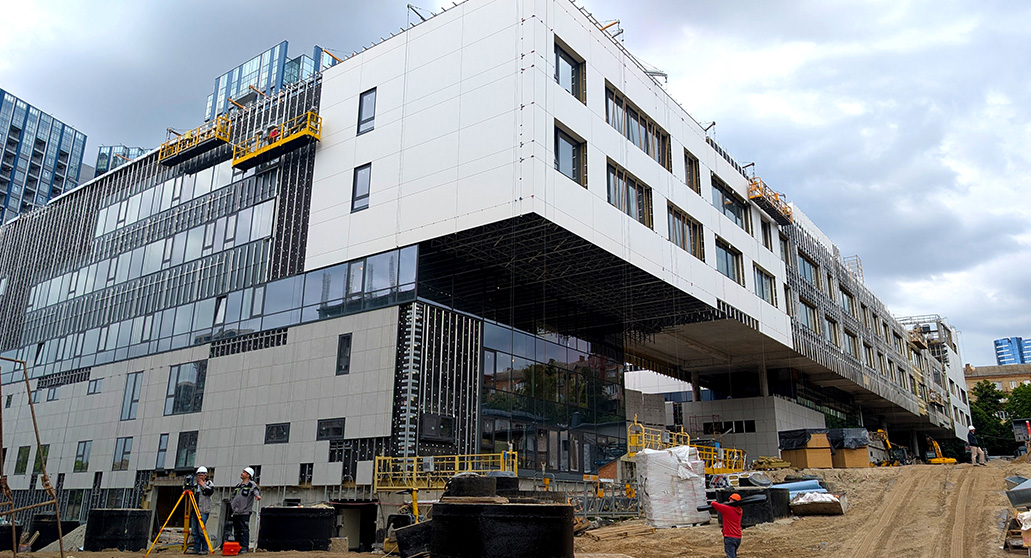

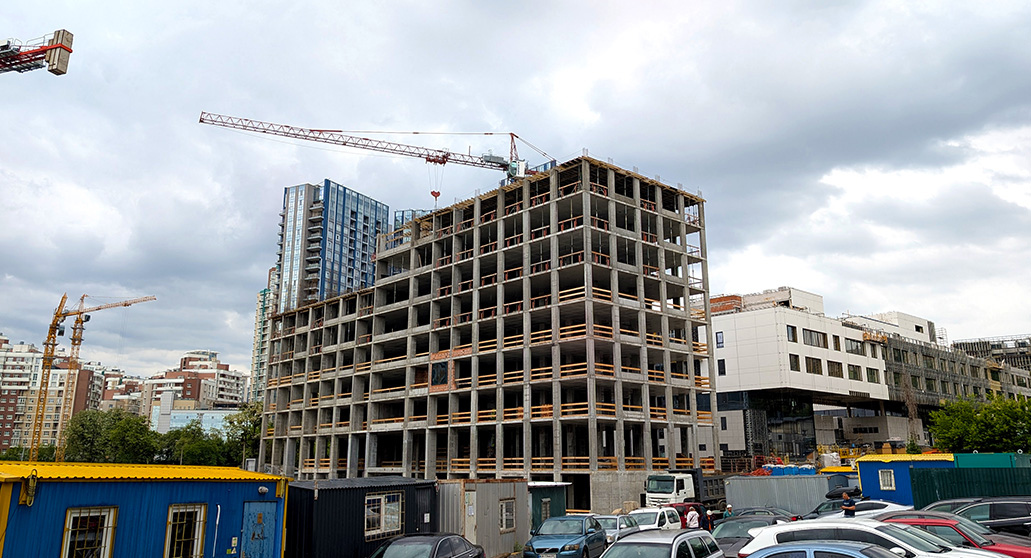

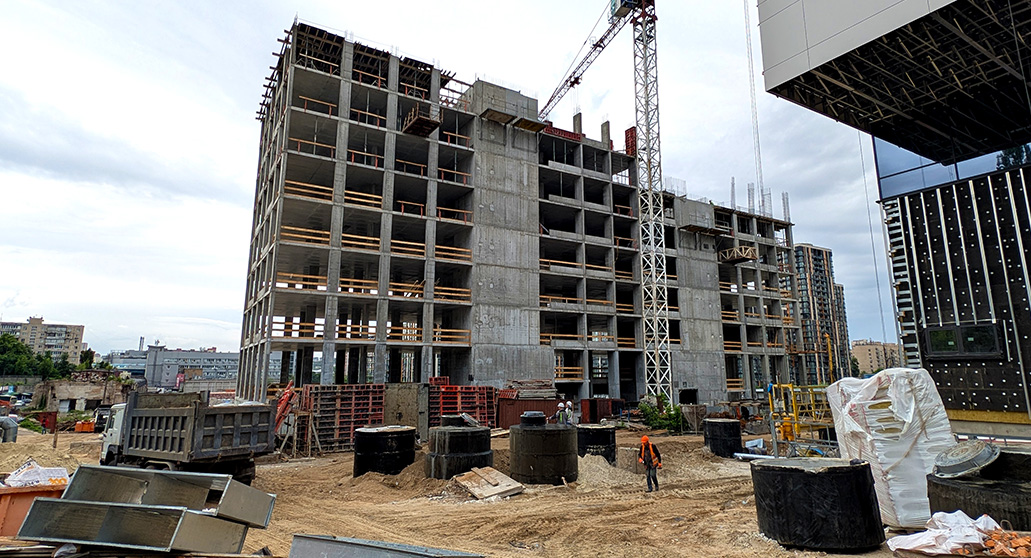

А01 - завершили влаштування вертикальних та горизонтальних елементів каркасу 7-го поверху, виконали 67% влаштування вертикальних та горизонтальних елементів 8-го поверху; виконали 67% влаштування вертикальних елементів 9-го поверху; завершили влаштування притискної стіни; продовжували виконання зворотньої засипки пазух котловану - виконання 83%; змонтували зразки вікна та балконного блоку; завершили тендер на влаштування камʼяної кладки та вийшли на старт робіт.

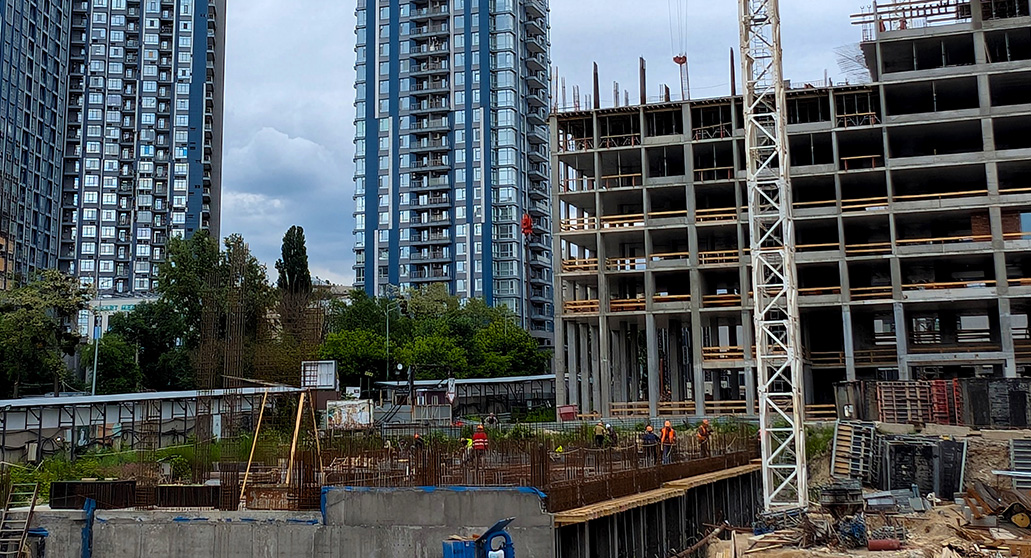

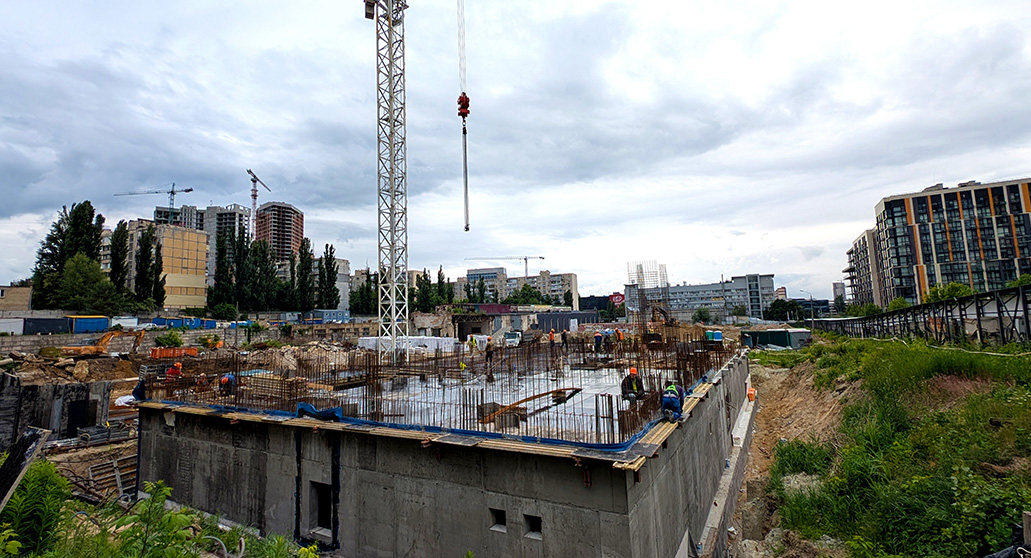

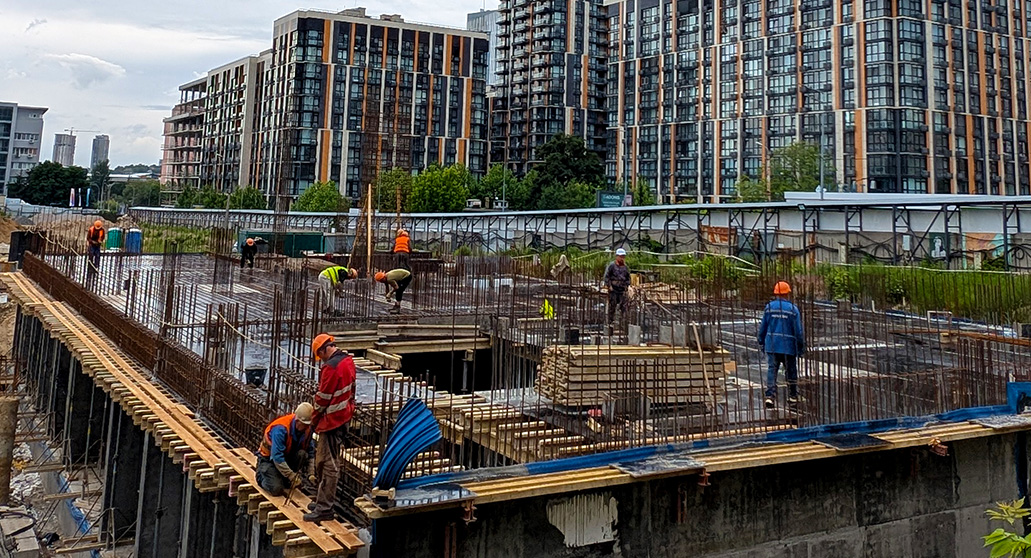

А02 - завершили влаштування влаштування вертикальних елементів підвального поверху будинку А02; виконувались горизонтальні конструкції підвального поверху- виконання 27%; виконували зворотню засипку пазух фундаменту будинку А02 - виконання 63%=0,63 м квадратних і ; виконувався комплекс робіт по водозниженню.

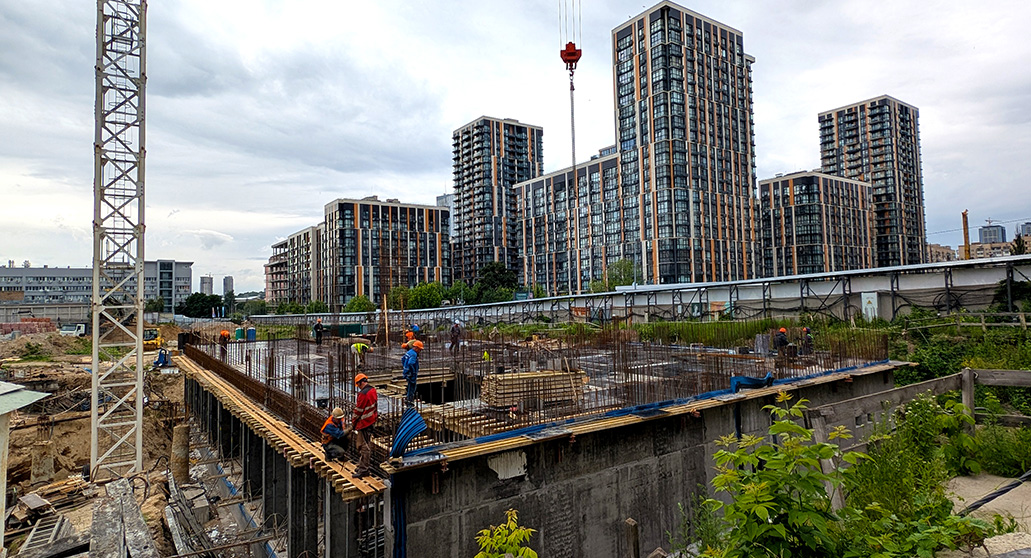

Паркінг Р02 - завершено І етап розробки котловану під влаштування системи водопониження; виконувався ІІ етап розробки котловану під влаштування випробувальних кущів паль - виконання 79%; завершено тендер на визначення виконавця випробувальних кущів та паль паркінгу.
