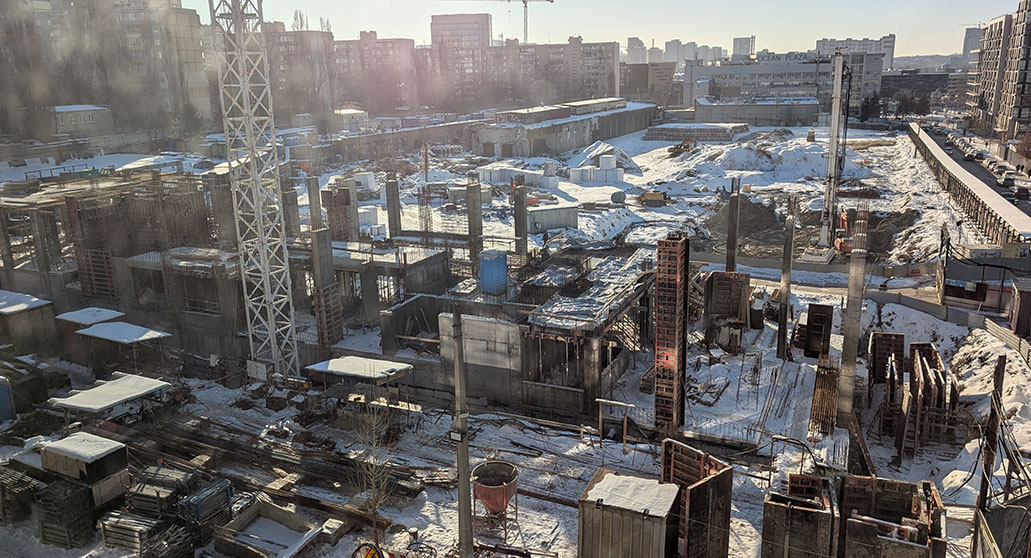

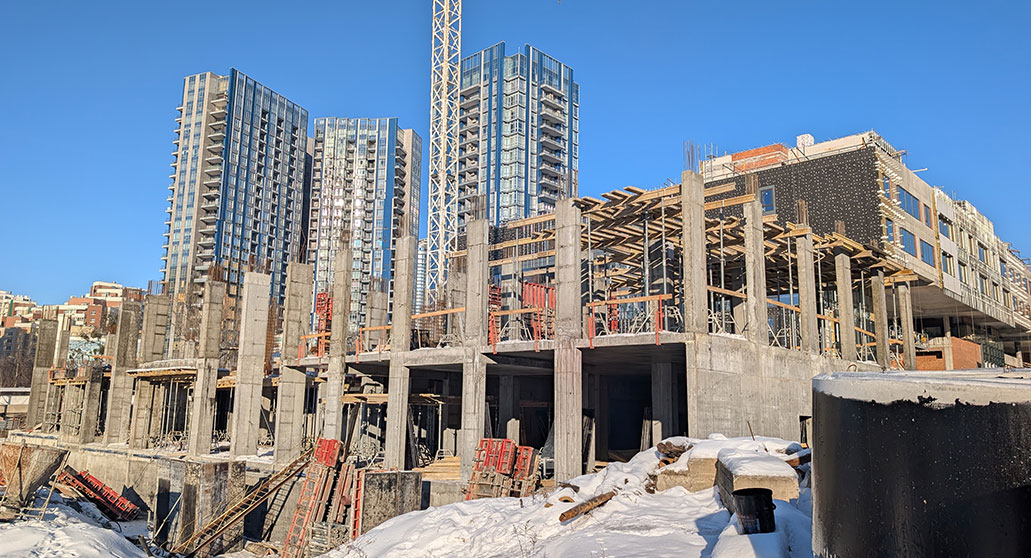

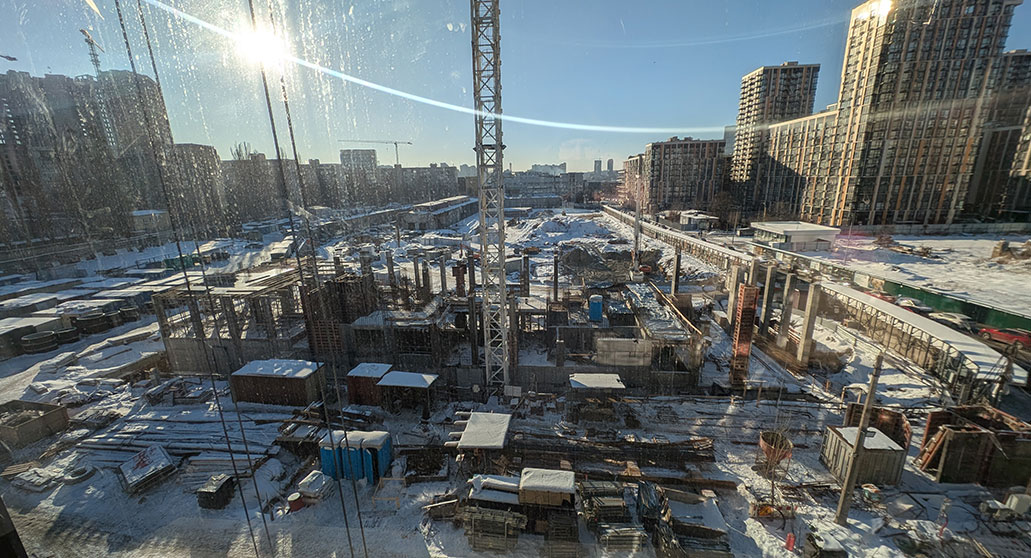

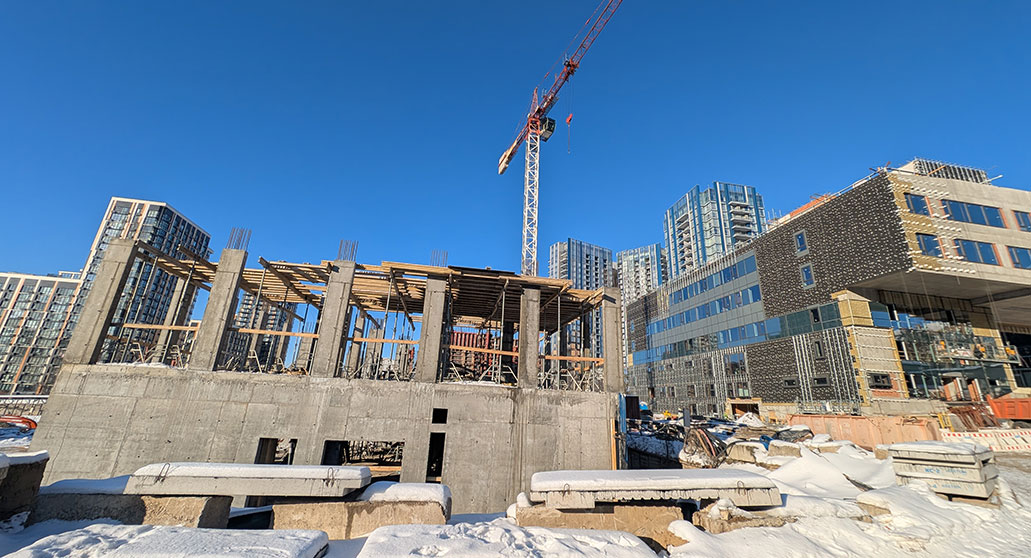

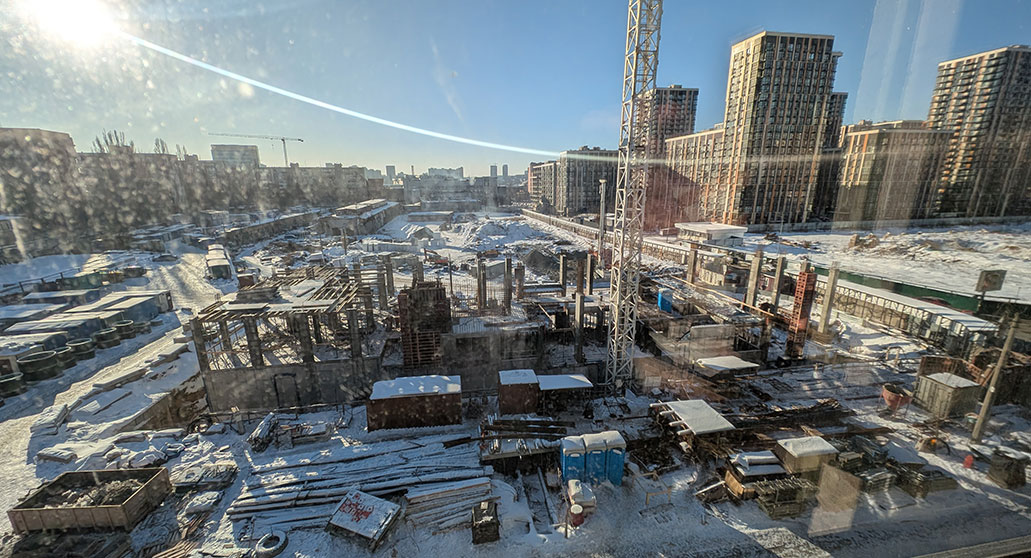

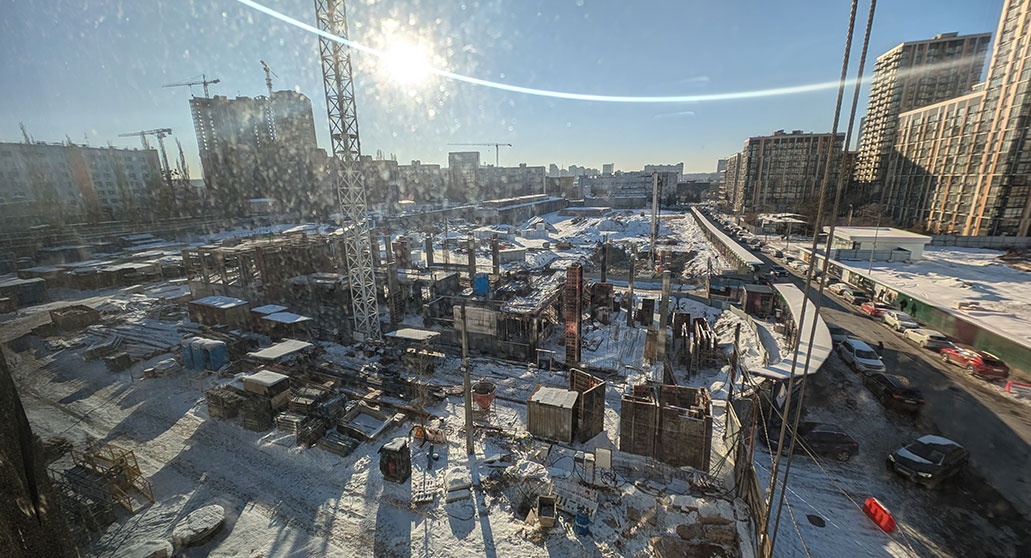

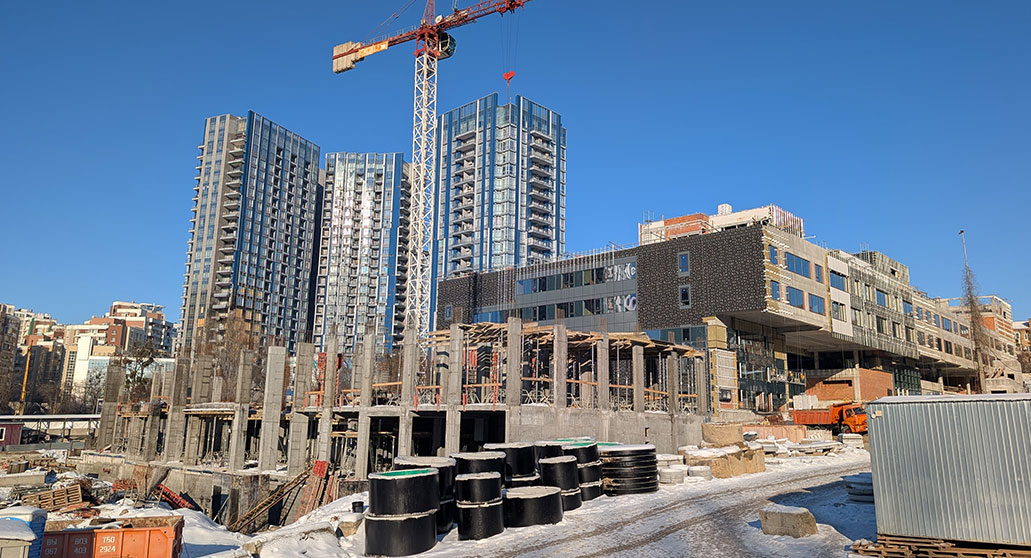

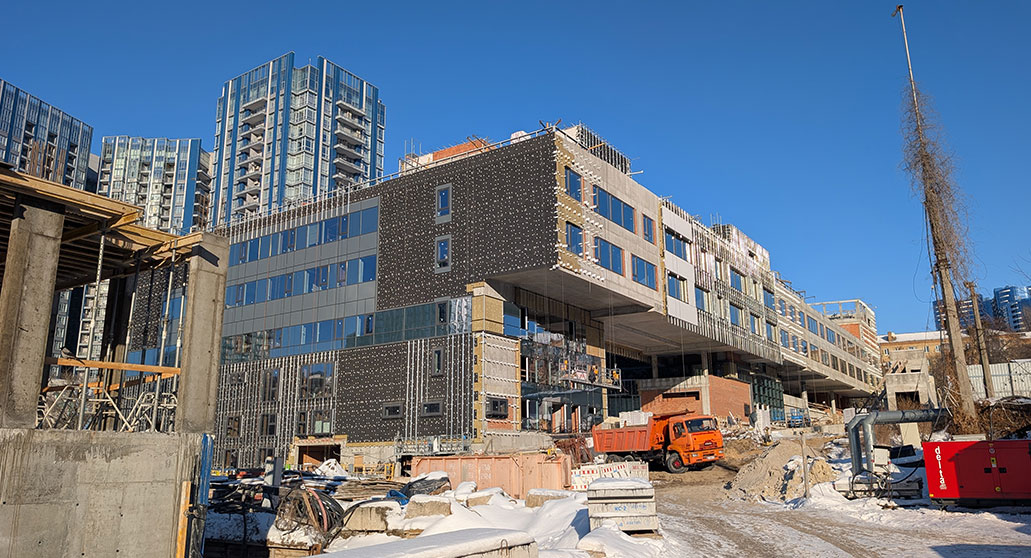

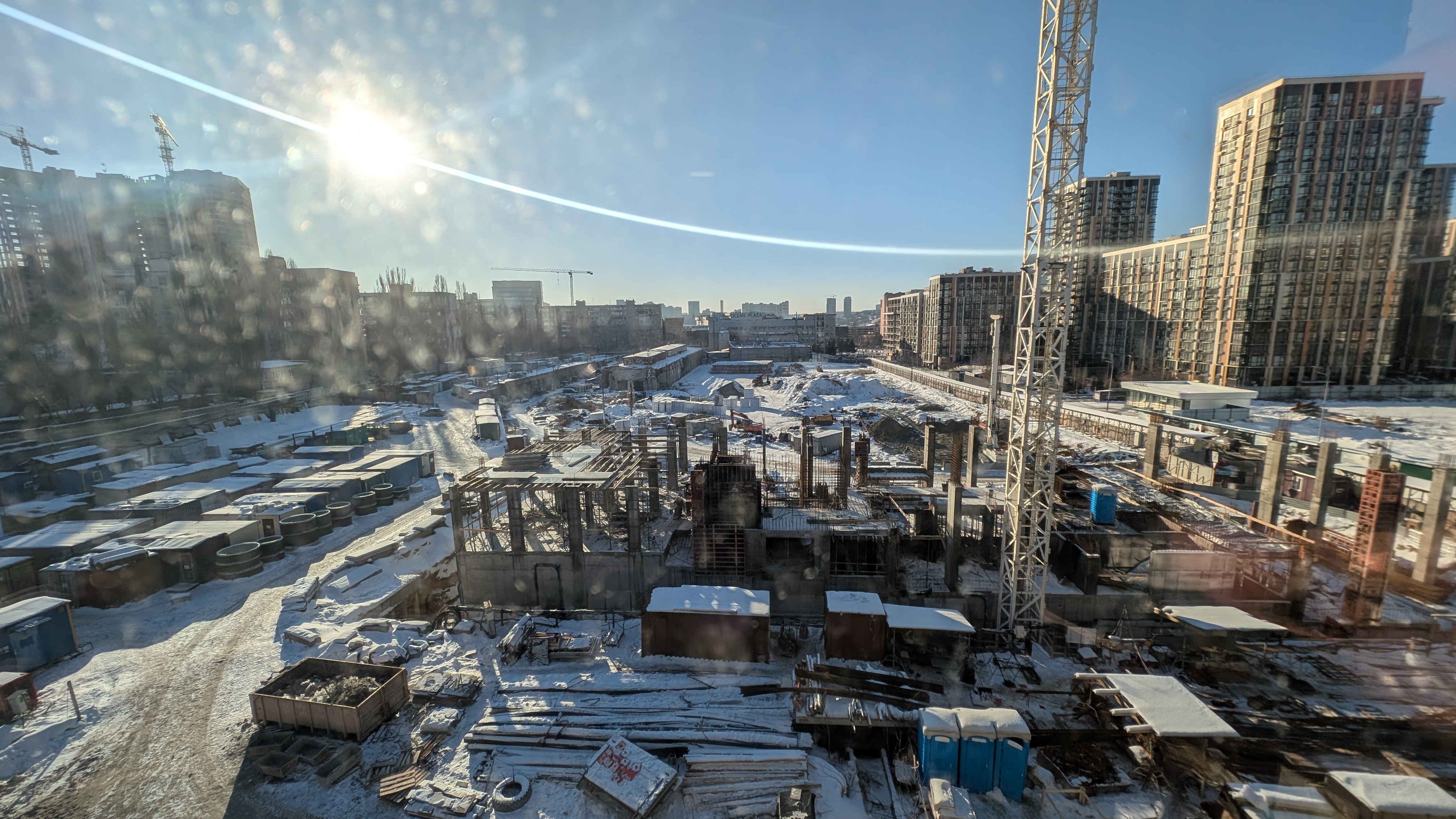

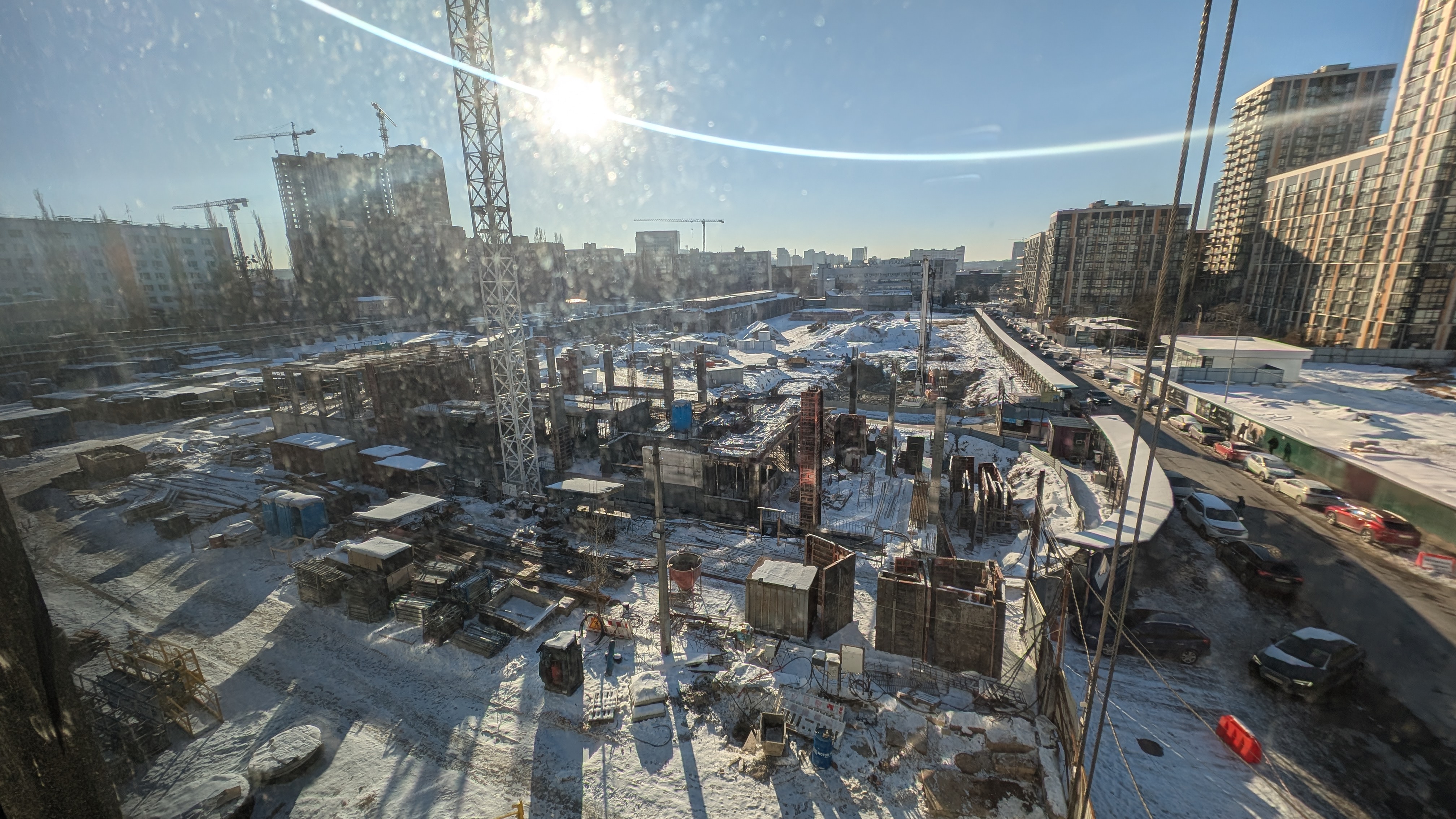

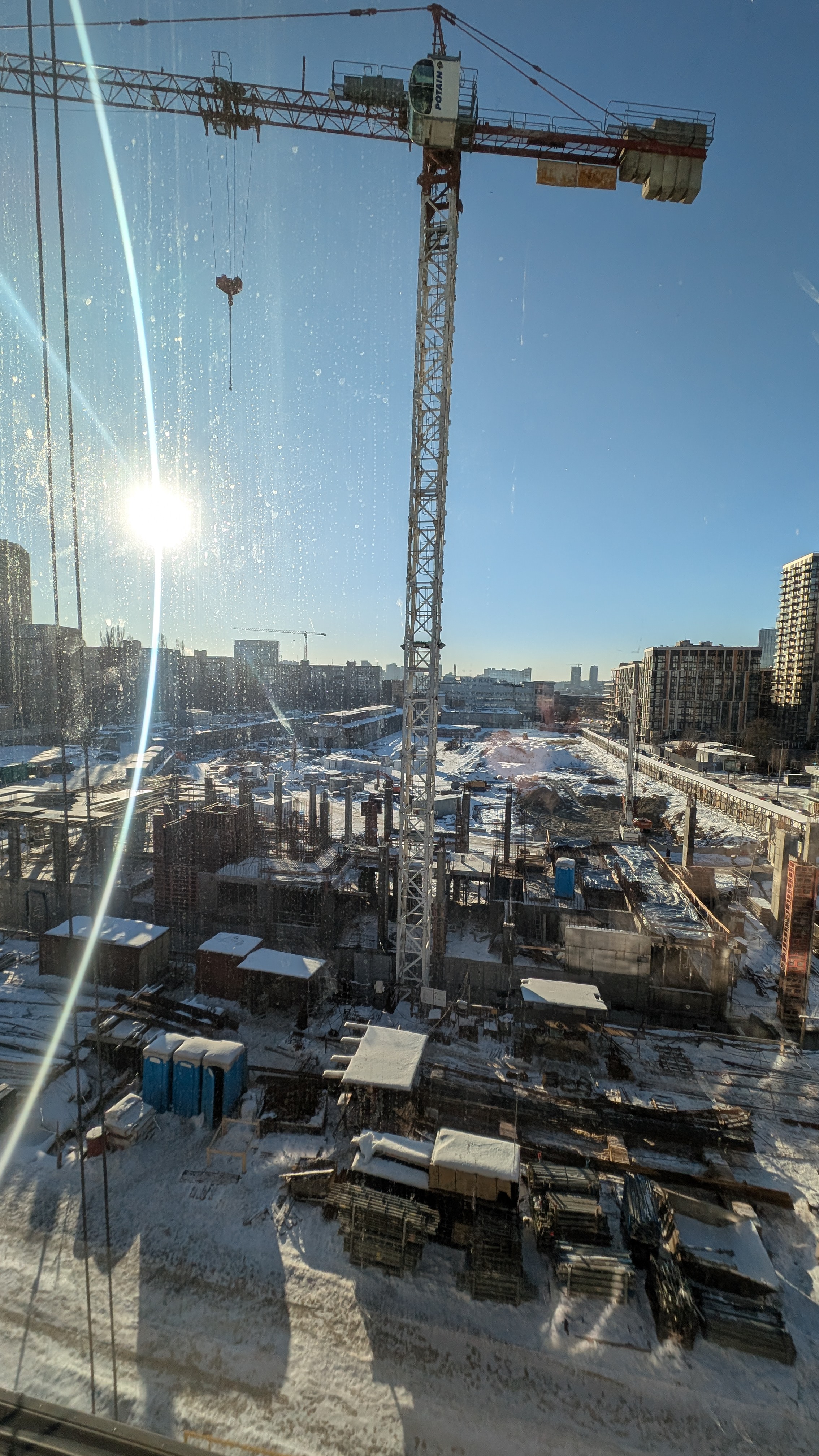

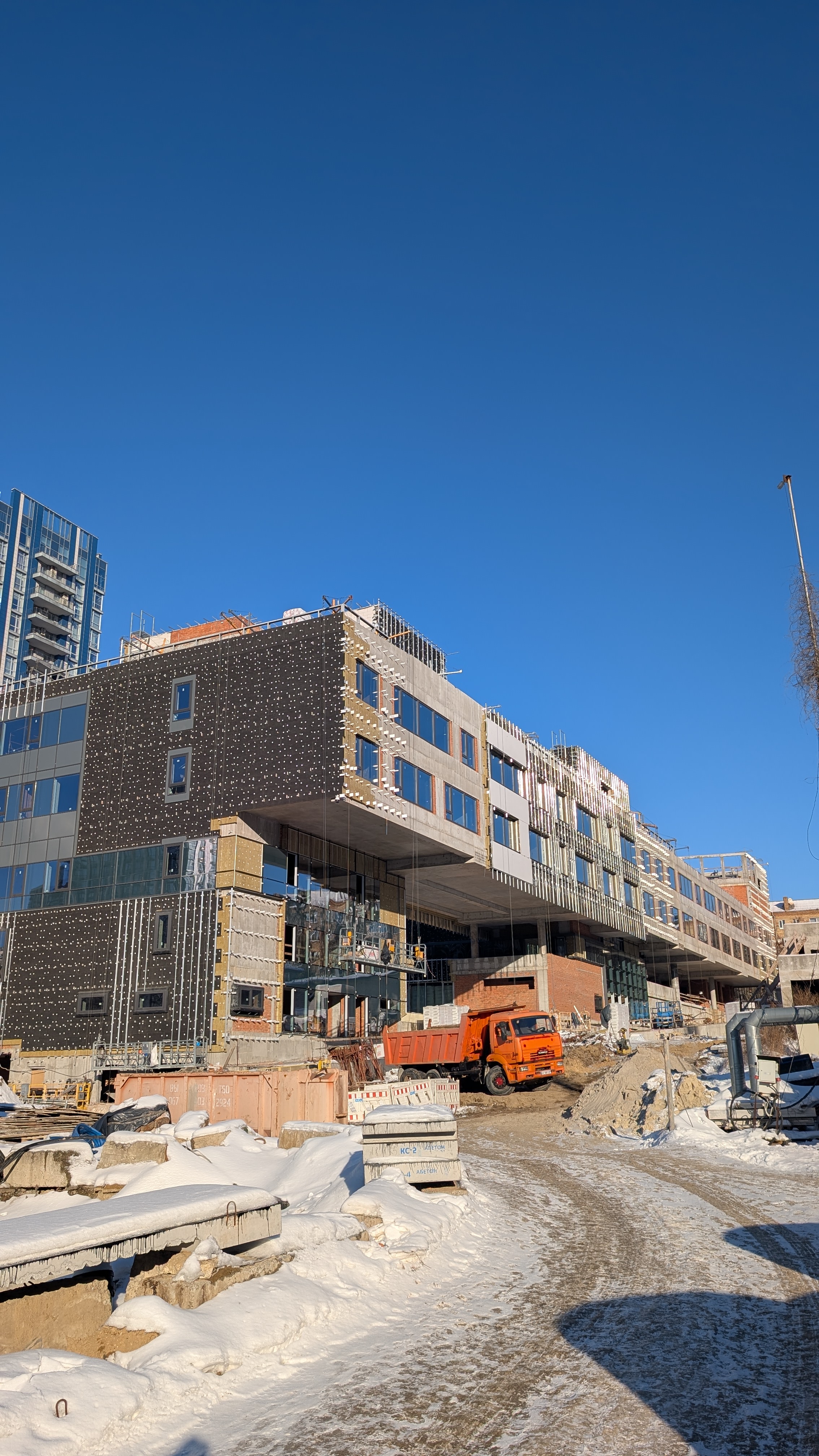

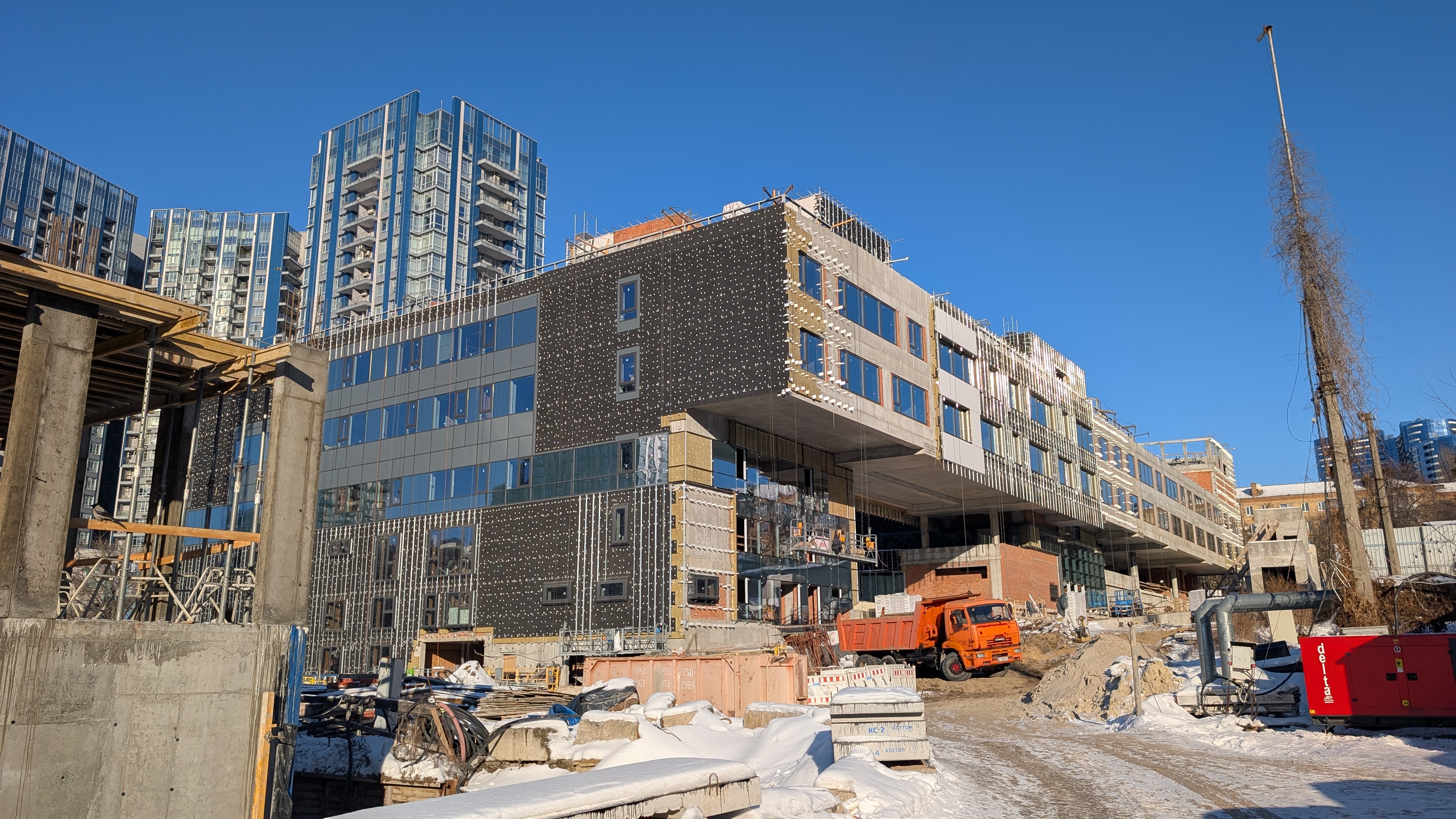

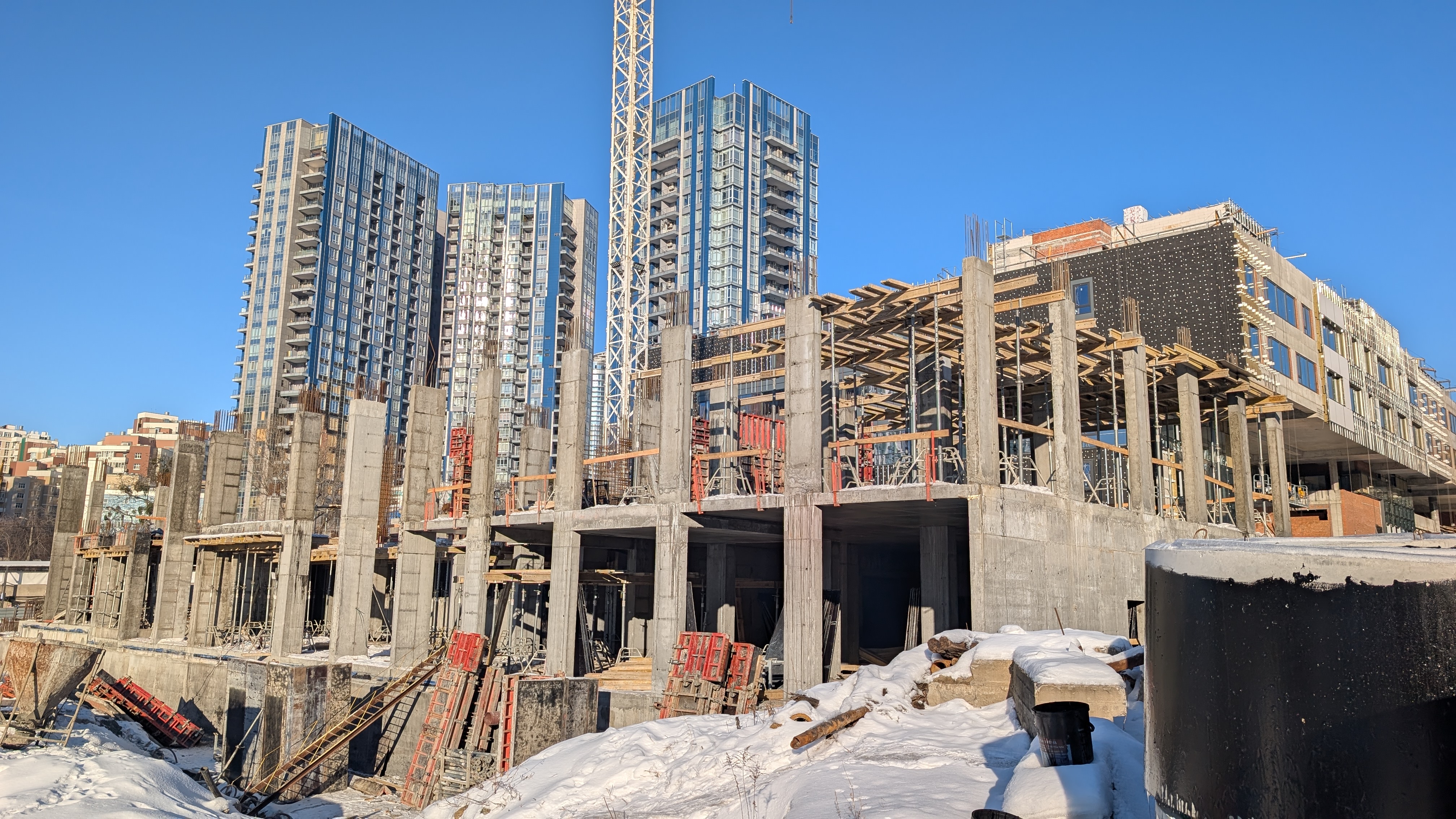

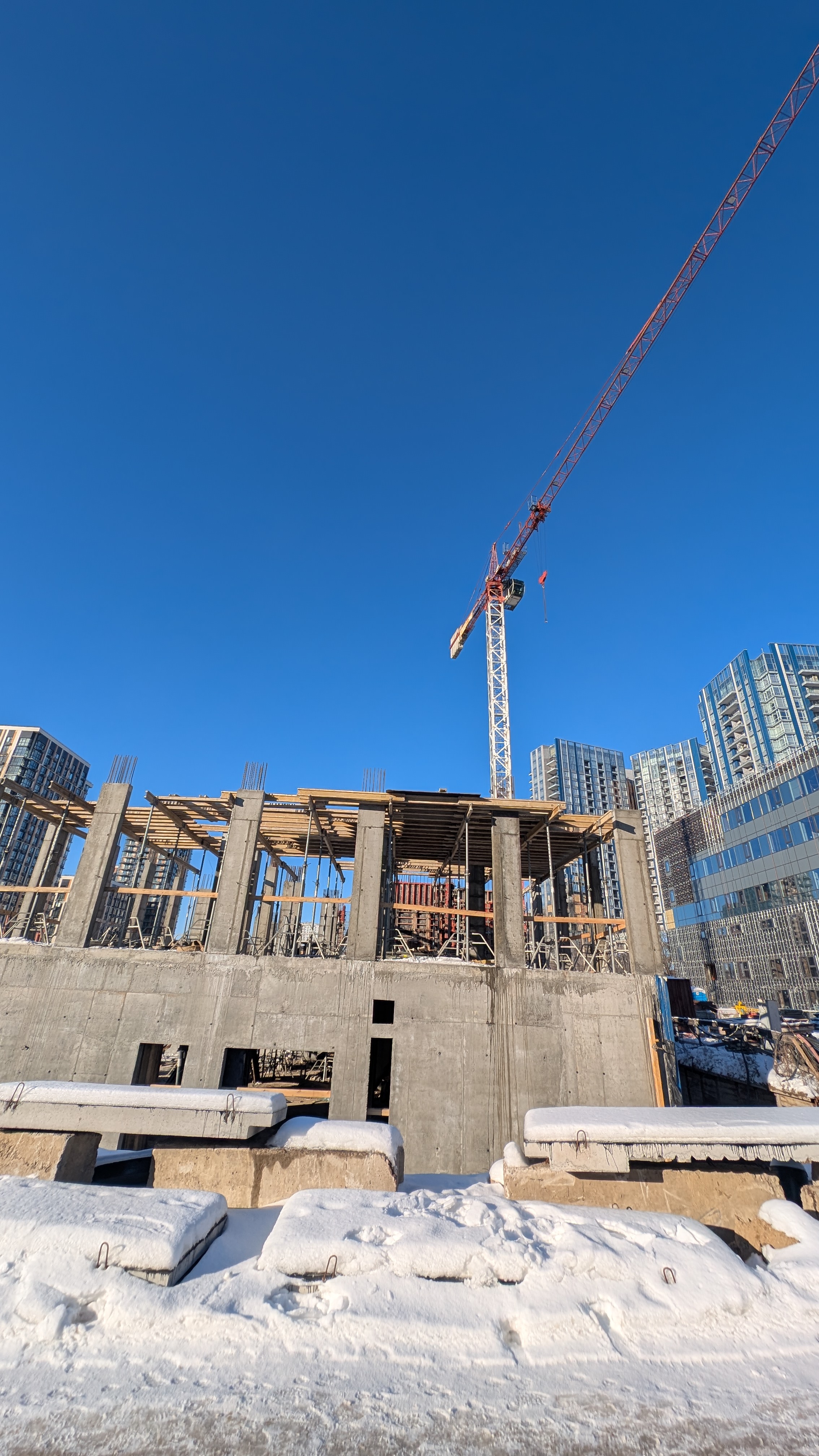

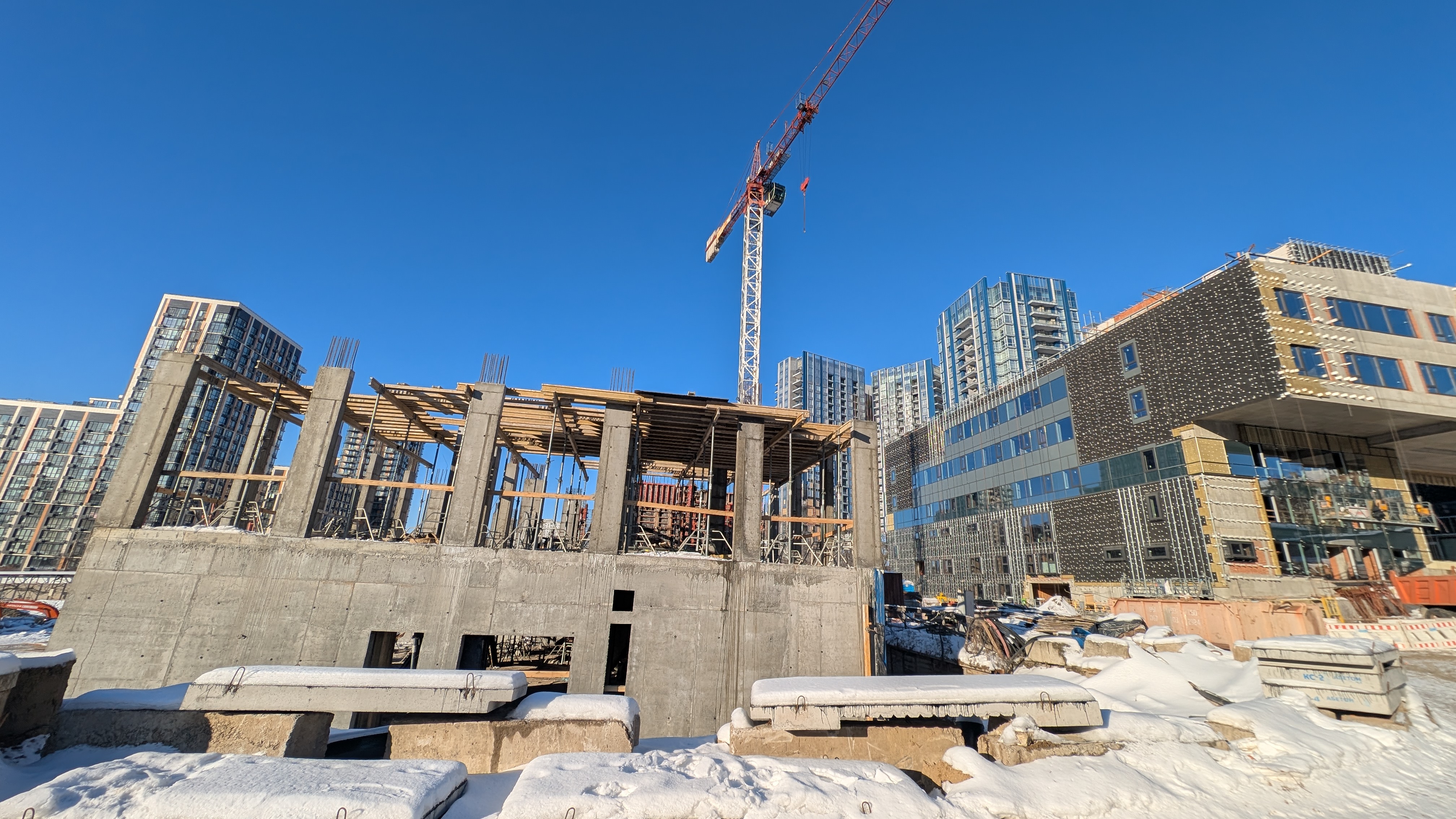

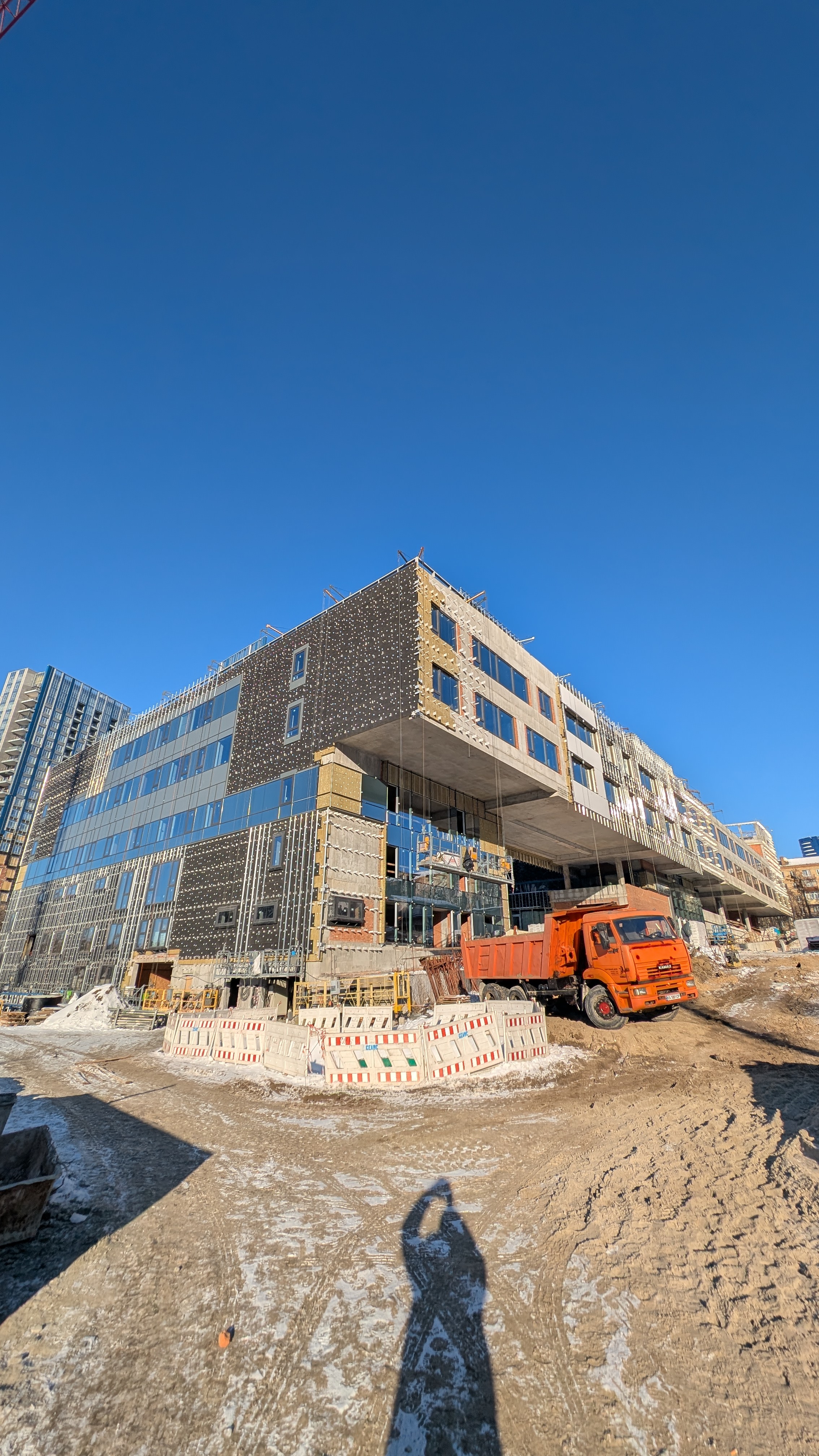

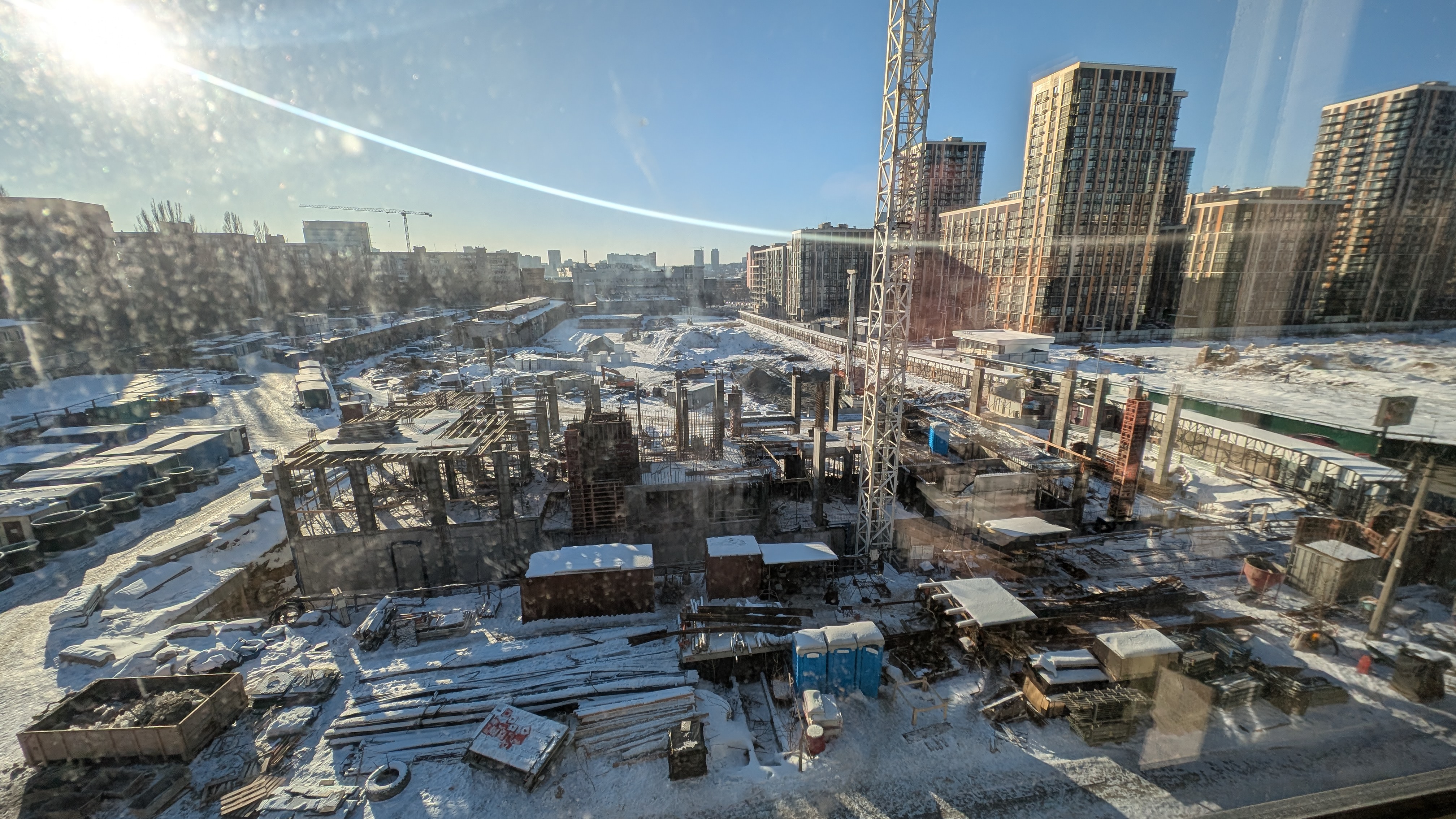

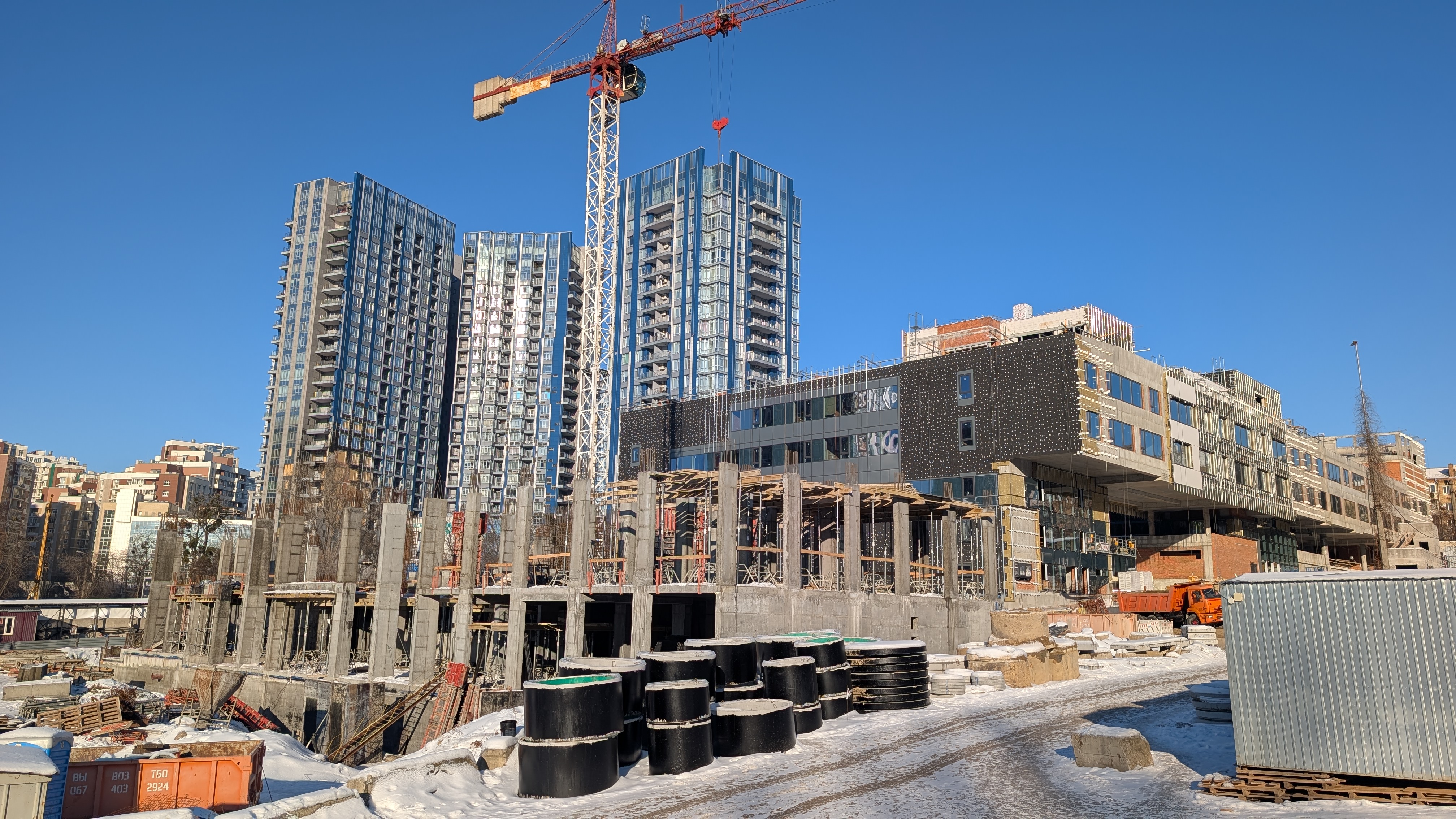

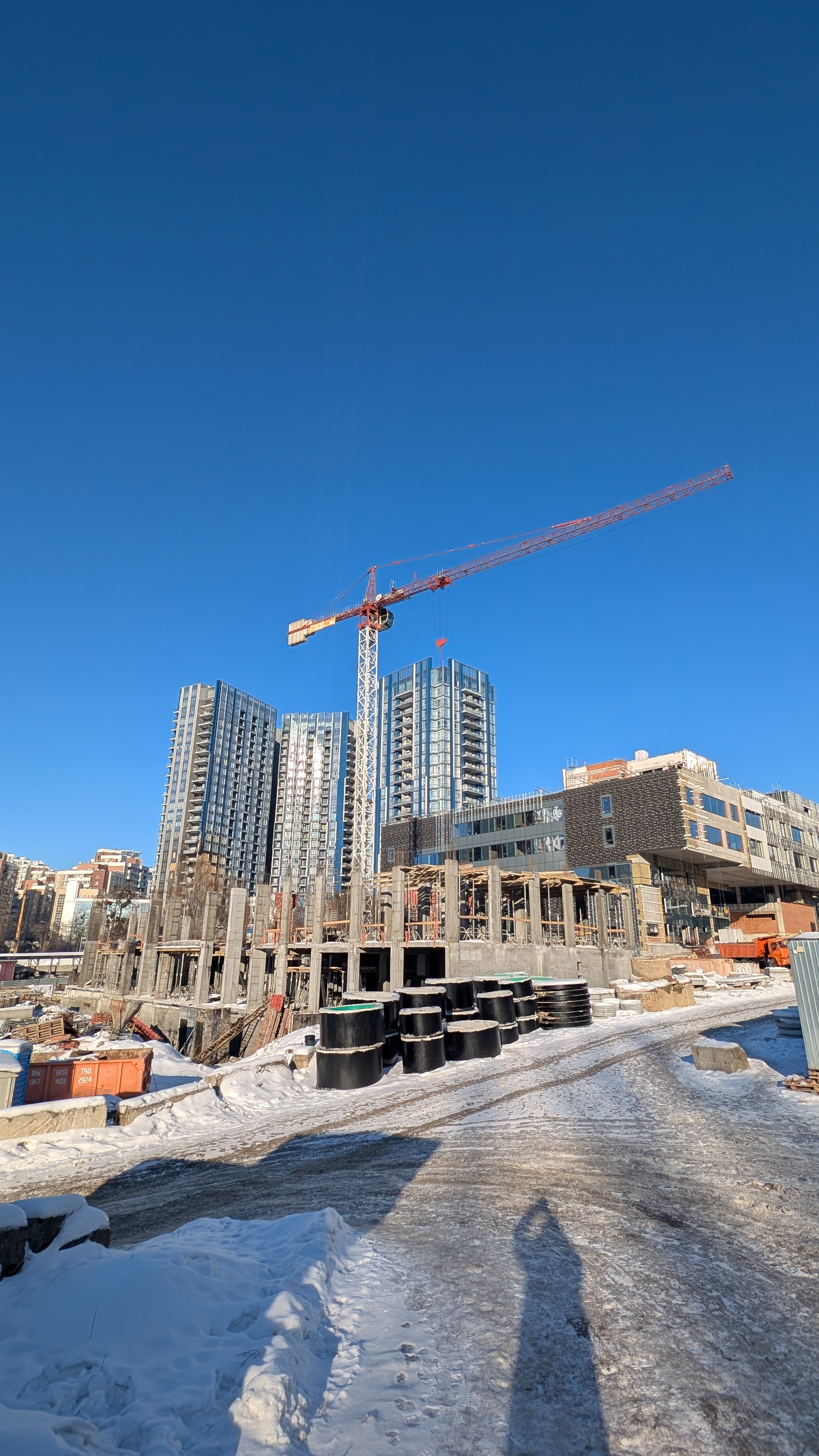

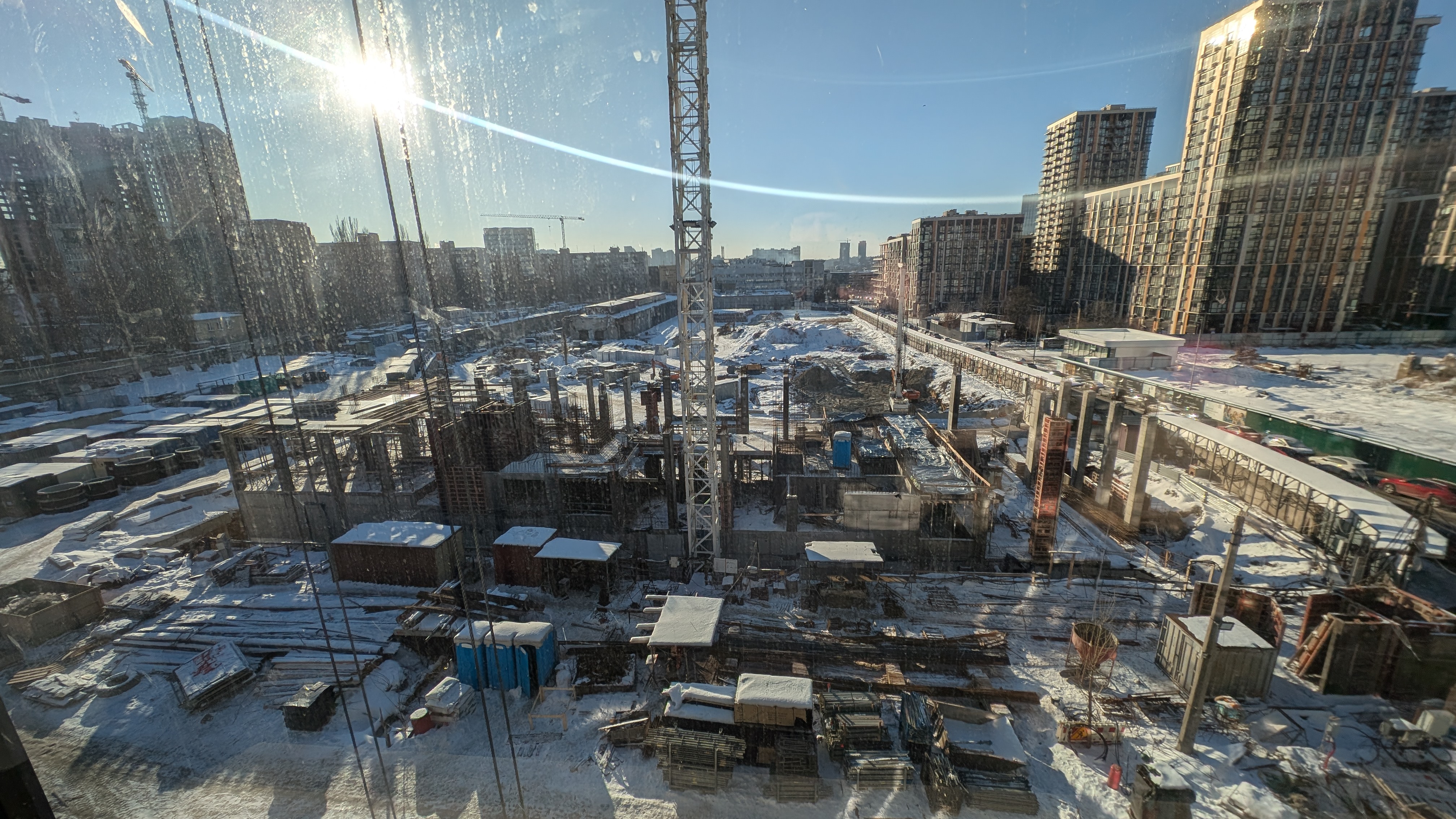

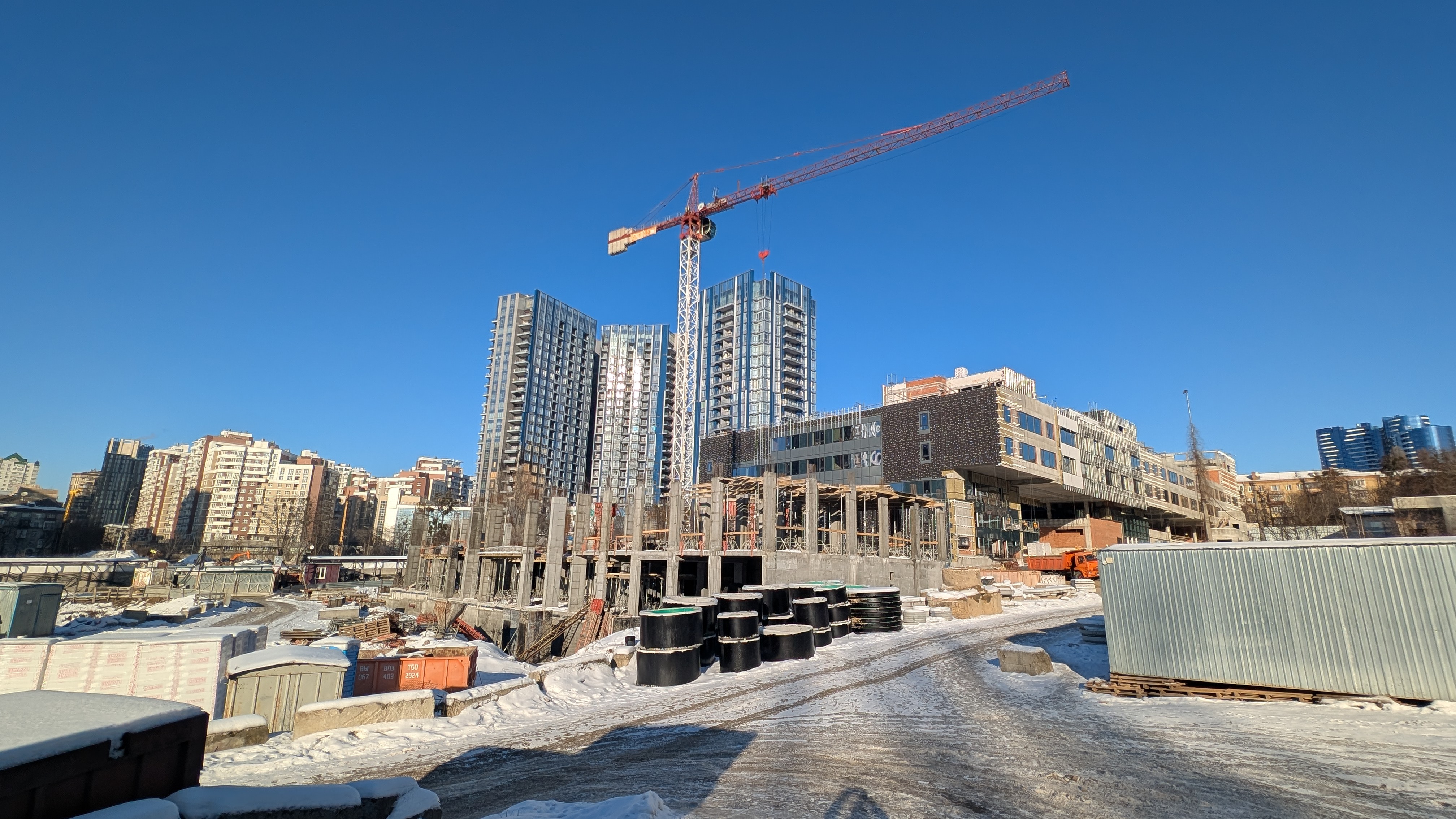

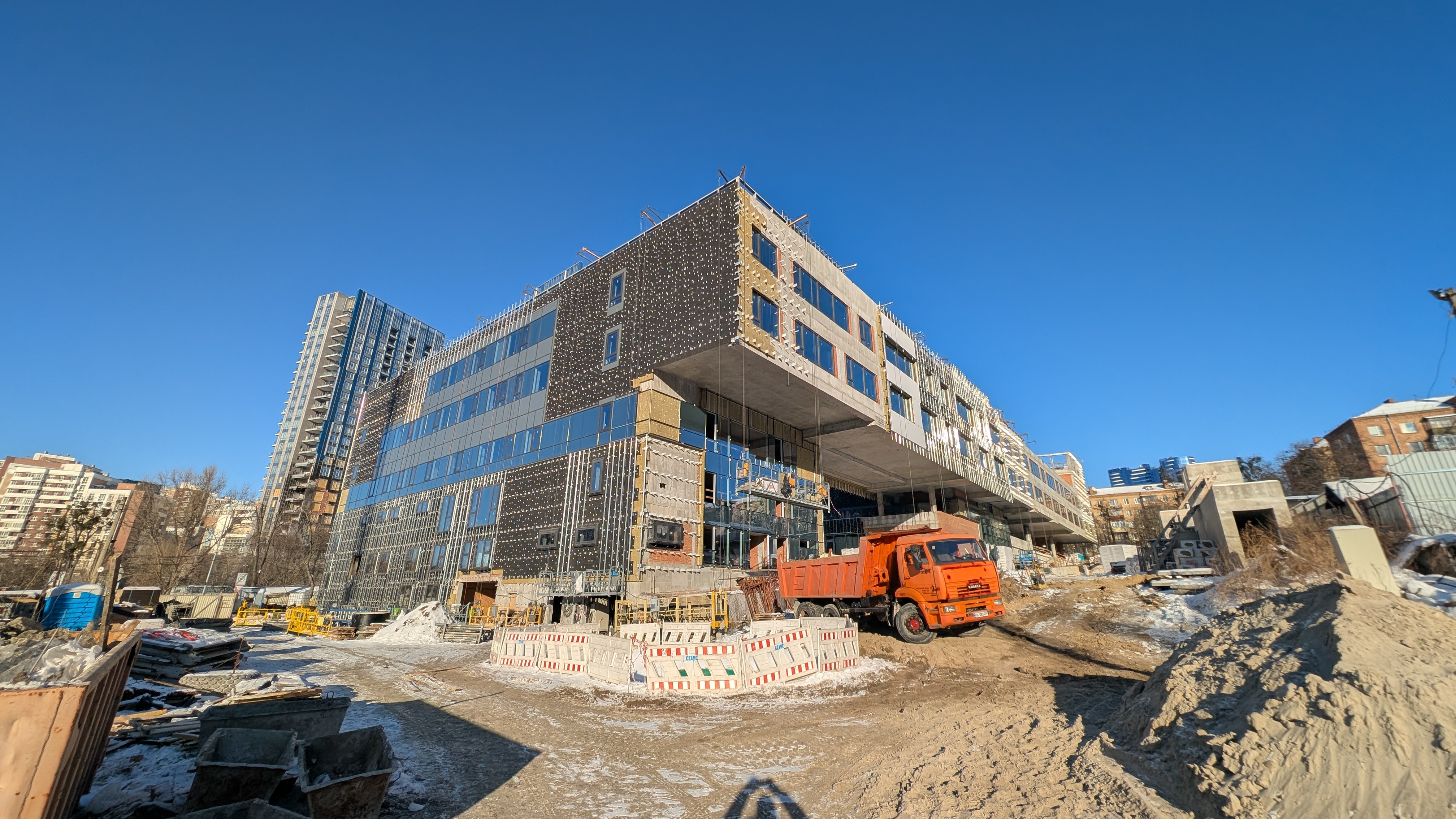

А01 — завершили влаштування горизонтальних елементів каркасу 1-го поверху та виконали 75% влаштування вертикальних елементів 2-го поверху; завершили влаштування гідроізоляції інженерних вводів; виконали 35% приямків та стін стилобату; продовжувалися роботи з водопониження.

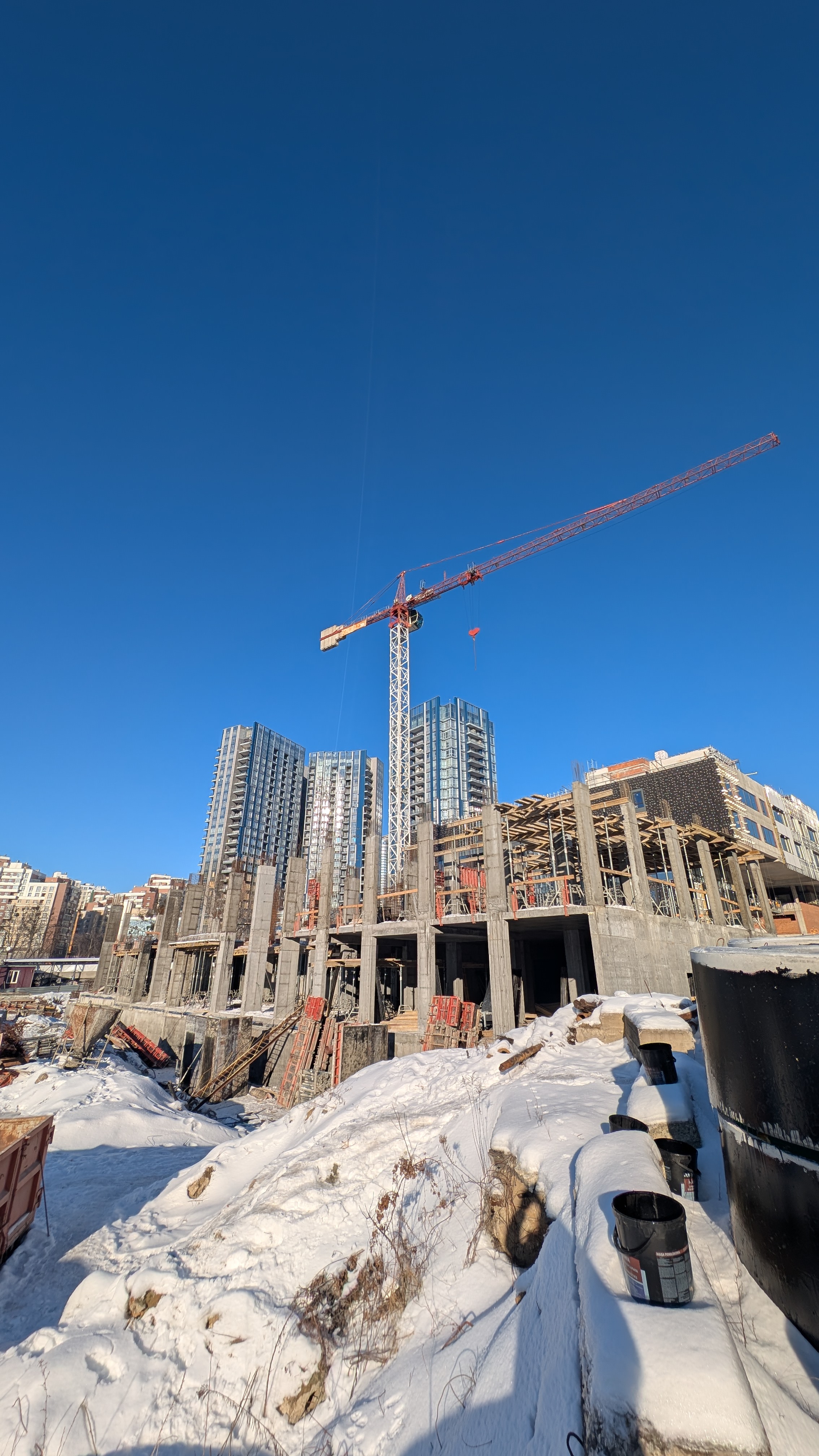

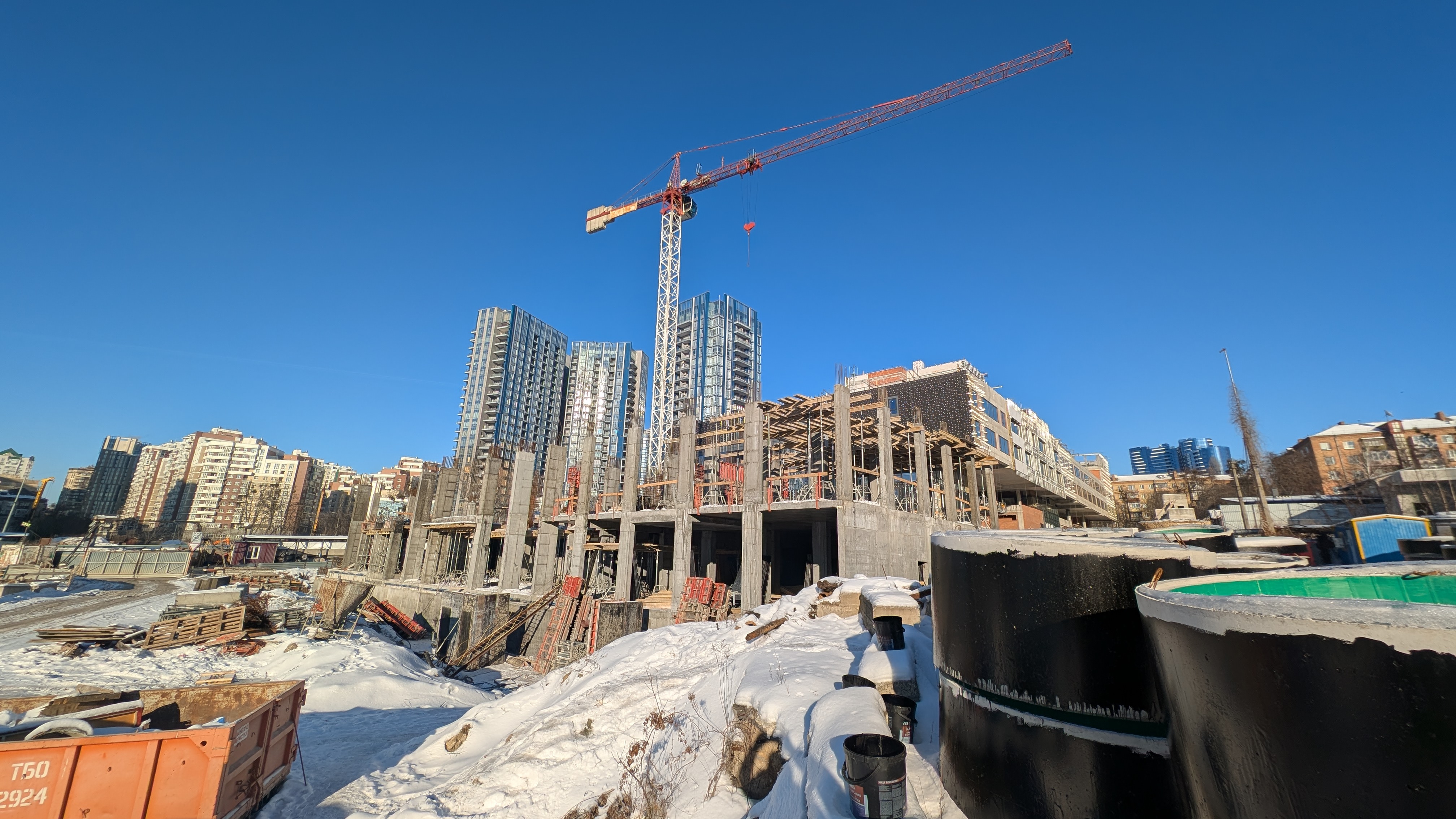

А02 — завершили влаштування паль будинку; завершено влаштування паль під баштовий кран; виконувався комплекс робіт із водопониження.

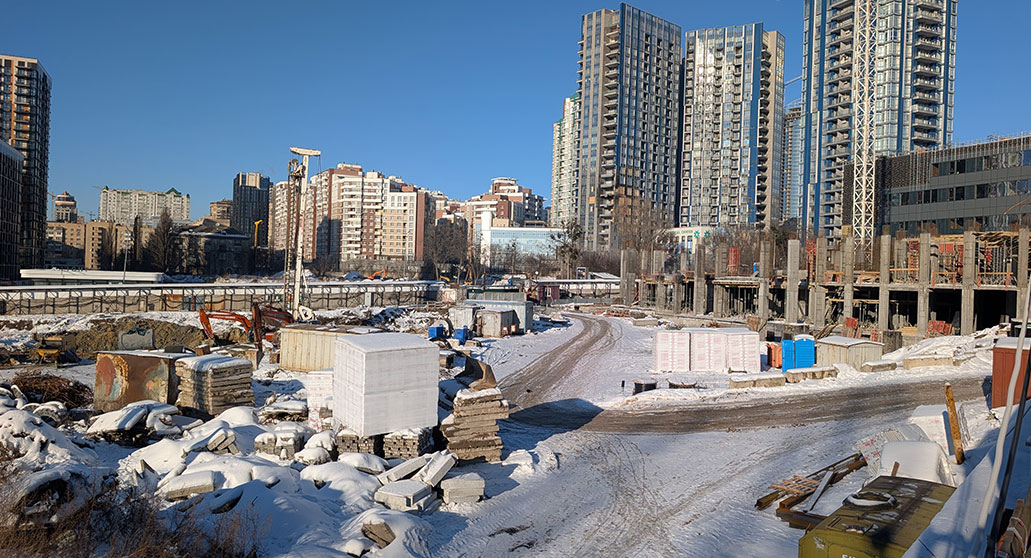

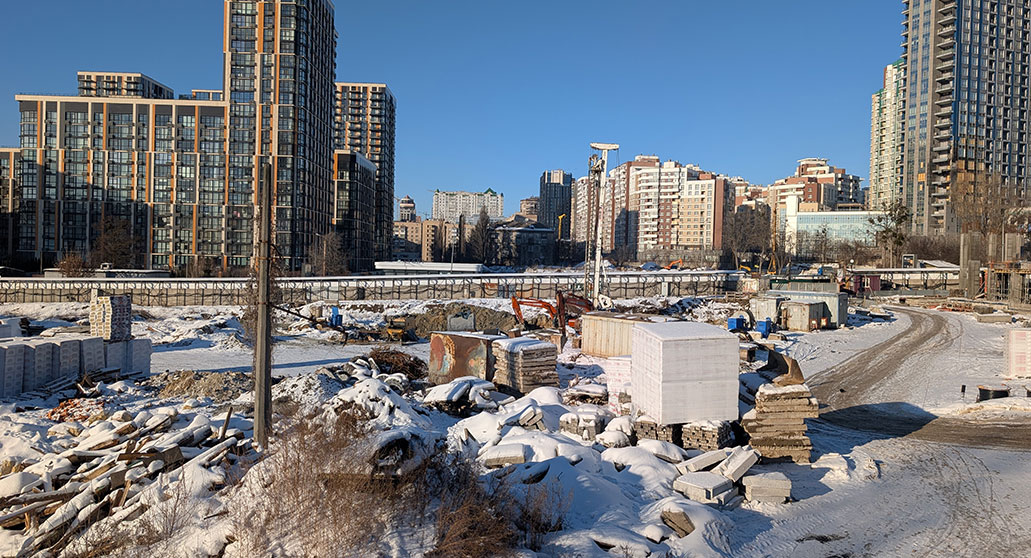

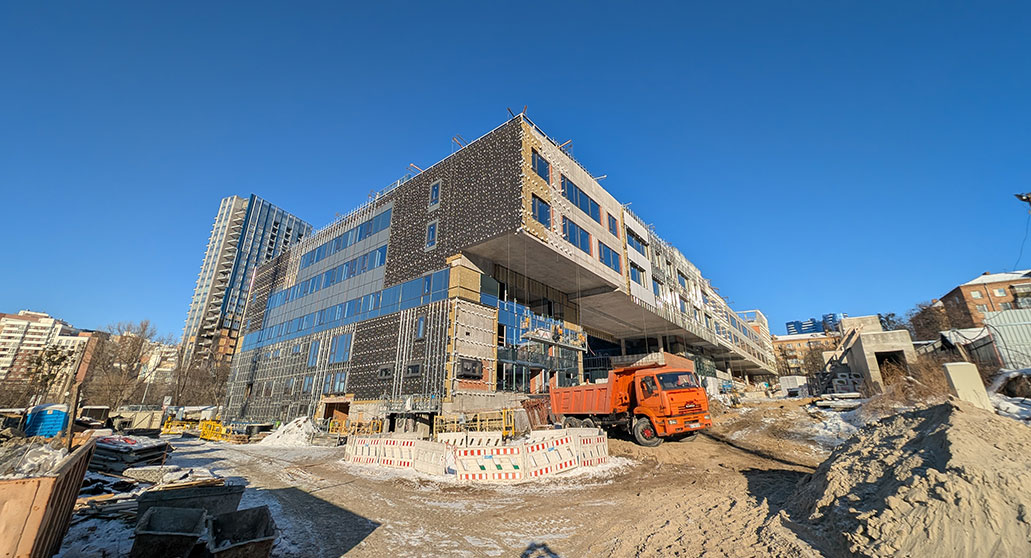

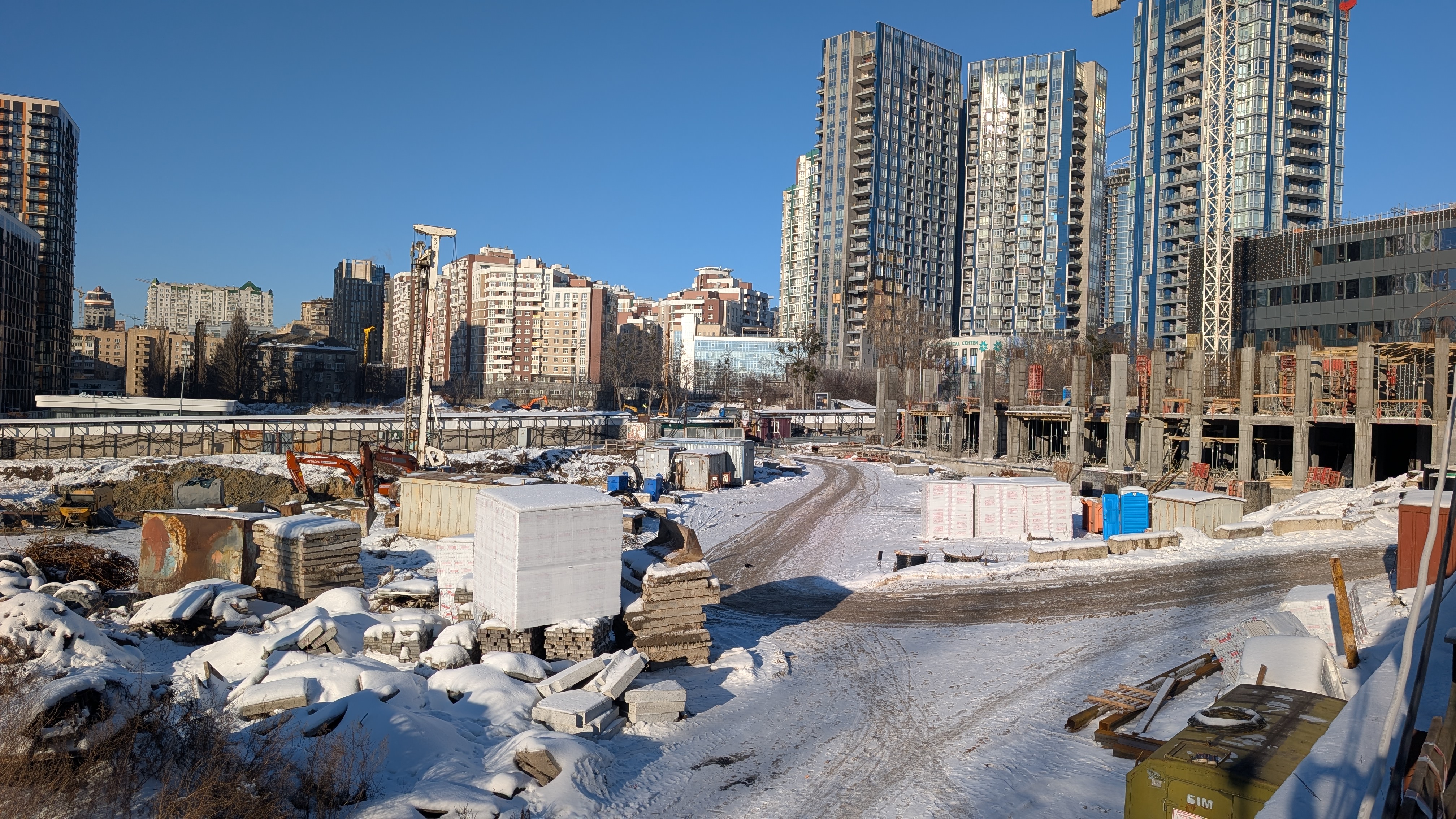

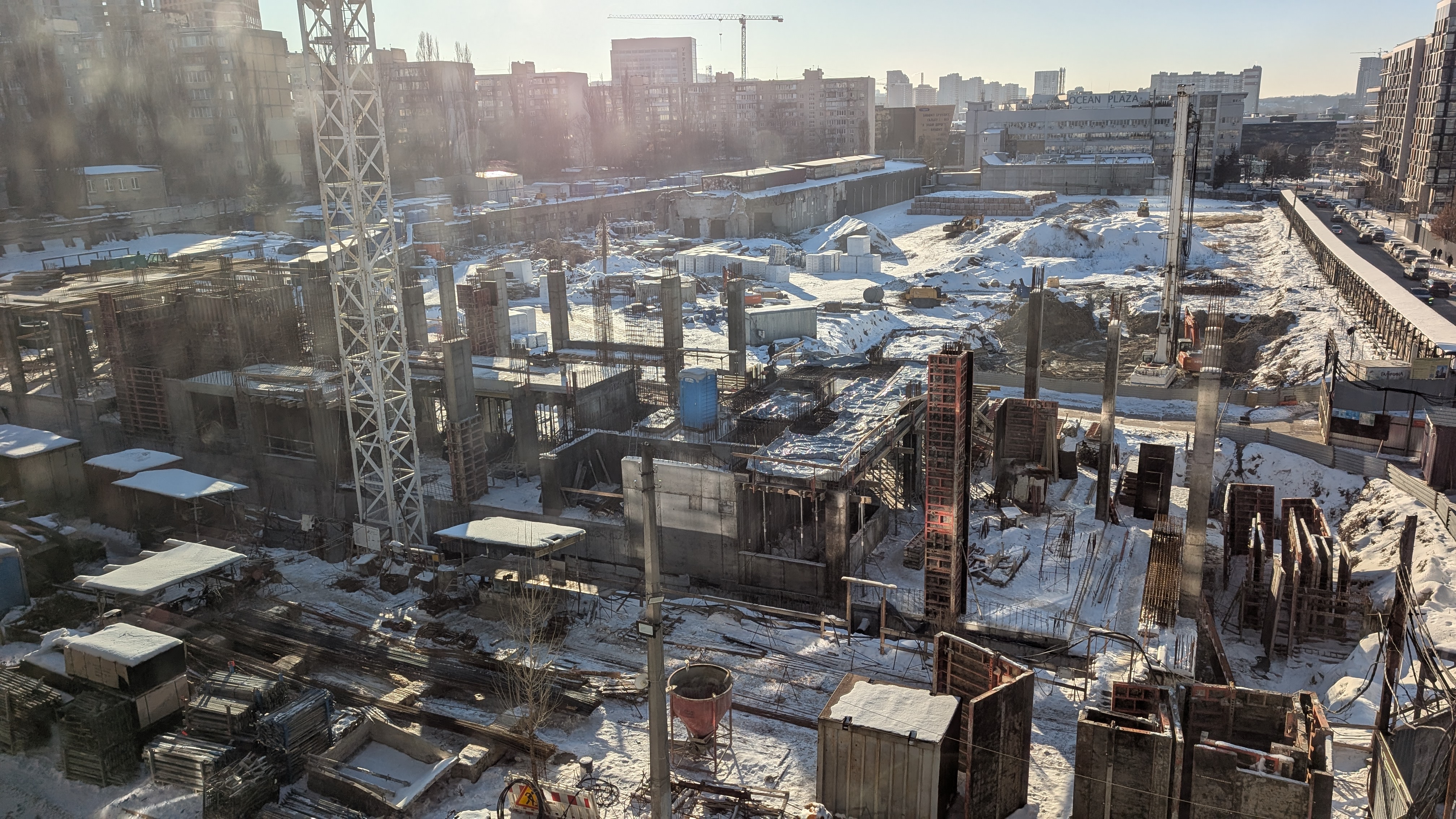

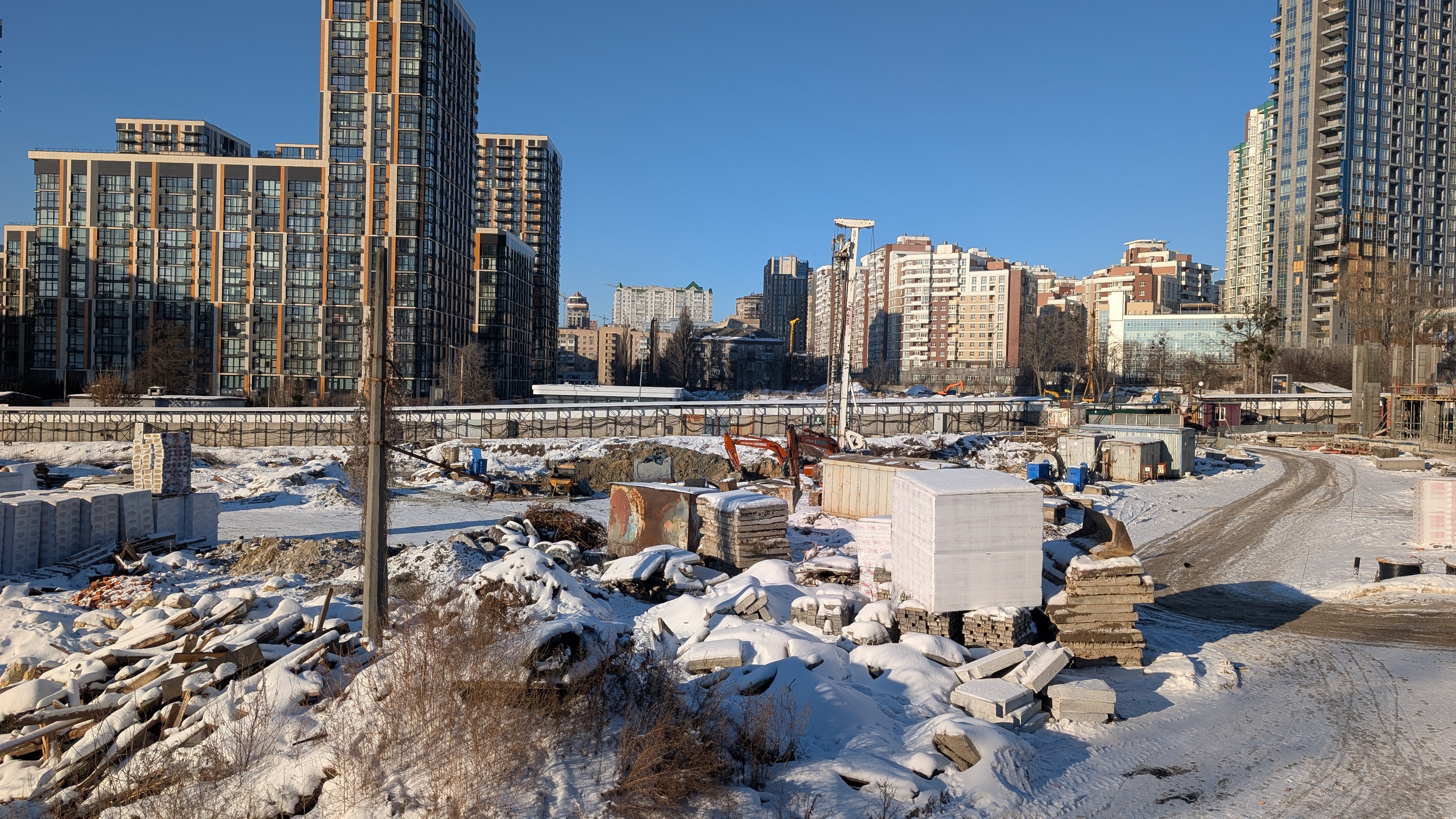

Організація будівельного майданчика — завершили 2-й етап влаштування тимчасових доріг; завершили 2-й етап влаштування приоб’єктних складів; прийнято 67 машин керамічного блоку та 1163 м³ бетонного бою.
Тендери та закупівлі — завершено тендер і профінансовано закупівлю збірних ЗБ маршів та труб ВЧШГ для будинку А01.
