Листопад
2025

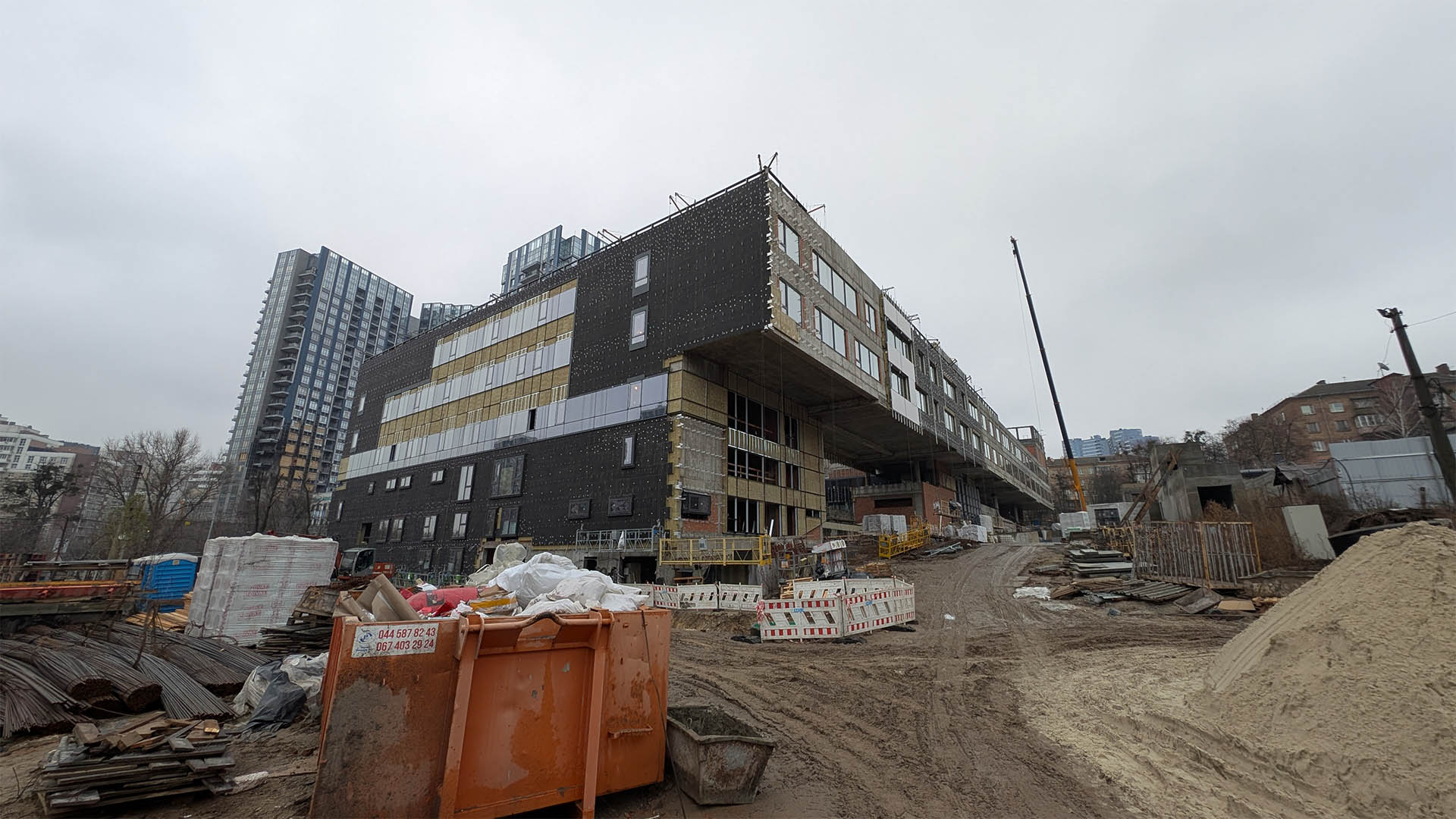

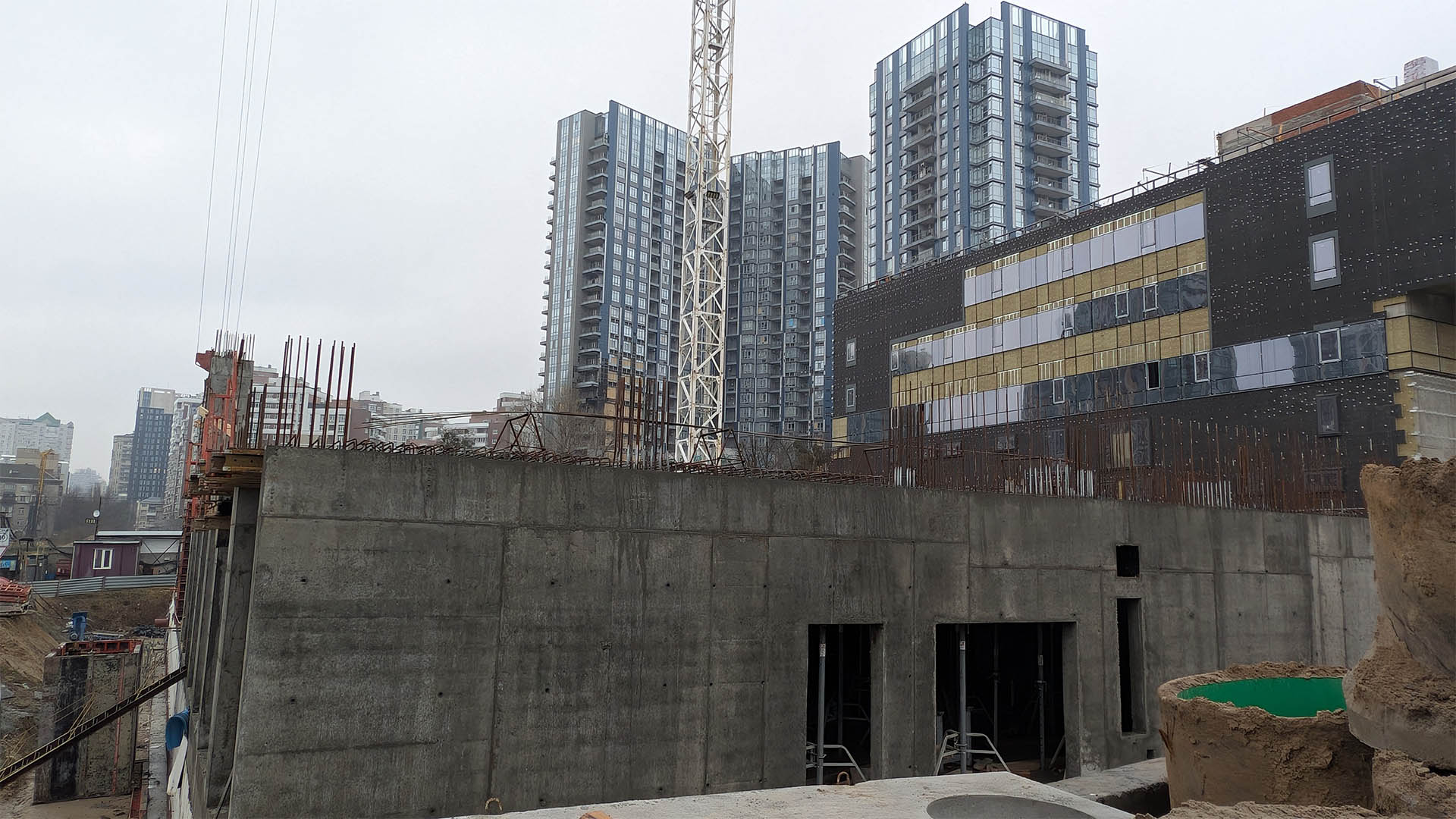

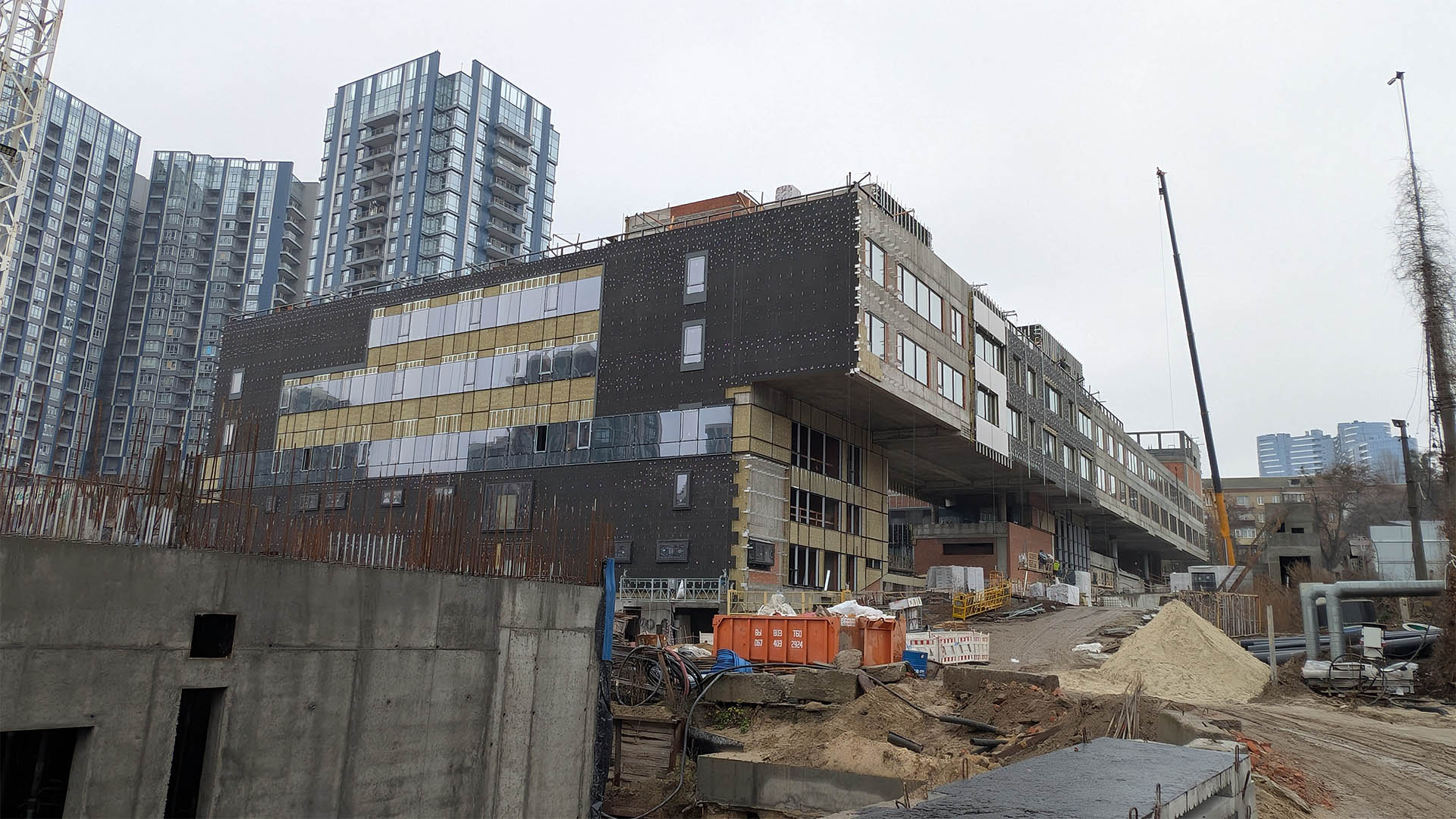

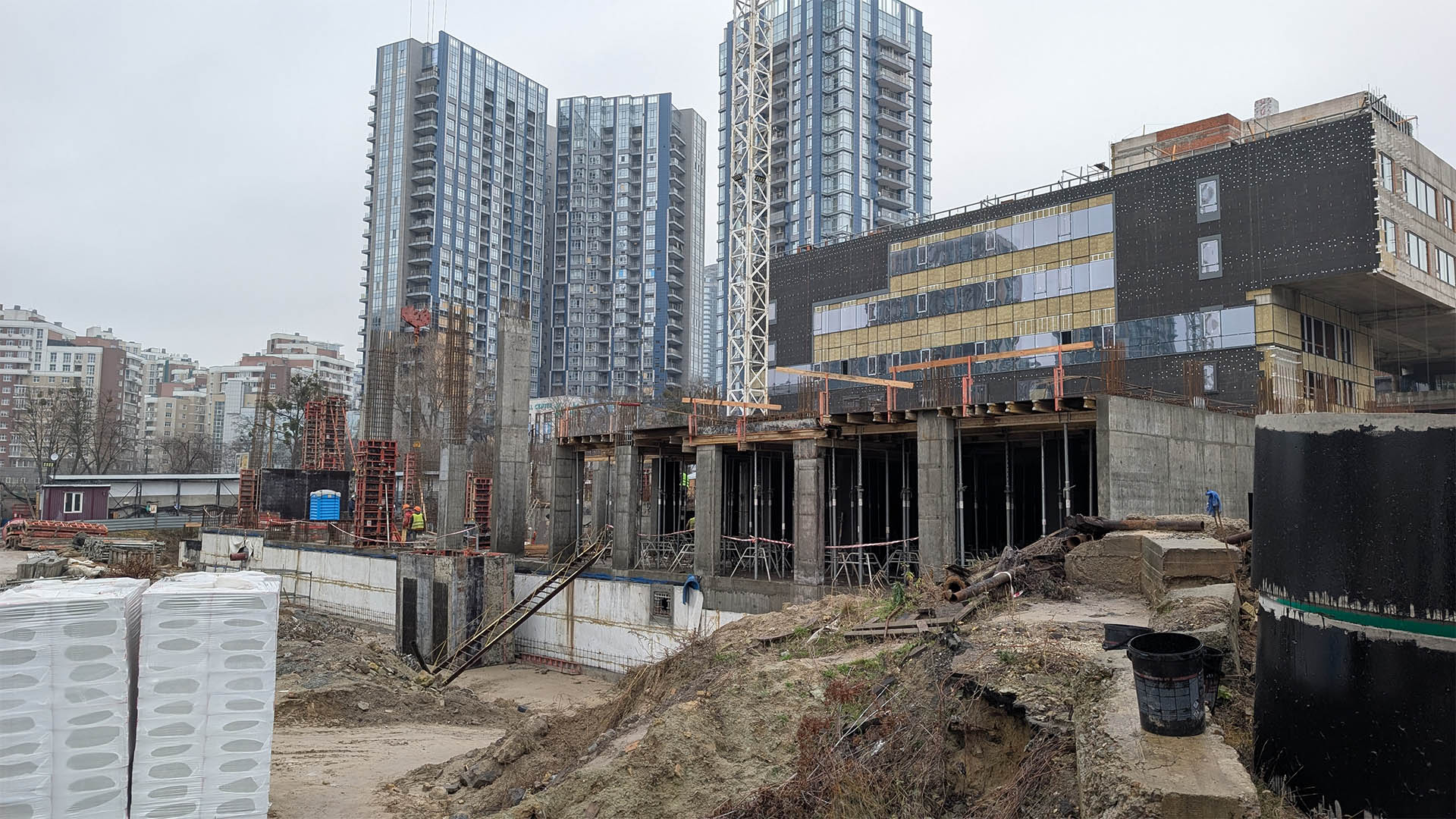

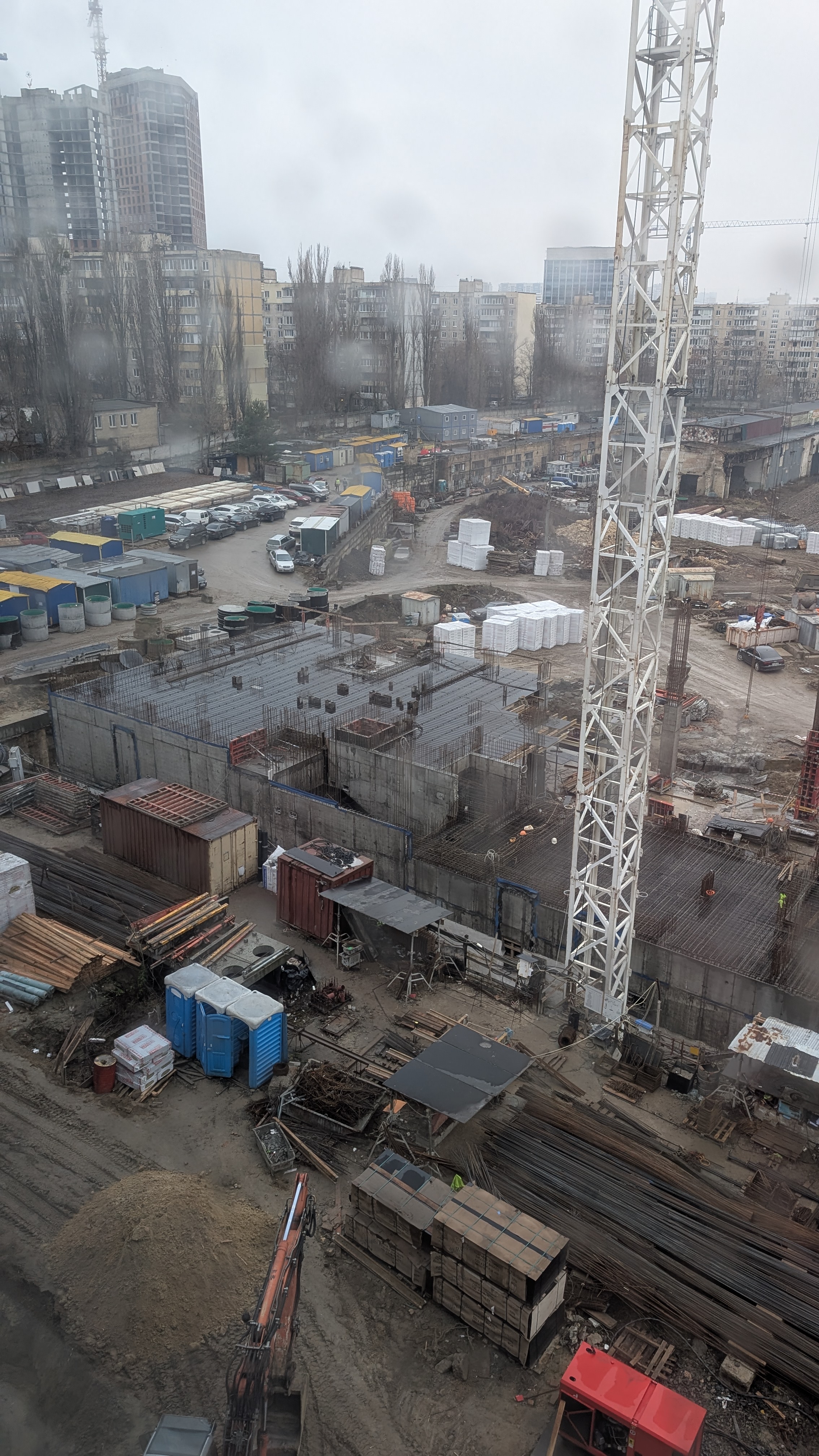

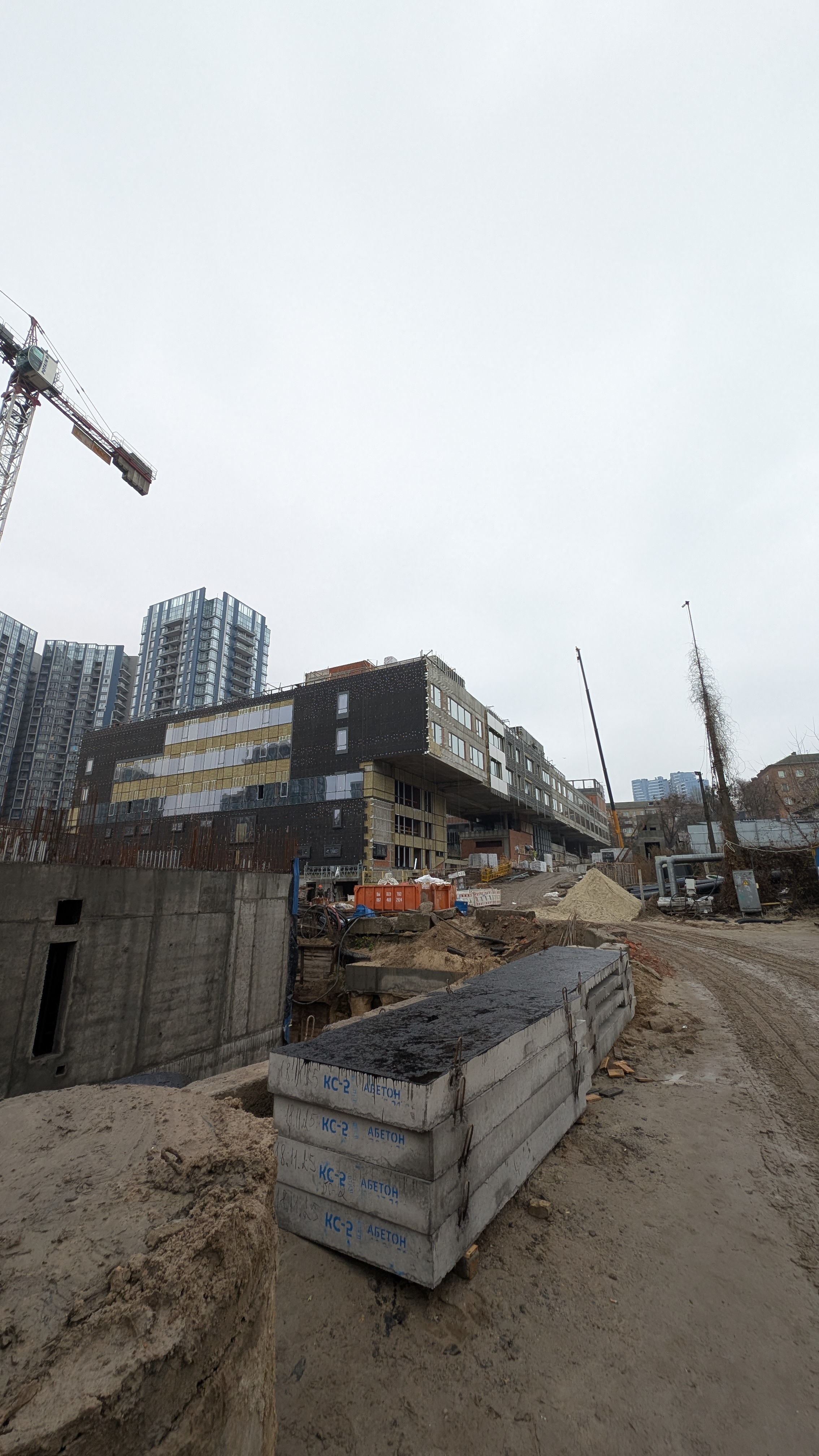

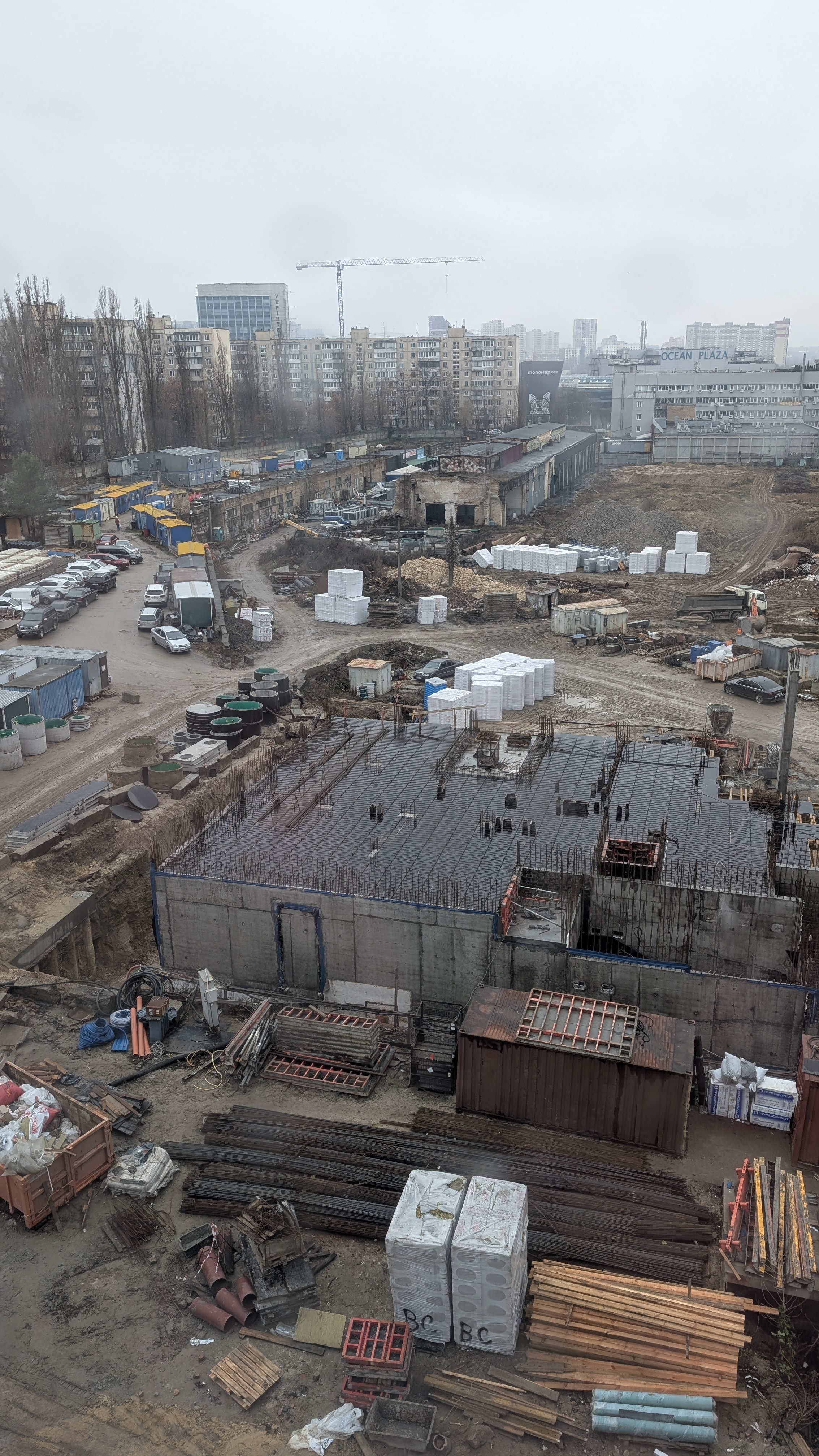

  • А01 - завершили влаштування -1-го поверху будинку; виконувалась гідроізоляція підвальної частини будинку; виконувалось водопониження; завершили 1-й етап зворотньої засипки

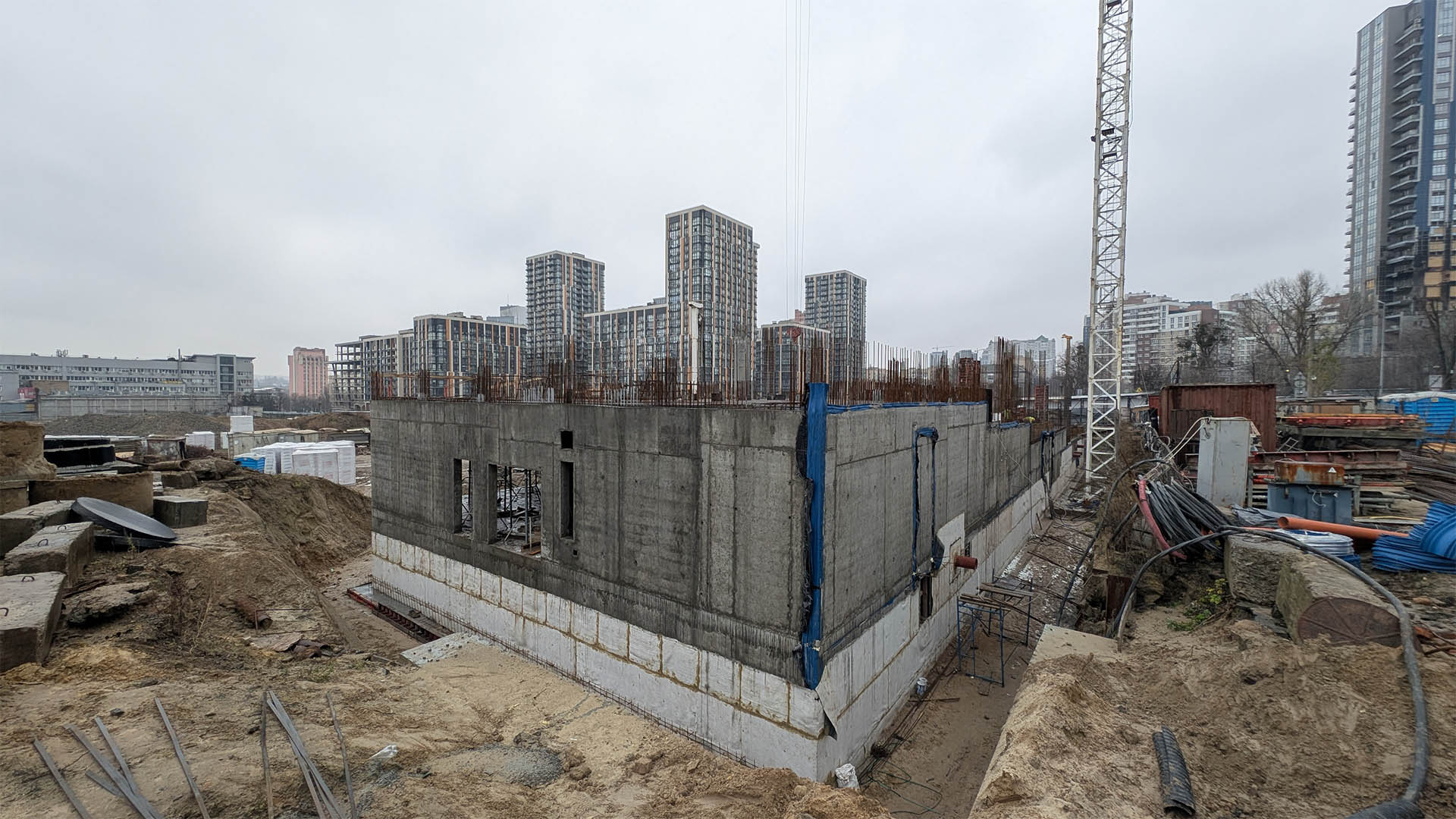

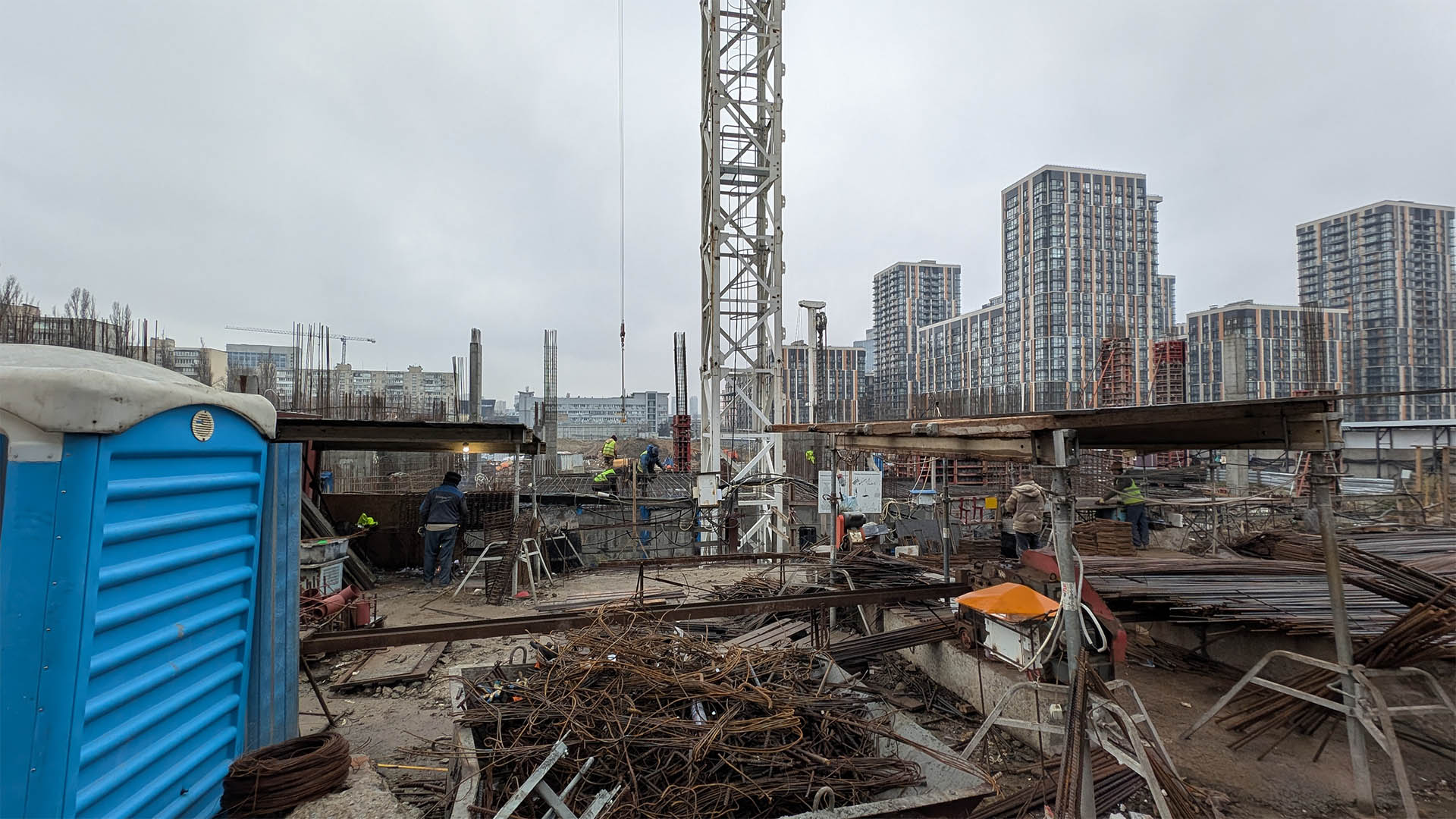

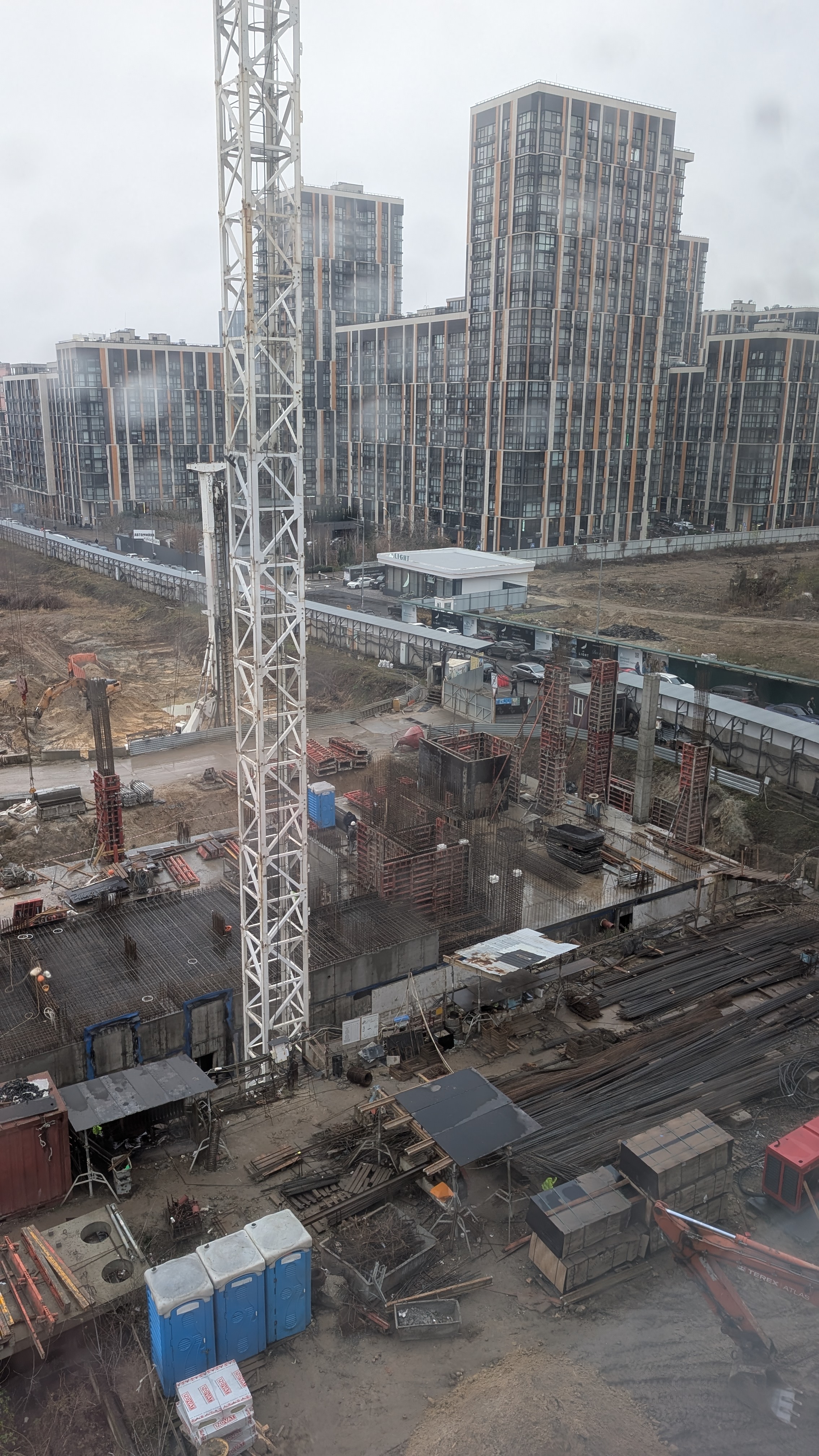

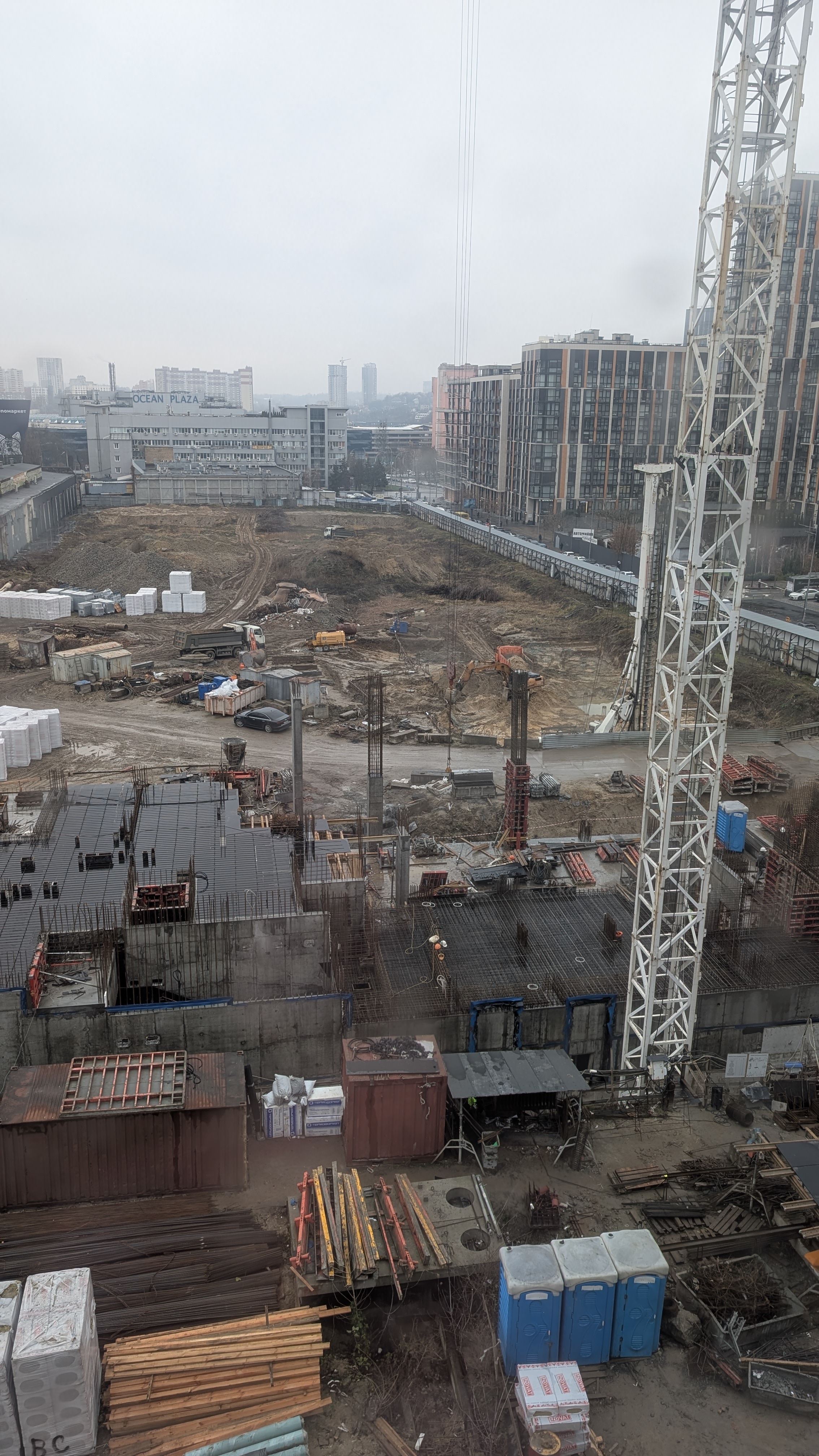

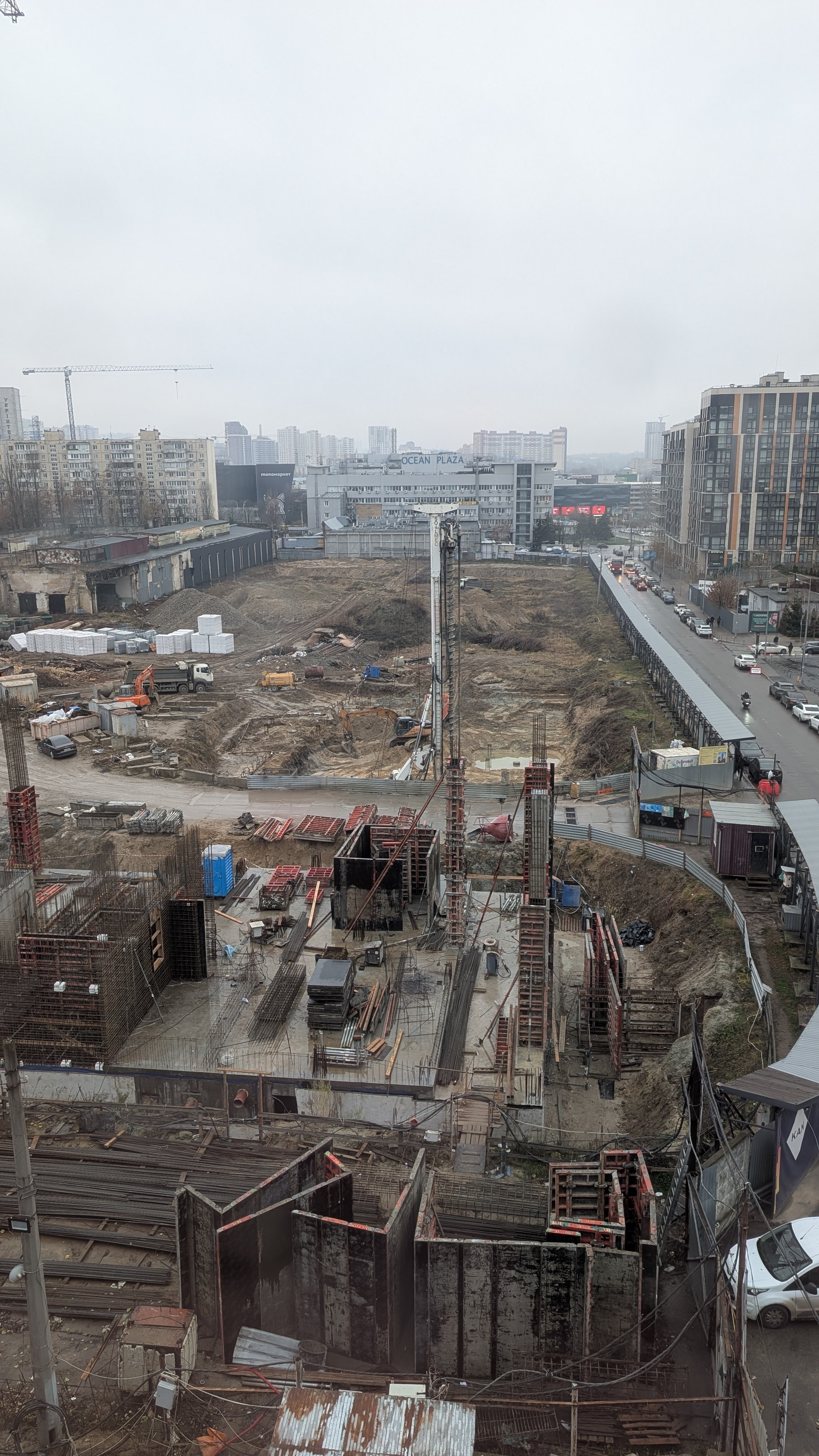

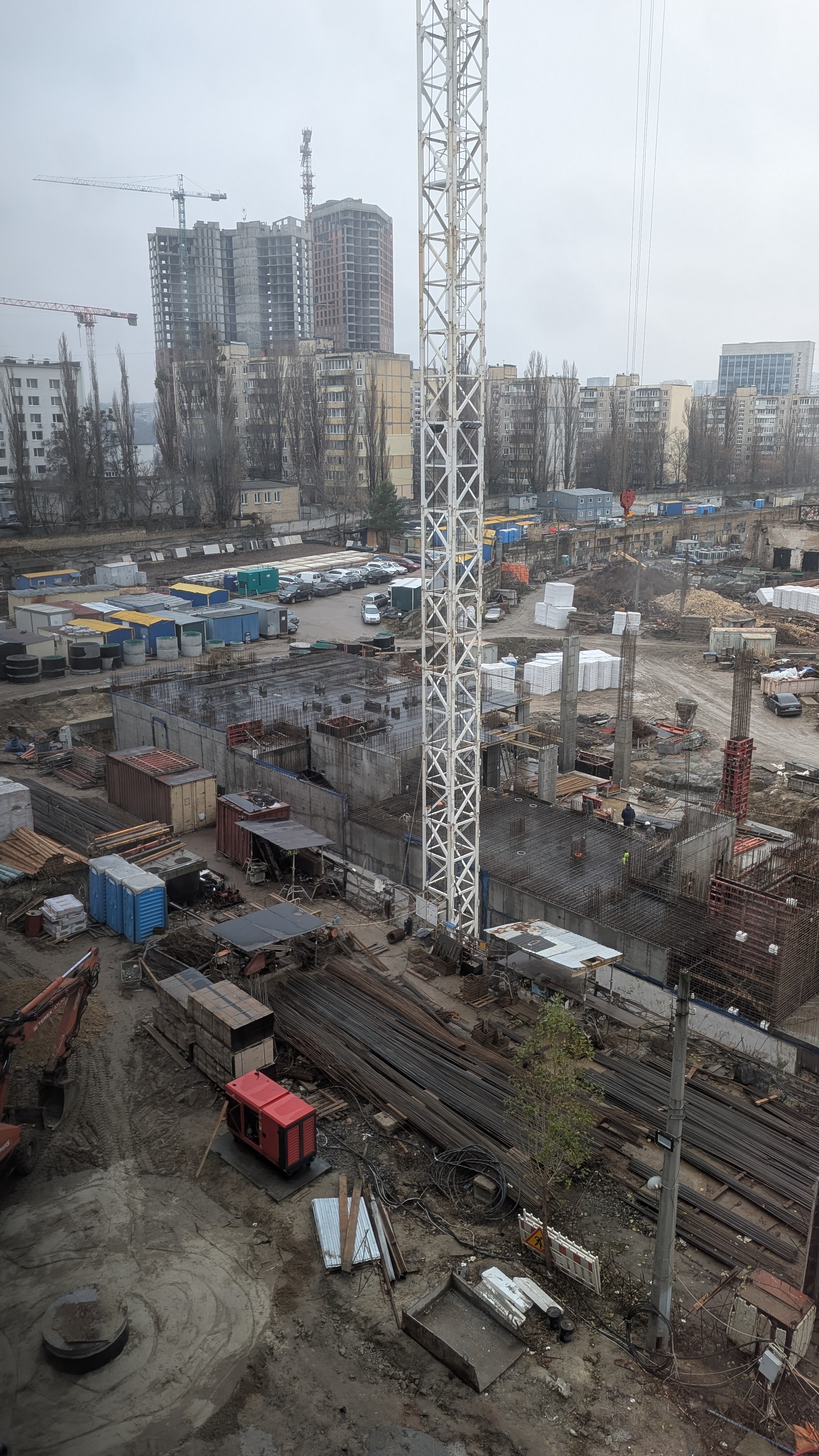

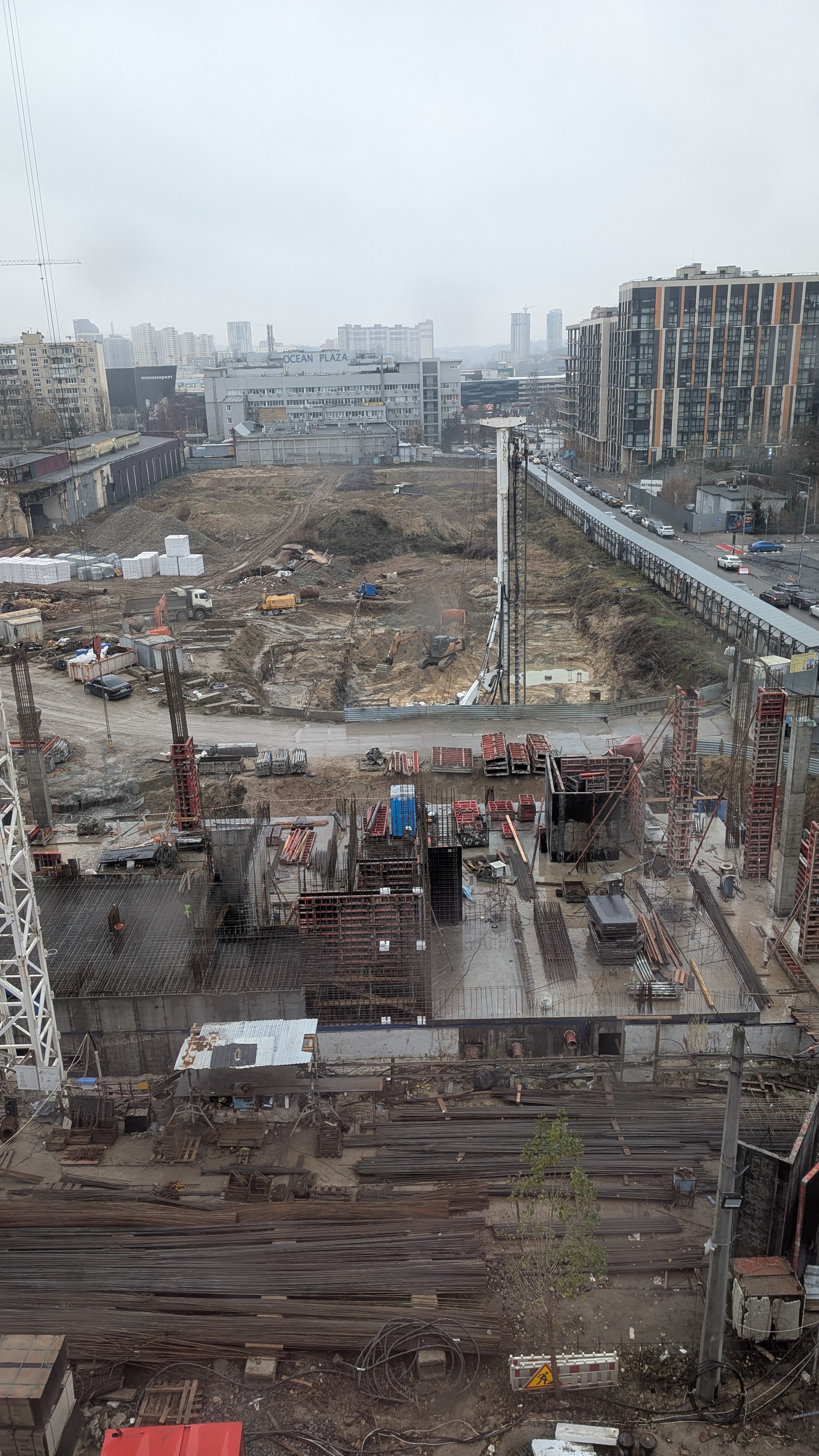

  • А02 - виконали монтаж голкофільтрів водопониження та розпочали пониження рівня ґрунтових вод; завершили 1-й етап відкопки котловану для влаштування паль.
